Start bouw elektriciteitsstation Valkenburg
Brief van Liander aan de bewoners van dit adres
Datum: 6 mei 2025
Beste heer, mevrouw,
Netbeheerder Liander is verantwoordelijk voor het elektriciteitsnet in uw regio. In uw omgeving neemt de vraag naar en het aanbod van elektriciteit sterk toe. Om aan de toekomstige vraag naar elektriciteit te kunnen voldoen, bouwt Liander een nieuw elektriciteitsstation aan de 1e Mientlaan naast Sportpark De Kooltuin. Met deze brief informeren wij u over de start van de werkzaamheden en wat u hiervan kunt verwachten.
Wanneer gaan de werkzaamheden plaatsvinden?
Er is inmiddels gestart met de voorbereidende werkzaamheden op het terrein. Het perceel wordt leeggehaald en afgegraven. De overblijfselen uit de tweede wereldoorlog, zoals munitiedepots en betonnen afzettingspalen, worden van het perceel verwijderd en tijdelijk opgeslagen. We zijn de mogelijkheden aan het onderzoeken om deze elementen te verwerken op het toekomstige stationsterrein. In de zomer wordt het perceel opgehoogd met zand. Hiervoor zullen vrachtwagens met zand af en aan rijden.
De start van de bouw van het elektriciteitsstation staat gepland voor begin 2026. De verwachting is dat dit in de zomer van 2027 wordt afgerond. Vervolgens worden de elektrische installaties geplaatst. Deze werkzaamheden duren ongeveer een jaar.
Om het nieuwe elektriciteitsstation in gebruik te nemen worden er nieuwe ondergrondse kabelverbindingen aangelegd. Deze werkzaamheden worden op een later moment uitgevoerd. Wanneer dit aan de orde is informeren we omwonenden hierover.
Wij verwachten dat we het nieuwe station in de zomer van 2028 in gebruik kunnen nemen.
Wat merkt u van de werkzaamheden?
De werkzaamheden vinden plaats op ons eigen terrein. Mogelijk ervaart u enige overlast door het geluid van de werkzaamheden. Daarnaast zal er gedurende de werkzaamheden meer werkverkeer rijden. Tijdens de werkzaamheden kunt u uw bedrijf of woning nog goed bereiken. Er vindt geen stroomonderbreking plaats, u kunt gewoon rekenen op elektriciteit.
Hoe komt het nieuwe station eruit te zien?
We bouwen een nieuw elektriciteitsstation bestaande uit:
- Twee transformatorcellen met daarin 50/10 kilovolt (kV) transformatoren. Deze transformatoren zetten de hoge spanning (50kV) om naar een lagere spanning (10kV).
- Een middenspanningshal met daarin 10kV schakelinstallaties. Via deze schakelinstallaties wordt de stroom in de regio verspreid.
- Het stationsgebouw heeft een afmeting van circa 30 x 17 meter en is circa 4 meter hoog. Het gebouw staat op een perceel van ongeveer 75 x 40 meter en wordt afgesloten door een hekwerk.
- Rondom het gebouw bevindt zich bestrating, een inrit en zes parkeerplaatsen.

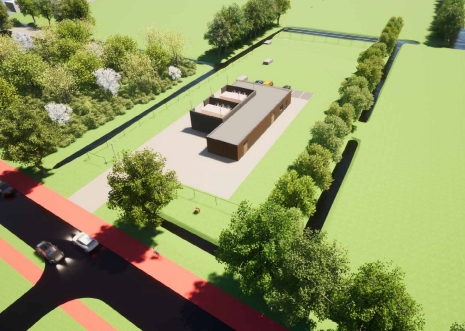

Afbeelding: impressie van het nieuwe elektriciteitsstation.
Meer informatie
In september organiseren we een evenement op het terrein met een zandspeeltuin en leerzame activiteiten voor de kinderen. Daarnaast is er de gelegenheid om meer te weten te komen over de bouw van het elektriciteitsstation en alles wat hierbij komt kijken. Een uitnodiging hiervoor volgt nog.
Via Liander.nl/valkenburg-1emientlaan of via de QR-code hiernaast vindt u meer informatie over het elektriciteitsstation.
Contact
Heeft u naar aanleiding van deze brief vragen?
Neemt u gerust contact met ons op via de contactgegevens boven aan deze brief.
Met vriendelijke groet,
Liander N.V.
Soline de Jong
Omgevingsmanager
