Vervanging en uitbreiding elektriciteitsstation Sassenheim

Vanuit het elektriciteitsstation aan de Carolus Clusiuslaan 2 wordt een groot gedeelte van de Duin- en Bollenstreek voorzien van elektriciteit. Een deel van het elektriciteitsstation is verouderd en moet vervangen worden. Daarnaast neemt de vraag naar elektriciteit in de regio snel toe. Dit komt onder andere door elektrisch rijden, het koken op inductie en het groeiende gebruik van airconditioning en warmtepompen. Hierdoor raakt het elektriciteitsnet vol. Om de regio ook in de toekomst van stroom te blijven voorzien gaat Liander een deel van het elektriciteitsstation vervangen en uitbreiden.

Wat gaan we bouwen?

  • Vier transformatorcellen met 150/50/10 kilovolt (kV) transformatoren
    Deze transformatoren zetten de hoge spanning (150kV) om naar een lagere spanning (50kV en 10kV).
  • Een GIS-hal
    Via de GIS hal wordt de stroom van 50kV verdeeld naar andere elektriciteitsstations in Lisse, Hillegom, Noordwijk en Katwijk.
  • Een middenspanningsgebouw met twee 10kV schakelinstallaties
    Deze installaties verspreiden de stroom over Sassenheim.

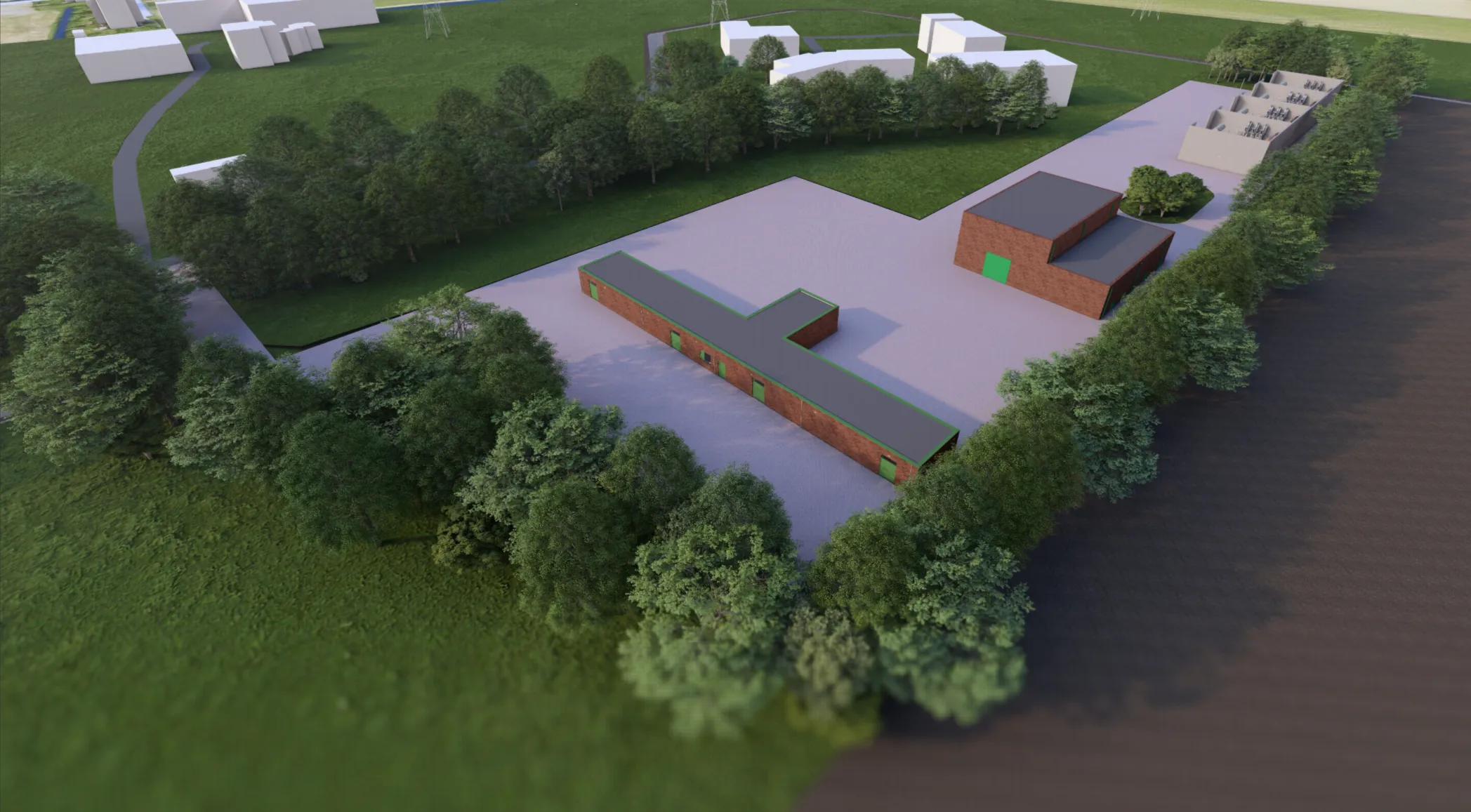

Afbeelding: Dit is een impressie. Voor zowel het elektriciteitsstation als de landschappelijke inpassing wordt het definitieve ontwerp nog uitgewerkt.

De transformatoren en het 10kV gebouw op het bestaande elektriciteitsstation zijn verouderd en worden op termijn gesloopt

Het elektriciteitsstation is een gecombineerd elektriciteitsstation van TenneT en Liander. Landelijk netbeheerder TenneT werkt al aan vervanging en uitbreiding van de installaties op het terrein van het bestaande elektriciteitsstation.

Waar gaan we bouwen?

Liander heeft een stuk grond naast het bestaande elektriciteitsstation gekocht. Een deel van deze grond gebruiken we voor de uitbreiding en vervanging.

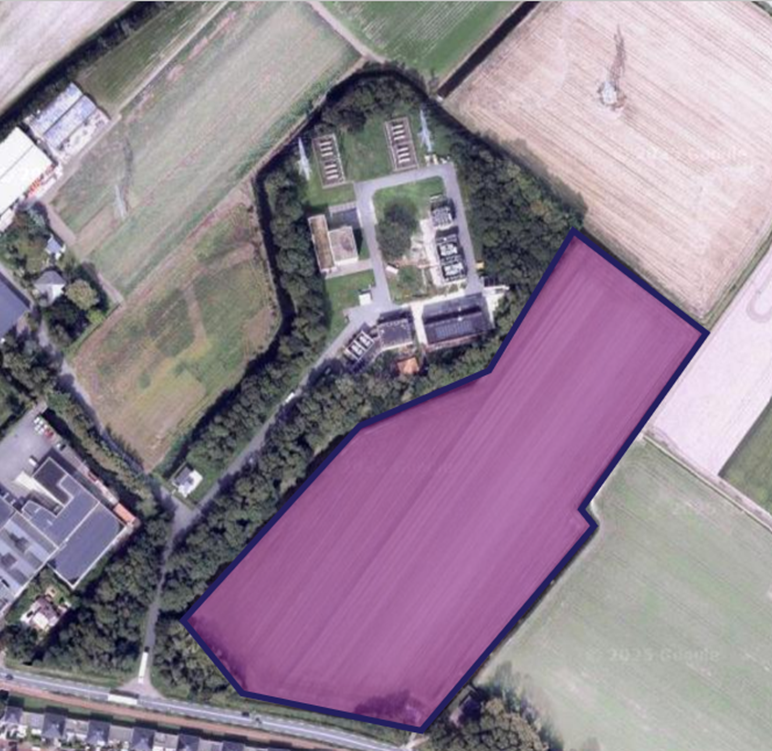

Afbeelding: in paars is de aangekochte grond weergegeven.

Landschappelijke inpassing

Tijdens de inloopbijeenkomst op 20 januari 2026 zijn we met omwonenden in gesprek gegaan over de landschappelijke inpassing van het elektriciteitsstation. De uitgangspunten van de landschappelijke inpassing zijn:

  • Technische- en veiligheidseisen
  • Het station minder zichtbaar maken voor de omgeving
  • Bijdrage aan klimaat en ecologie

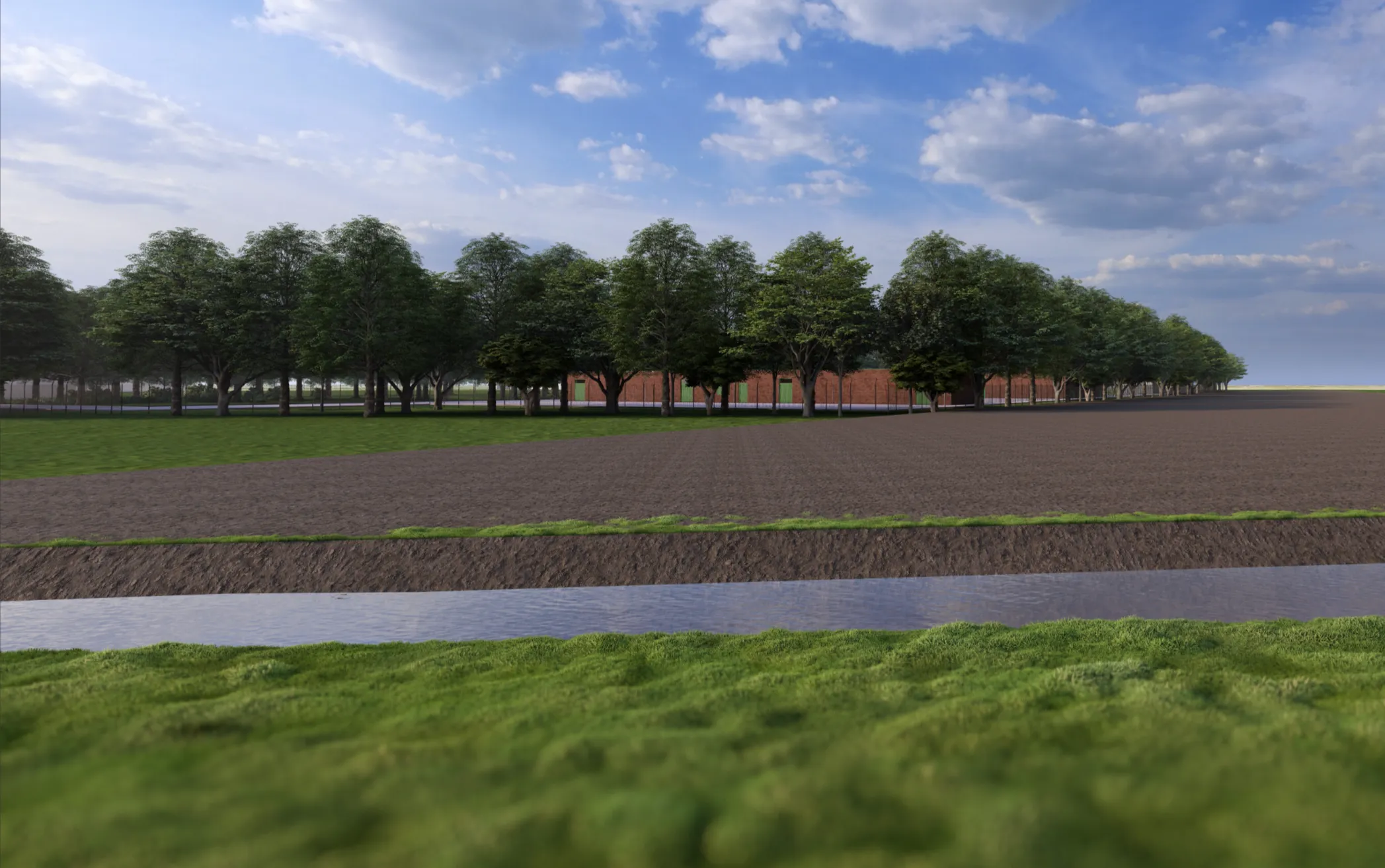

Afbeelding: Dit is een impressie. Het definitieve ontwerp voor de landschappelijke inpassing wordt nog uitgewerkt.

De suggesties die we van omwonenden hebben ontvangen tijdens de bijeenkomst worden verwerkt in het ontwerp. Wanneer dit ontwerp is uitgewerkt wordt het aan deze projectpagina toegevoegd.

Voorlopige planning

Wanneer gaan we werken
Wat gaan we doen
2026Aanvullende onderzoeken en aanvraag vergunningen
2027Definitieve ontwerpelektriciteitsstation
2028Start bouw
2029Afronding bouw
2030Plaatsen en testen installaties
Tweede helft 2030In bedrijf name
2030 - 2032Landschappelijke inpassing

Vergunningen

Voor het realiseren van de vervanging en uitbreiding moet Liander nog toestemming vragen bij de gemeente. Dit gaat in twee stappen:

  1. Omdat het nieuw te bouwen station niet past binnen het huidige omgevingsplan, vragen we de gemeente toestemming om het omgevingsplan te wijzigen. De gemeente kijkt bij deze aanvraag of de wijziging past in de buurt. Na vaststelling van het nieuwe Omgevingsplan door de gemeenteraad, wordt het ontwerp van het elektriciteitsstation verder uitgewerkt.
  2. Daarna vraagt Liander een omgevingsvergunning aan. Een omgevingsvergunning is de officiële toestemming om te gaan bouwen. Voor deze vergunning worden bouwkundige aspecten en het uiterlijk van het station beoordeeld.

De vergunningsprocedure bestaat uit de volgende stappen:

  • De aanvraag wordt door Liander bij de gemeente Teylingen ingediend.
  • Gemeente Teylingen neemt de aanvraag in ontvangst, en maakt via www.officielebekendmakingen.nl bekend dat ze een aanvraag heeft ontvangen.
  • Gemeente Teylingen beoordeelt de aanvraag, neemt een besluit en maakt dit ook bekend via www.officiëlebekendmakingen.nl.
  • Het besluit ligt na de bekendmaking ter inzage en belanghebbenden kunnen hierop reageren via de gemeente.
  • Na de inzagetermijn volgt een definitief besluit.

Via de website van de gemeente en via www.officielebekendmakingen.nl kunt u lezen wanneer de aanvragen ter inzage liggen.

Voor de uitbreiding van TenneT op het terrein van het bestaande elektriciteitsstation, is door de gemeente al een vergunning gegeven.

Informatie & contact

Liander informeert de omgeving over de voortgang van het project. Dat doen we onder andere via brieven en deze website. Op dinsdag 20 januari 2026 is er een inloopbijeenkomst georganiseerd over de vervanging en uitbreiding van het elektriciteitsstation. Hieronder vindt u de communicatie die tot nu toe is gedeeld met de directe omgeving van het elektriciteitsstation:

Brief - Vervanging en uitbreiding elektriciteitsstation Carolus Clusiuslaan 2
Brief 2 -  Uitnodiging informatiebijeenkomst 20 januari

Heeft u vragen over de vervanging en uitbreiding van het elektriciteitsstation of wilt u de informatieposters ontvangen van de informatiebijeenkomst? Neem gerust contact met ons op via sassenheim@liander.nl

Veelgestelde vragen
