Nieuw elektriciteitsstation Noordwijkerhout
Door een groeiende vraag naar stroom wordt het elektriciteitsnet steeds voller. Dat komt doordat we vaker elektrisch rijden, koken en ons huis verwarmen met elektriciteit. Ook wekken we meer duurzame energie op, bijvoorbeeld met zonnepanelen en windmolens. Hierdoor raakt het elektriciteitsnet vol. Om te kunnen voldoen aan de toekomstige vraag naar stroom bouwt Liander een nieuw elektriciteitsstation in Noordwijkerhout. Zo zorgen we ervoor dat er ook in de toekomst genoeg stroom is voor iedereen.
Waar komt het elektriciteitsstation?
Het voornemen is om een nieuw elektriciteitsstation te bouwen vlak naast het bedrijventerrein Gravendam ter hoogte van Gieterij 94.

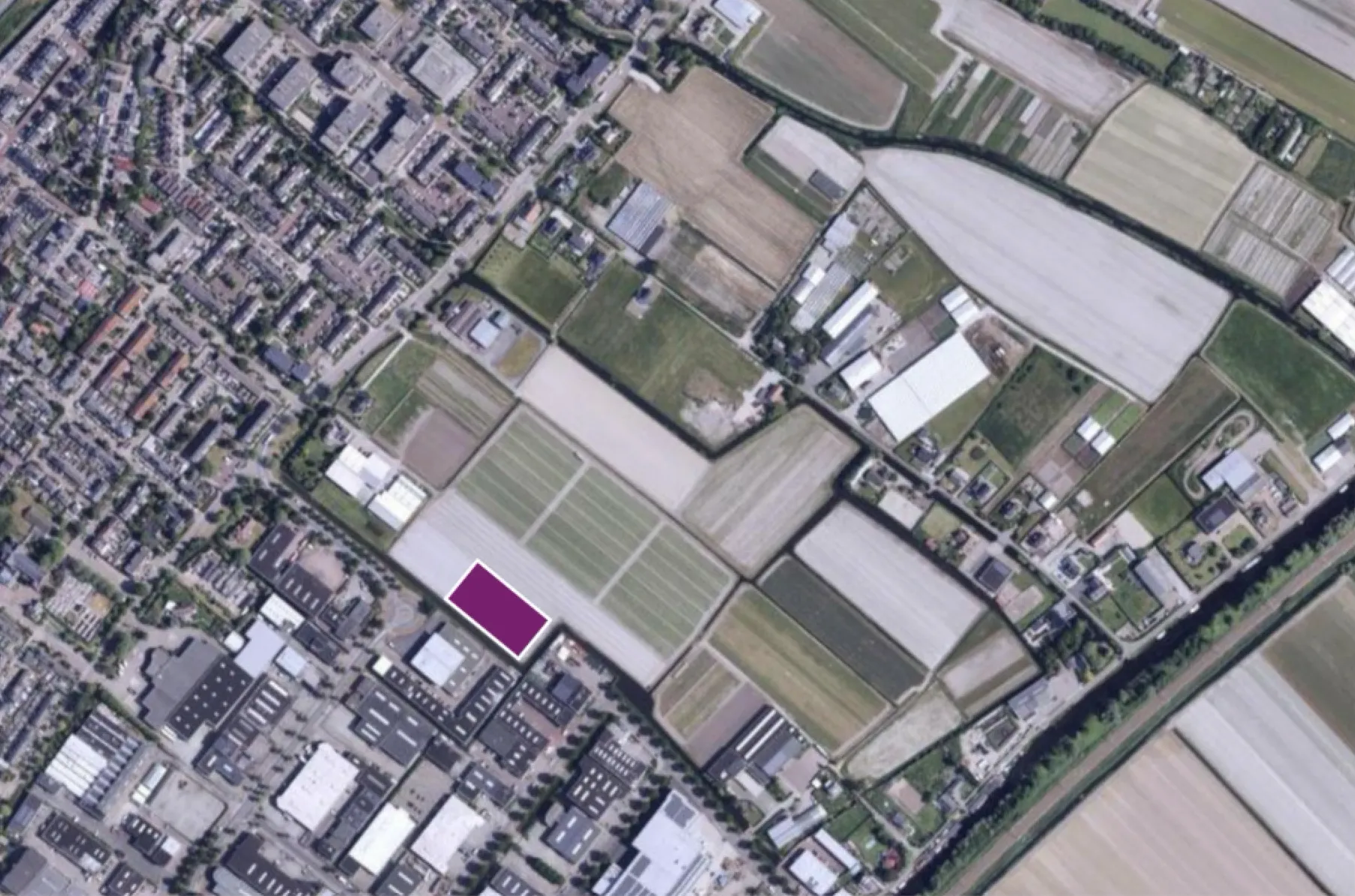

Afbeelding: in paars is de beoogde locatie weergegeven.
Een elektriciteitsstation kun je niet zomaar overal bouwen. De locatie moet aan verschillende voorwaarden voldoen. Meer informatie vindt u op: Hoe kiezen we de plek voor een elektriciteitsstation? | Liander
Wat gaan we bouwen?
Het elektriciteitsstation bestaat uit:
- Drie transformatorcellen met daarin 50/10 Kilovolt (kV) transformatoren.
Deze transformatoren zetten de hoogspanning (50kV) om naar een lagere spanning (10kV). De transformatorcellen worden ongeveer 5 meter hoog en zijn aan de voorzijde en de bovenzijde open. - Twee middenspanningsruimten met daarin 10 kV schakelinstallaties.
Via deze schakelinstallaties wordt de stroom over de regio verspreid. De middenspanningsruimten worden ongeveer 4.9 meter hoog. Het gebouw wordt ongeveer 51 meter lang en 16 meter breed.
Rondom het terrein wordt een hekwerk geplaatst met een hoogte van ca. 3 meter.

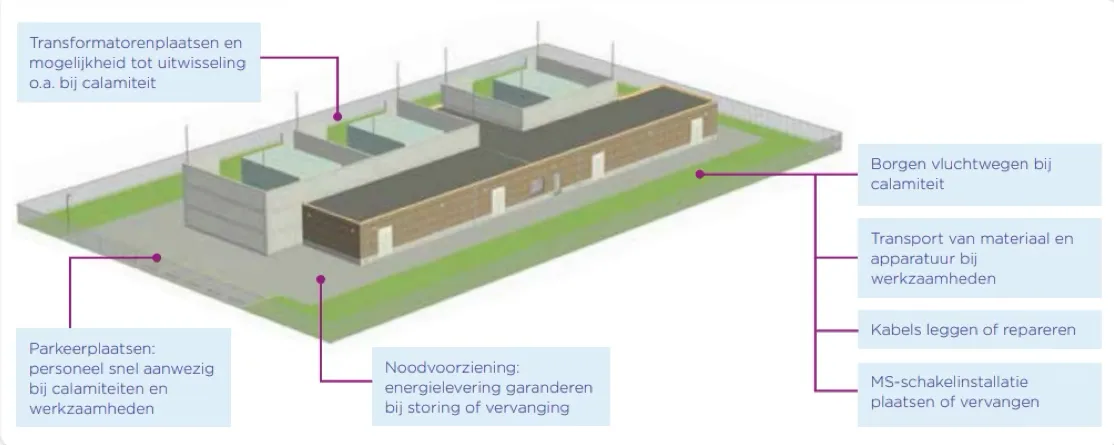

Afbeelding: impressie van een soortgelijk elektriciteitsstation
Meer informatie over elektriciteitsstations vindt u op: Wat doet een elektriciteitsstation? | Liander.
Gemeentelijke procedures
Voor het realiseren van het nieuwe elektriciteitsstation vraagt Liander toestemming bij de gemeente. Dit gaat in twee stappen:
Omdat het nieuw te bouwen station niet past binnen het huidige omgevingsplan, vragen we de gemeente toestemming het elektriciteitsstation te mogen bouwen. Dit doen we door een omgevingsvergunning aan te vragen voor een buitenplanse omgevingsactiviteit (BOPA). De gemeente beoordeelt of de aanvraag past binnen het beleid en de wetgeving.
Als de BOPA is goedgekeurd, werken we het ontwerp verder uit en vragen we een omgevingsvergunning bouw aan. Dit is de officiële toestemming om te gaan bouwen. Voor deze vergunning worden bouwkundige aspecten en het uiterlijk van het station beoordeeld.
De vergunningsprocedure bestaat uit de volgende stappen:
- De aanvraag wordt door Liander bij de gemeente Noordwijk ingediend.
- Gemeente Noordwijk neemt de aanvraag in ontvangst, en maakt via officielebekendmakingen.nl bekend dat ze een aanvraag heeft ontvangen.
- Gemeente Noordwijk beoordeelt de aanvraag, neemt een besluit en maakt dit ook bekend via officiëlebekendmakingen.nl.
- Het besluit ligt na de bekendmaking ter inzage en belanghebbenden kunnen hierop reageren via de gemeente.
- Na de inzagetermijn volgt een definitief besluit.
Via www.officielebekendmakingen.nl en mijnoverheid.nl kunt u op de hoogte blijven van status van de aanvragen.
Hou houden we u op de hoogte?
Liander informeert omwonenden, omliggende bedrijven en andere belanghebbenden over de voortgang van het project. Dat doen we onder andere via brieven en deze website. Aan het einde van 2026 organiseren we een informatiebijeenkomst. De uitnodiging hiervoor wordt tijdig per brief verzonden.
Wat is de voorlopige planning?
| Wanneer | Wat |
|---|---|
| februari t/m mei 2027 | Aanvullende onderzoeken |
| 4e kwartaal 2026 en juli 2027 t/m juni 2028 | Aanvraag vergunningen4e |
| 4e kwartaal 2026 | Informatiebijeenkomst |
| oktober 2027 t/m april 2028 | Definitieve ontwerp elektriciteitsstation |
| maart 2028 | Start bouw |
| juni 2029 | Afronding bouw |
| februari 2029 t/m december 2030 | Plaatsen en testen installaties |
Veelgestelde vragen
We weten nu nog niet precies welke werkzaamheden op welk moment gaan plaatsvinden. Tijdens de bouwperiode zal er tijdelijk meer en zwaarder verkeer in de omgeving zijn. Het heien en langsrijdend bouwverkeer kan tijdelijk voor geluidshinder zorgen. Mogelijk zijn er tijdelijke verkeersomleidingen nodig. Mochten deze nodig zijn, dan zal Liander dat via een verkeersplan bij de gemeente kenbaar maken.
Zodra het elektriciteitsstation gereed is, blijft het verkeer beperkt, omdat het station op afstand wordt bestuurd.
Elektriciteit wekt elektromagnetische velden op. Die zijn overal: bij stroomkabels, apparaten in huis en dus ook bij elektriciteitsstations. De sterkte van deze velden neemt snel af met de afstand tot de bron. In Nederland hanteren we een Europese richtlijn voor EMV, gebaseerd op internationaal wetenschappelijk onderzoek.
Bij het ontwerp van een station houden we rekening met deze richtlijn. We zorgen dat de afstand tot woningen groot genoeg is en dat de installatie zo wordt geplaatst dat de blootstelling aan EMV ruim binnen de veilige grenzen blijft.
Lees meer over EMV
De transformatoren in een elektriciteitsstation maken geluid. Dit is een lage bromtoon. Bij het ontwerp houden we hier rekening mee. We kiezen installaties die zo stil mogelijk zijn en plaatsen ze, waar mogelijk, op een manier die geluidsoverlast voorkomt. Soms gebruiken we extra maatregelen, zoals geluidsschermen of beplanting.
Voor elk station geldt dat het moet voldoen aan de wettelijke geluidsnormen. Die zijn er om omwonenden te beschermen. Bij nieuwe stations doen we vooraf een geluidsonderzoek. Als er maatregelen nodig zijn, passen we dit toe.
We bouwen volgens vaste standaarden. Hiermee staan de omvang en de hoogte van het station in principe vast. Omdat de details nog uitgewerkt moeten worden, is er een mogelijkheid dat er kleine aanpassingen nodig zijn vanwege technische- of veiligheidseisen.
Voor elk elektriciteitsstation geldt dat het moet voldoen aan de wettelijke normen voor geluid en elektromagnetische velden. Deze normen zijn er om omwonenden te beschermen. Er zijn geen technische aanpassingen nodig om te voldoen aan deze normen.
Voor elk elektriciteitsstation geldt dat het moet voldoen aan de wettelijke normen. Bij het ontwerp van een station houden we hier rekening mee. We zorgen ervoor dat de afstand tot woningen groot genoeg is.
Dit elektriciteitsstation heeft geen connectie met dit programma.
Een onderstation is niet MER-plichtig en valt ook niet onder de MER-beoordelingsplicht, tenzij het onderstation in aanzienlijke mate geluid kan veroorzaken. Dat gebeurt pas bij een buiten opgesteld vermogen van 200 MVA of meer. Omdat het onderstation in Noordwijkerhout minder vermogen heeft (100 MVA) is dit niet van toepassing.
Voor de bouw van het nieuwe elektriciteitsstation werkt Liander met vaste technische -en veiligheidseisen. Ook spelen de beschikbare ruimte op het terrein en de aansluiting op het elektriciteitsnet een belangrijke rol bij het ontwerp van het elektriciteitsstation. Hierdoor zijn de mogelijkheden om de locatie of het ontwerp aan te passen beperkt.
Dat neemt niet weg dat wij het belangrijk vinden om te horen wat er leeft in de omgeving. Tijdens de informatiebijeenkomst gaan we graag met de omgeving en andere belanghebbenden in gesprek over vragen, aandachtspunten en zorgen. Waar mogelijk nemen we deze mee in de verdere uitwerking en uitvoering van het project.
