Versterking stroomnet van Nunspeet

Inwoners en bedrijven in en rond Nunspeet gebruiken steeds meer elektriciteit. Ook leveren steeds meer mensen zelf stroom terug. Daarom breiden we het netwerk uit. Een van de stappen is het vernieuwen van het elektriciteitsstation Feithenhof aan de Industrieweg.

Meer stroom voor Nunspeet en omgeving

Het elektriciteitsnet op de Noord-Veluwe is erg druk. Door groei van het aantal woningen, bedrijven en voorzieningen is steeds meer capaciteit nodig. Om het netwerk betrouwbaar en veilig te houden, vernieuwen we het bestaande onderstation en bouwen we het om tot een regelstation.

In de regio werken we aan meer projecten, zoals een nieuw elektriciteitsstation aan de Hullerweg en vervanging van kabels en leidingen. Deze projecten zijn in voorbereiding en versterken samen het netwerk van Nunspeet. Deze projecten zijn in voorbereiding en versterken samen het netwerk van Nunspeet.

Waar komt het elektriciteitsstation?

Het nieuwe regelstation komt op het terrein van het bestaande onderstation (lees meer op Wat doet een elektriciteitsstation? | Liander ). We bouwen aan de westzijde van het terrein, op de plek waar nu bomen en struiken staan. Deze plek is gekozen omdat het huidige station tijdens de bouw in gebruik moet blijven.

Het bestaande stationsgebouw is een gemeentelijk monument en blijft staan. Na ingebruikname van de nieuwbouw in 2029 breken we buiten de portalen, draden en schakelaars af. Het monumentale gebouw krijgt later een nieuwe functie.

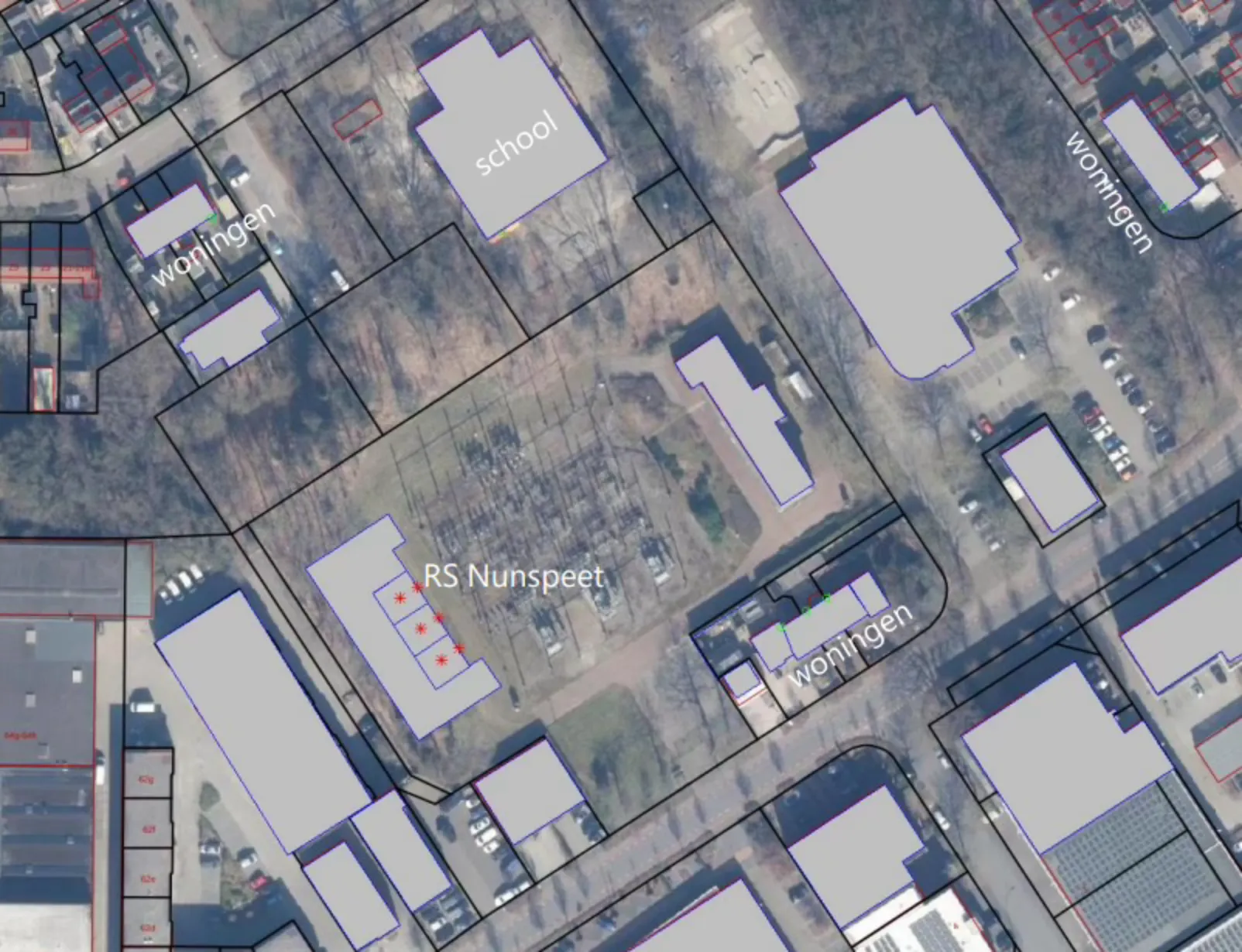

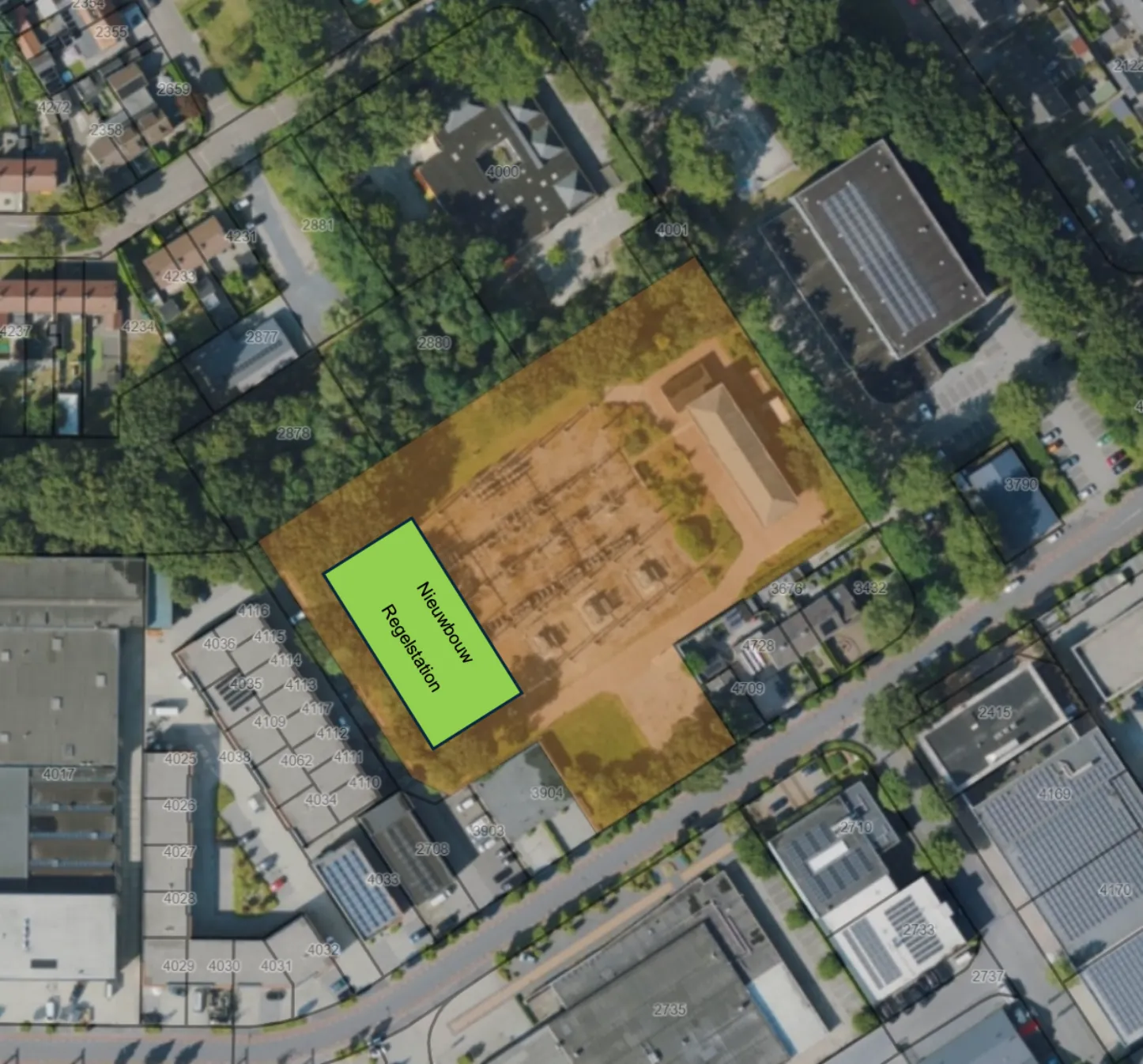

Op de luchtfoto hieronder staat de plaats van het nieuwe elektriciteitsstation ingetekend op de plattegrond van het terrein.

Wat wordt er gebouwd?

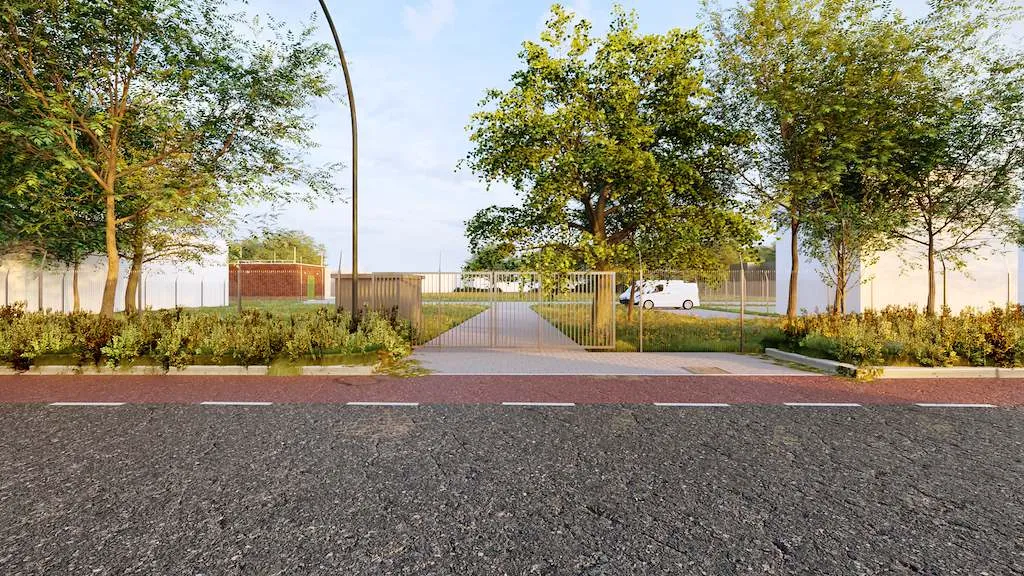

Het nieuwe regelstation bestaat uit meerdere onderdelen:

  • 48 meter lang, 22 meter breed en 5 meter hoog
  • Een nieuw gebouw met technische ruimtes en schakelhallen
  • Drie transformatorcellen, met drie gesloten muren en een open zijde
  • Bliksembeveiliging met staven tot circa 8 meter hoog
  • Nieuwe installaties voor regeltechniek van het netwerk

Planning

Qirion bouwt het nieuwe regelstation in opdracht van Liander. Hieronder ziet u de globale planning:

Wanneer gaan we werken
Wat gaan we doen/Waar gaan we werken
feb-mrt 2026:voorbereidend werk (o.a. snoei- en kapwerkzaamheden vóór het broedseizoen start)
apr–mei 2026:bouwplaats inrichten
mei/juni 2026:start bouw van het nieuwe gebouw (na vergunning)
2026–2027:plaatsen en aansluiten installaties
2027–2028:testfase
2029:sloop van de oude schakeltuin

*Als het station klaar is, zijn de bouw en het testen van de installaties afgerond. Het station kan dan worden aangesloten op het elektriciteitsnet. Dit betekent niet dat er meteen extra klanten worden aangesloten. Het extra vermogen en het aansluiten van nieuwe klanten gebeurt soms later.

Procedure

De vergunningsprocedure voor de bouw van het elektriciteitsstation kent de volgende stappen:

  1. Liander dient een vergunningsaanvraag in bij de gemeente.
  2. De gemeente neemt de aanvraag in ontvangst en maakt dit bekend via Overheid.nl > Officiële bekendmakingen
  3. De gemeente beoordeelt de vergunning, neemt een besluit en maakt dit bekend via Overheid.nl > Officiële bekendmakingen
  4. Het besluit ligt ter inzage en belanghebbenden kunnen hierop reageren via de gemeente.
  5. Na de inzagetermijn volgt een definitief besluit voor de bouw van het elektriciteitsstation.

Wat merkt u van de werkzaamheden?

We doen er alles aan om de overlast zo klein mogelijk te houden. Toch kunt u hinder ervaren door:

  • Bouwgeluid (er wordt niet geheid)
  • Bouwverkeer op de Industrieweg
  • Waarschuwingsborden en verkeersmaatregelen
  • Grote hijskranen bij het plaatsen van transformatoren

Veelgestelde vragen






Wilt u meer lezen over welke elektriciteitsstations er zijn en hun werking, ga naar www.liander.nl/elektriciteitsstation

Contact en communicatie

Liander informeert de directe omgeving bij belangrijke ontwikkelingen over de voortgang van het project. Dat doen we onder andere via persoonlijke gesprekken, informatiebrieven, de bouwapp en deze website.

Communicatie tot nu toe:

Heeft u vragen? Neem gerust contact op met Jan van Dooren, omgevingsmanager bij Qirion, via nunspeet@liander.nl
