Nieuw elektriciteitstation Mariënvelde
In gemeente Oost Gelre groeit de vraag naar elektriciteit. Daarom bouwen we een nieuw elektriciteitsstation aan de Tolhutweg in Mariënvelde. Zo zorgen we ervoor dat inwoners en bedrijven ook in de toekomst voldoende stroom hebben.
Waar komt het elektriciteitsstation?
Het nieuwe elektriciteitsstation komt aan de Tolhutweg in Mariënvelde. Dit is een open gebied ten noordwesten van Mariënvelde. Samen met de gemeente en de provincie kozen we een locatie waar het station goed past in de omgeving.

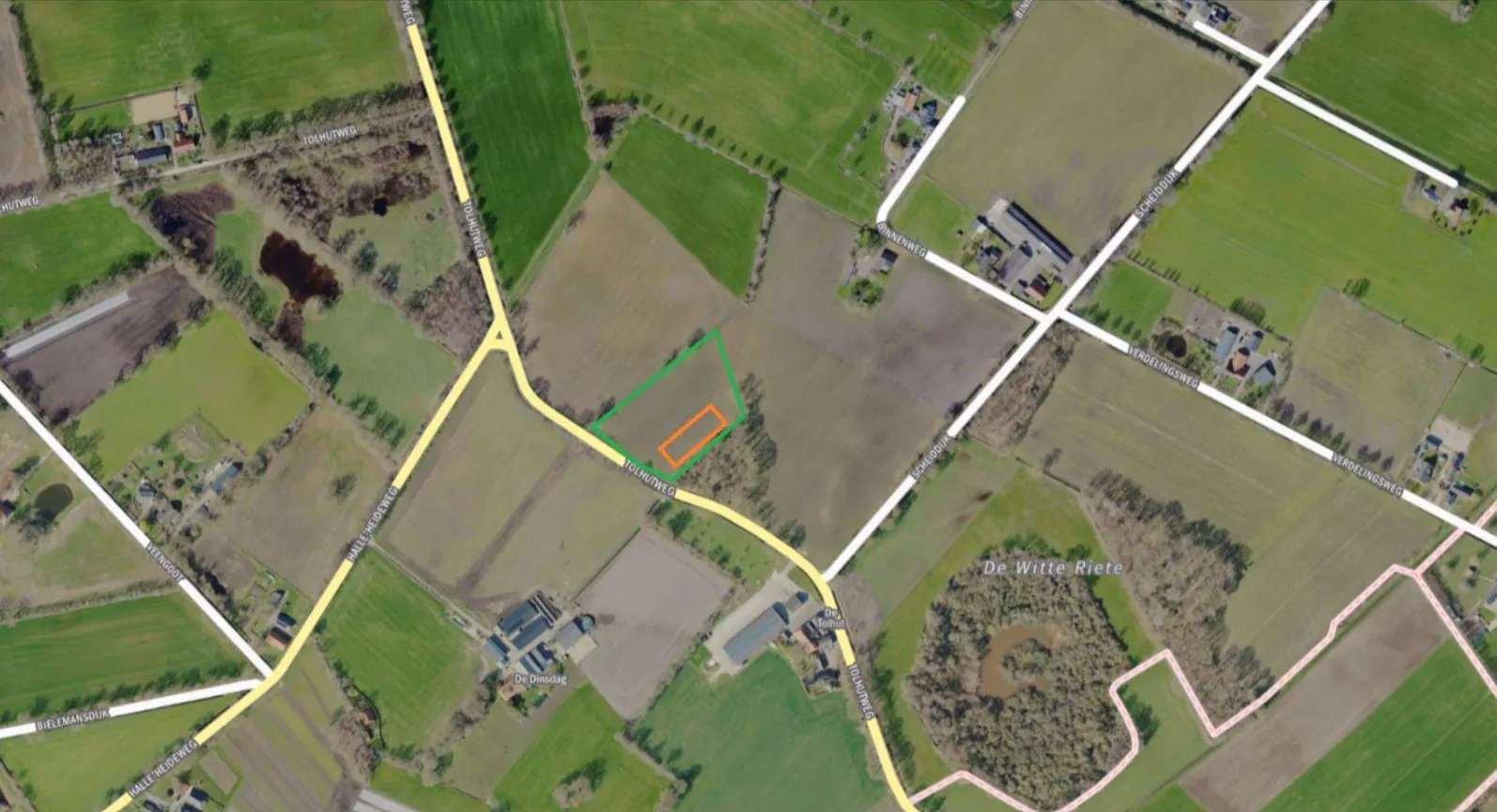

Op de afbeelding hieronder is het nieuwe elektriciteitsstation met een oranje kader weergegeven. Binnen het groene kader leggen we groen aan rondom het station.
Wat gaan we bouwen?
Het elektriciteitsstation wordt een regelstation. Wilt u meer informatie over regelstations en elektriciteitsstations? Lees hier meer.
Het nieuwe regelstation bestaat uit:
- Een schakelgebouw van 4,2 meter hoog waarin de elektrische installaties staan.
- Een aparte transformatorruimte met drie muren (open aan één kant, zonder dak), waar een transformator komt te staan.
- Bliksembeveiliging (masten die het station beschermen tegen blikseminslag, tot ongeveer 8 meter hoog)
- Een hek rondom het terrein voor de veiligheid.

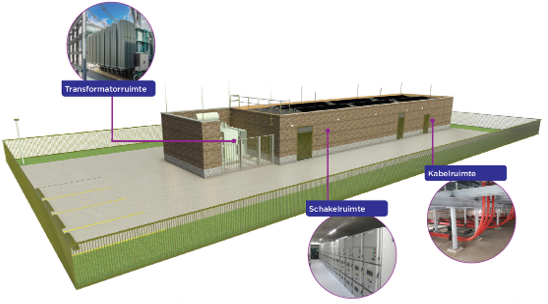

3D impressie van het gebouw. Aan de linkerkant ziet u de transformatorruimte. Het gebouw wordt circa 4,5 meter hoog.
Landschappelijke inpassing
Om het station goed in het landschap te laten passen, nemen we verschillende maatregelen. We planten bijvoorbeeld hagen en bomen rondom het station. Ook leggen we een takkenril en bloemrijk grasland aan. Hierdoor sluit het plan aan op het bosje aan de zuidoostzijde van het perceel.

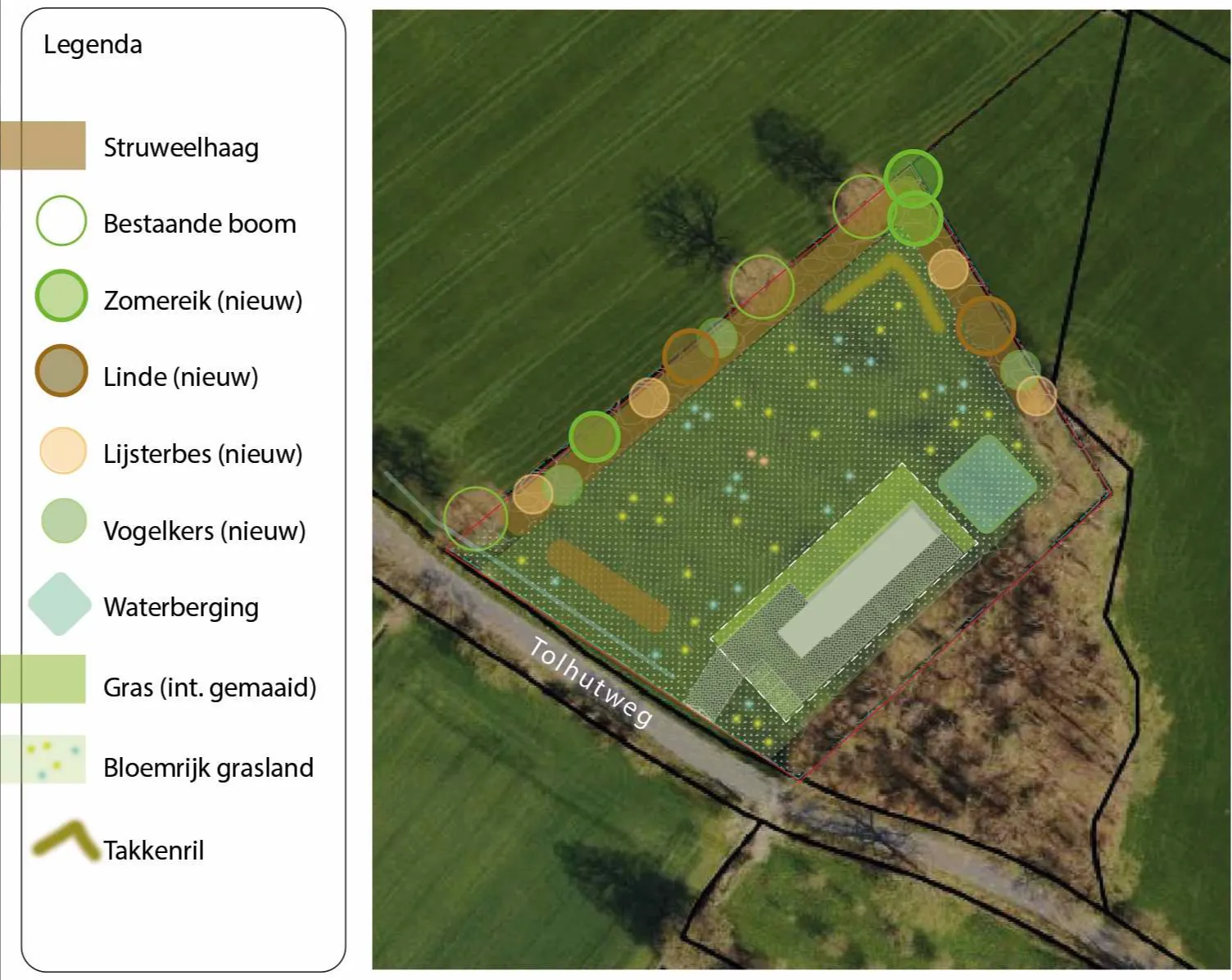

Op de onderstaande afbeelding is het nieuwe station ingetekend met daarbij aangegeven hoe we dat doen.
Planning
| Wanneer? | Wat gaan we doen? |
|---|---|
| Februari 2027 | Voorbereidende werkzaamheden, zoals bouwplaats inrichten |
| Maart 2027 | Start bouw station |
| Begin 2028 | Opleveren bouwkundige werkzaamheden |
| Begin 2028 | Plaatsen installaties, transformator en aanleggen kabels. |
| Tweede helft 2028 | Testen van het station |
| December 2028 | Oplevering van het station |
- Als de bouw van het station klaar is, dan kan helaas niet iedereen direct een nieuwe of zwaardere aansluiting krijgen. Meer informatie over uw aansluiting vindt u op Mijn Liander.
- Bent u een grootzakelijke klant? Bekijk de actuele oplostermijnen op de capaciteitschecker.
Wat merkt u van de werkzaamheden?
We proberen de overlast zo klein mogelijk te houden. Daarom:
- werken we zoveel mogelijk overdag, zodat u ’s avonds en ’s nachts rust heeft.
- beperken we geluid zoveel mogelijk.
- informeren we u op tijd over werkzaamheden in uw omgeving, zodat u weet wat u kunt verwachten.
Contact en communicatie
We informeren omwonenden en ondernemers bij belangrijke ontwikkelingen in het project. Dat doen we onder andere via brieven en deze website.
Heeft u vragen? Stuur dan een e-mail naar Jan Woertman, omgevingsmanager bij Qirion.
