Het project Netuitbreiding 20kV Eibergen betreft de aanleg van twee nieuwe 20kV ringverbindingen (middenspanning) van in totaal 25,6 kilometer. Naast de aanleg van de 20kV ringverbindingen worden 11 elektriciteitsruimtes omgebouwd, vervangen of nieuw geplaatst. Het ombouwen en het vervangen en plaatsen van nieuwe elektriciteitsruimtes is nodig om het bestaande middenspanningsnetwerk aan te sluiten op de nieuwe 10kV ringverbindingen.
De te vervangen elektriciteitsruimtes worden indien mogelijk op of nabij dezelfde locatie geplaatst. De nieuw te plaatsen elektriciteitsruimtes zijn groter dan de bestaande ruimten. Wanneer op een bestaande locatie onvoldoende ruimte aanwezig is, is in samenspraak met de Gemeente Berkelland in de directe omgeving gezocht naar een geschikte locatie.
| Planning (voorlopig) |
|---|
| Wat gaat Liander doen? |
|---|
| Status |
|---|
| Eind 2023 | Voorbereidende werkzaamheden (inclusief aanvragen vergunningen) | Afgerond |
| Maart 2024 | Start ombouw, vervangen en plaatsing elektriciteitsruimtes | In uitvoering |
| Mei 2024 | Start realisatie 20kV kabelverbindingen | In uitvoering |
April 2025 | Verwachte einddatum werkzaamheden | Gepland |
Waar werken we?

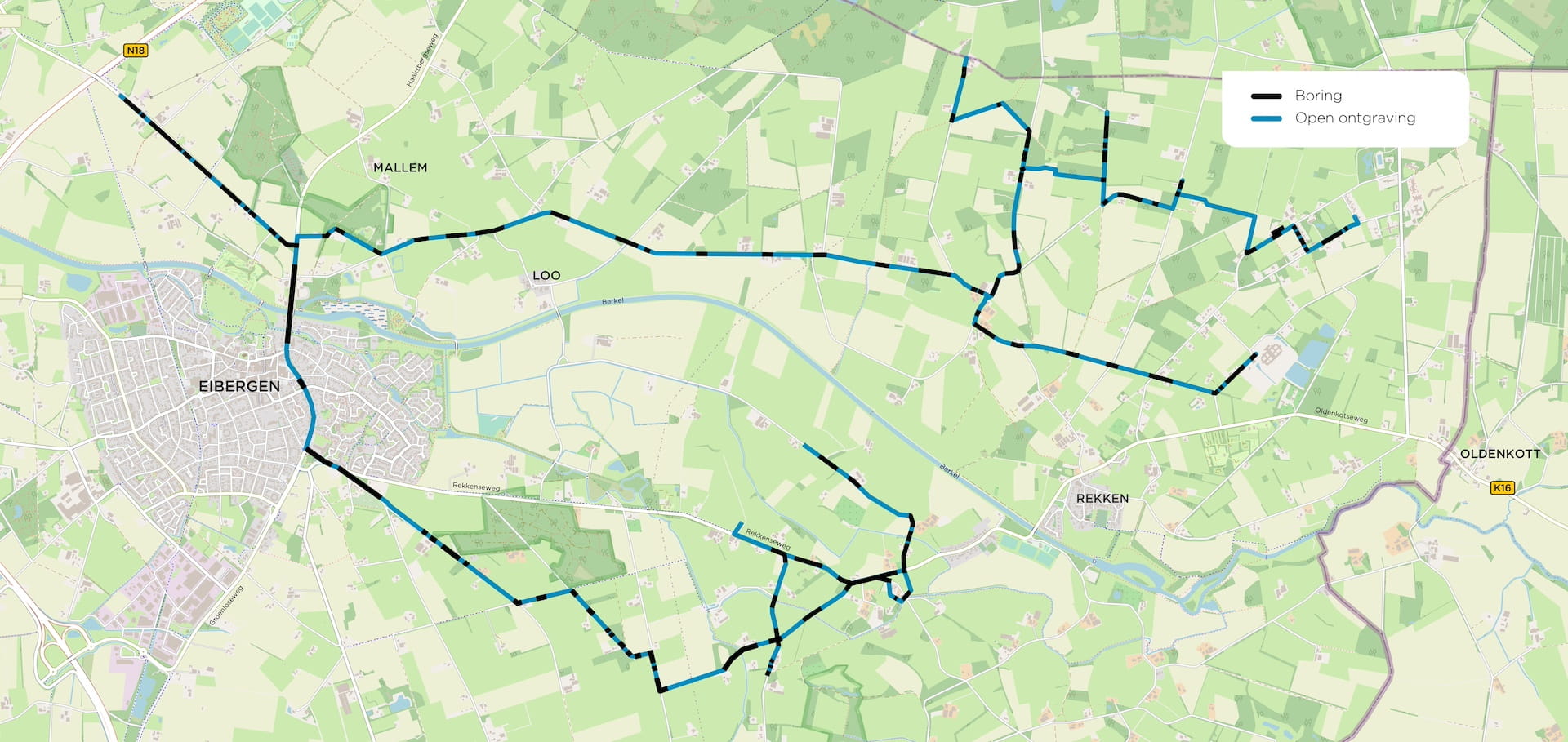

Zie hieronder de overzichtskaart met het ontwerp van de kabelroute voor project Eibergen. Deze kabelroute is onder voorbehoud en kan mogelijk wijzigen.
Klik op de kaart voor een vergroting.
Online flyer
Bekijk de online flyer van fase 1
Bekijk de online flyer van fase 3
Bekijk de online flyer van fase 4
Bekijk de online flyer van fase 7
Watucab™
Binnen het Programma NuGelre is recent voor het eerst de Watucab™ methode toegepast. Met deze methode worden kabels doormiddel van waterdruk geïnstalleerd in mantelbuis.
Het traject bestond uit 2 gekoppelde bundelboringen met een totale lengte van 970 meter. Er zijn 3 stuks 630mm2 MS-kabels geïnstalleerd in 3 HPE mantelbuizen van 110mm. Door in deze situatie de Watucab™ methode toe te passen was de gerealiseerde trekkracht slechts 40% van de maximaal toelaatbare trekkracht op de kabel. Ook het aanleggen van mantelbuizen in open ontgraving is mogelijk. Hiermee kan de uitvoering gefaseerd worden gerealiseerd en wordt omgevingshinder tot een minimum beperkt.
