Wat gaan we doen?
We bouwen een nieuw elektriciteitsstation dat bestaat uit twee transformatoren en een 10kV-installatie. Daarnaast leggen we een aantal kabelverbindingen (50kV en 10kV) aan waarmee het station wordt verbonden met andere stations. In het station zorgen de transformatoren ervoor dat de energie wordt omgezet naar een lagere spanning (van 50kV naar 10kV).

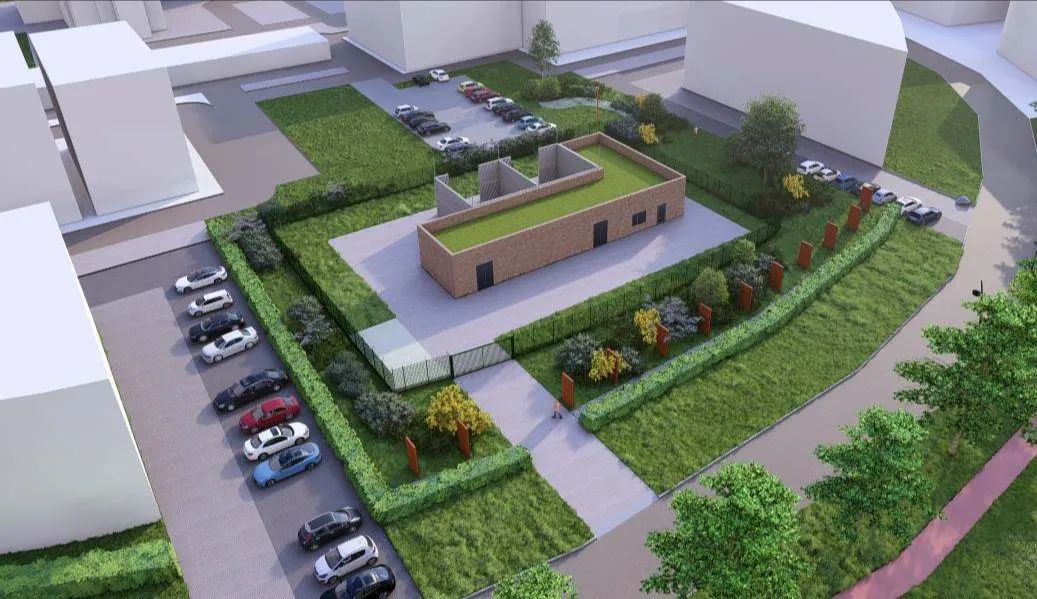

Het elektriciteitsstation wordt landschappelijk ingepast. Dit plan werken we op dit moment verder uit in overleg met de gemeente Ede.
Waar gaan we werken

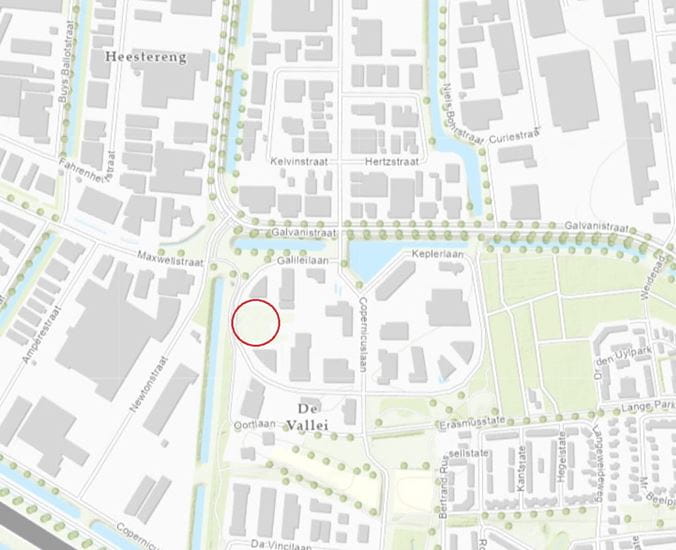

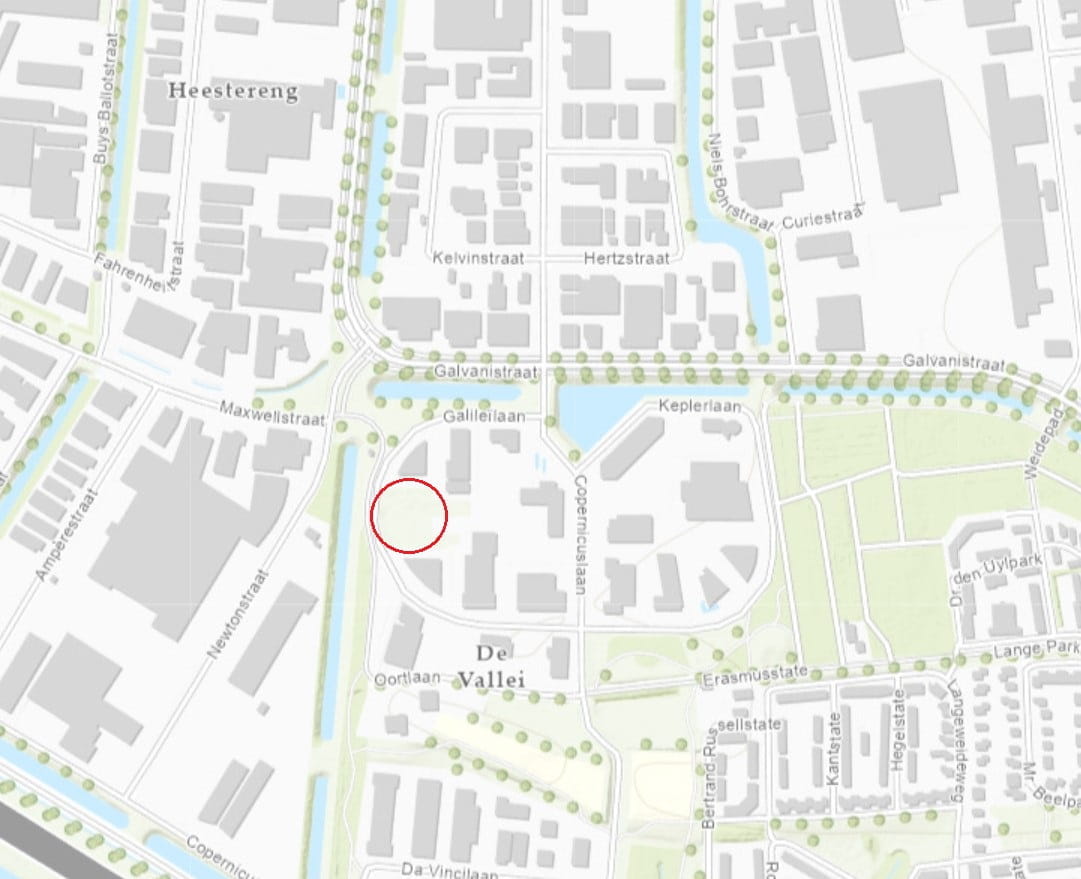

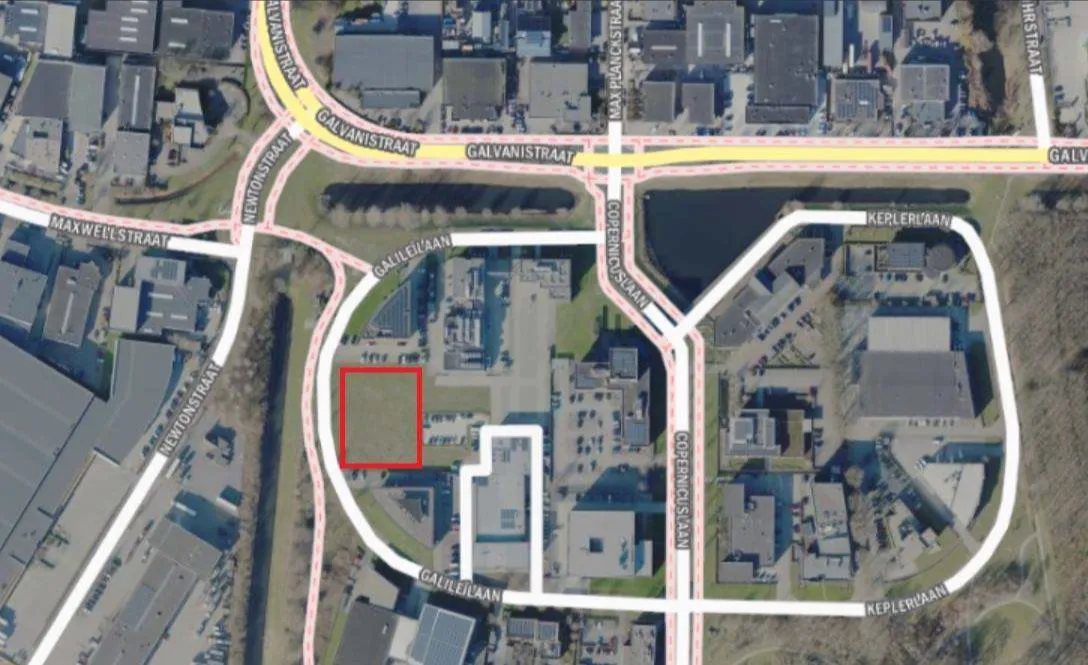

Het nieuwe elektriciteitsstation gaan we bouwen op een braakliggend perceel aan de Galileilaan. Deze locatie hebben we gevonden in samenwerking met gemeente Ede.
Planning
| Voorlopige planning | |
|---|---|
| Wat gaan we doen? | |
| 2025 - 2027 | Voorbereidende werkzaamheden. |
| 1e kwartaal 2027 | Start uitvoering werkzaamheden. |
| 2027 - 2028 | Bouw van het station |
| 2028 | Laatste werkzaamheden |
| 2028 | Oplevering |
Bovenstaande planning is naar verwachting en houdt rekening met het meest gunstige scenario. Een gedetailleerde en actuele planning volgt op een later tijdstip.
Loading component...
Communicatie en contact
Liander informeert de omgeving bij belangrijke ontwikkelingen over de voortgang van het project. Dat doen we bijvoorbeeld via brieven en deze website. Hieronder vindt u de communicatie die tot nu toe met de directe omgeving van het elektriciteitsstation is gedeeld:
Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? Stuur dan een e-mail naar ede@liander.nl.
