Loading component...

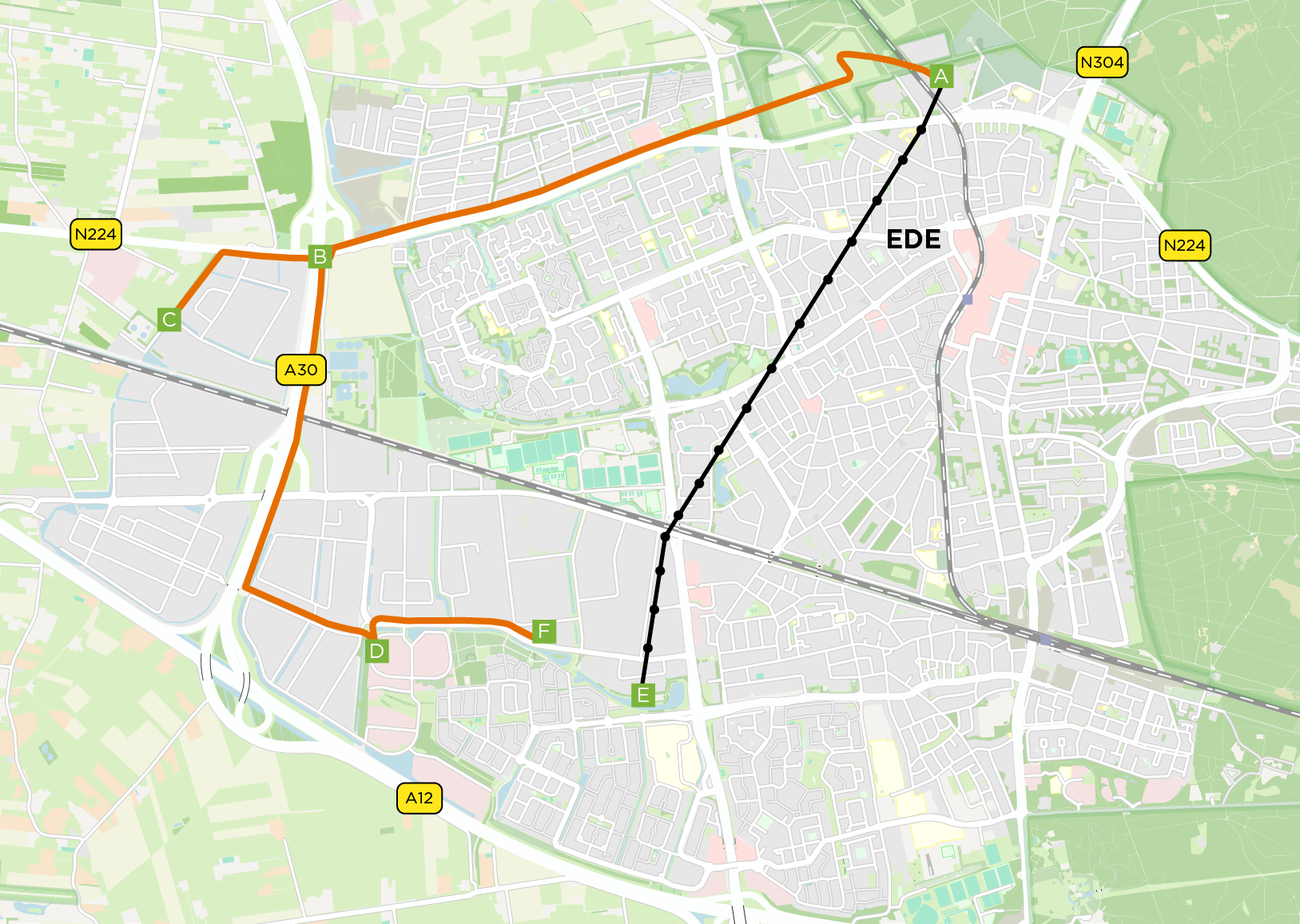

Werkzaamheden kabelverbindingen

Voor beide kabelverbindingen worden dezelfde soort werkzaamheden uitgevoerd. We starten met de route A-B-C. Als voorbereiding op de werkzaamheden kappen we bomen als dat noodzakelijk is, maken we werkstroken vrij en tijdelijke in- en uitritten.

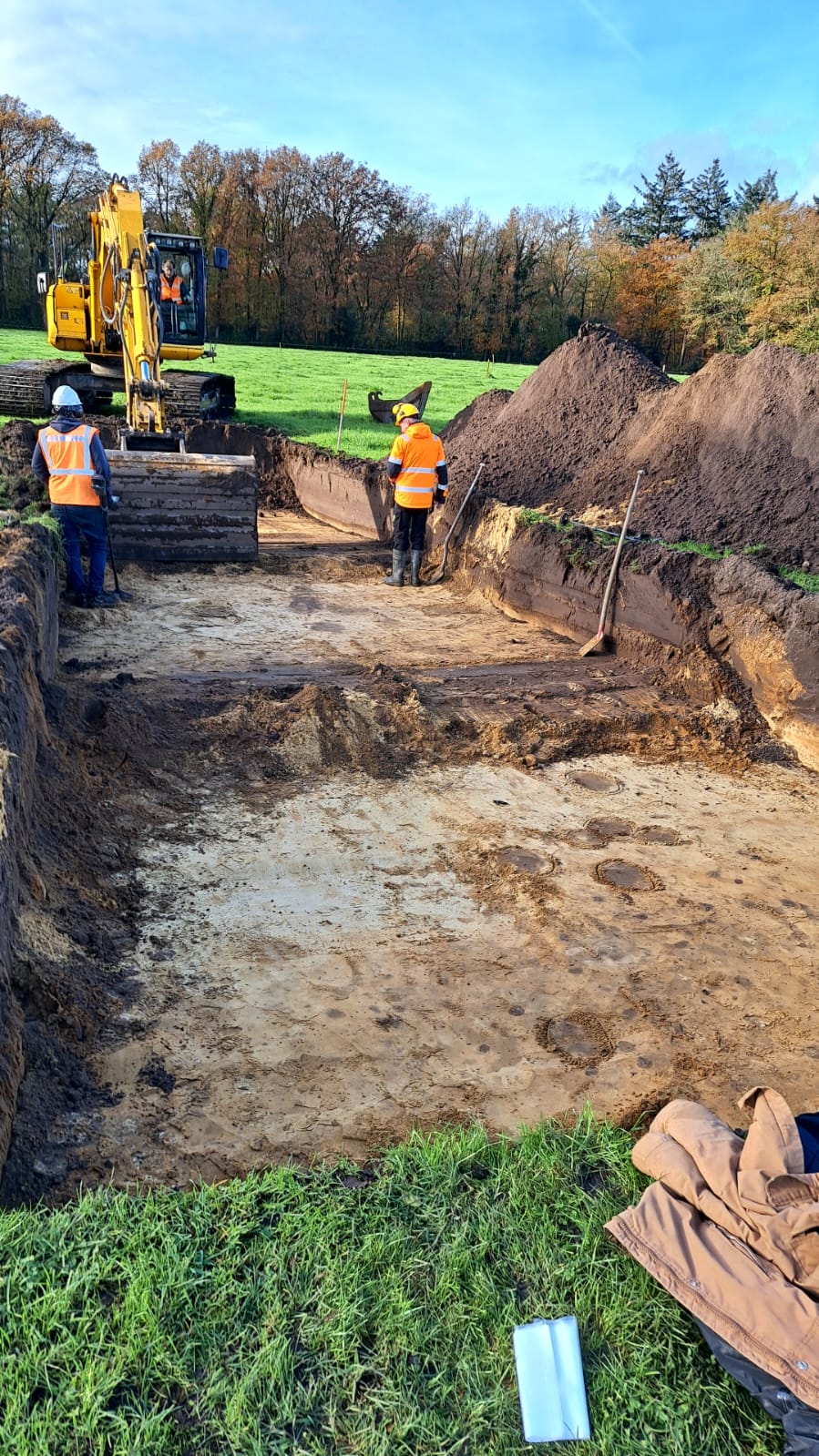

De kabelverbinding wordt grotendeels door gestuurde boringen aangelegd. Dit is om zoveel mogelijk de overlast voor omwonenden en het openbare leven zoveel mogelijk te voorkomen. We boren bijvoorbeeld diep onder delen van het bos, het spoor Ede – Lunteren en Arnhem – Veenendaal, de snelweg A30 door en langs de parallelweg aan de noordzijde van de N224. Langs de A30, de Maxwellstraat en Galvanistraat leggen we de verbinding grotendeels aan door gestuurde boringen. Op agrarische gronden leggen we aan met behulp van een open ontgraving. Alle grond wordt na de werkzaamheden van nieuwe beplanting voorzien die bijdraagt aan de biodiversiteit.

Werkzaamheden verwijderen masten

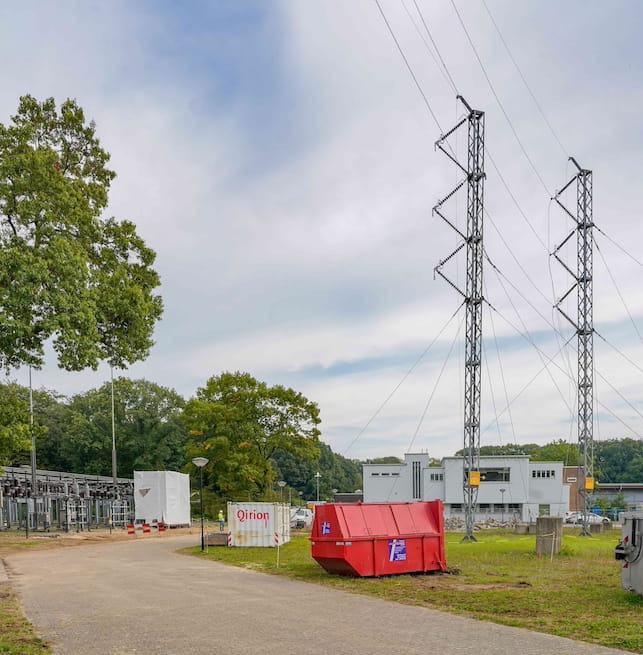

Een deel van de masten in Ede staat in de achtertuinen van woningen of op bedrijfspercelen. Om de masten te verwijderen worden ze eerst vrijgemaakt van eventuele beplanting en andere obstakels. Daarna wordt de mastvoet geknipt en de mast weggehaald. Ook verwijderen we de fundering. Het gat wordt aangevuld met tuingrond en klaargemaakt voor herbeplanting. Voor aanvang van deze werkzaamheden wordt tijdig contact opgenomen met de betreffende inwoners en organisaties.

Loading component...

Wat merk ik van de werkzaamheden?

Bouwverkeer kan zorgen voor hinder. Bijvoorbeeld bij het aan- en afvoeren van materialen die nodig zijn, het doen van boringen, graafwerkzaamheden, inrichting van werkterrein langs de ontgravingen, de sloop van elektriciteitsmasten en bij de bouw en uitbreiding van de elektriciteitsstations. Op sommige momenten zijn verkeersmaatregelen nodig om de veiligheid voor iedereen tijdens de werkzaamheden te garanderen en zijn bepaalde straten of gebieden tijdelijk niet toegankelijk. Hulp- en veiligheidsdiensten hebben altijd toegang. Direct omwonenden en bedrijven worden tijdig op de hoogte gebracht over welke maatregelen het betreft, hoelang deze duren en wanneer de werkzaamheden starten.

Planning

Wanneer gaan we werken?
Wat gaan we doen?
Februari 2025Start werkzaamheden kabelverbinding elektriciteitsstation Ede – Radonstraat

Begin 2026

Einde werkzaamheden kabelverbinding elektriciteitsstation Ede – Radonstraat
Begin/medio 2026Start werkzaamheden aanleg kabelverbinding tussen A30, toekomstig elektriciteitsstation aan de Galileïlaan en het bestaande elektriciteitsstation aan de Dieselstraat
Medio 2027Streefdatum verwijderen masten

Een gedetailleerde en actuele planning vindt u vanaf de start van de werkzaamheden in onze BouwApp. Ook voorbereidende werkzaamheden staan in de BouwApp.

Download de BouwApp en zoek op 'Aanleg ondergrondse hoogspanningskabels Ede'

Cookies

Loading component...

Loading component...

Loading component...
