Waar vinden de uitbreidingen plaats?

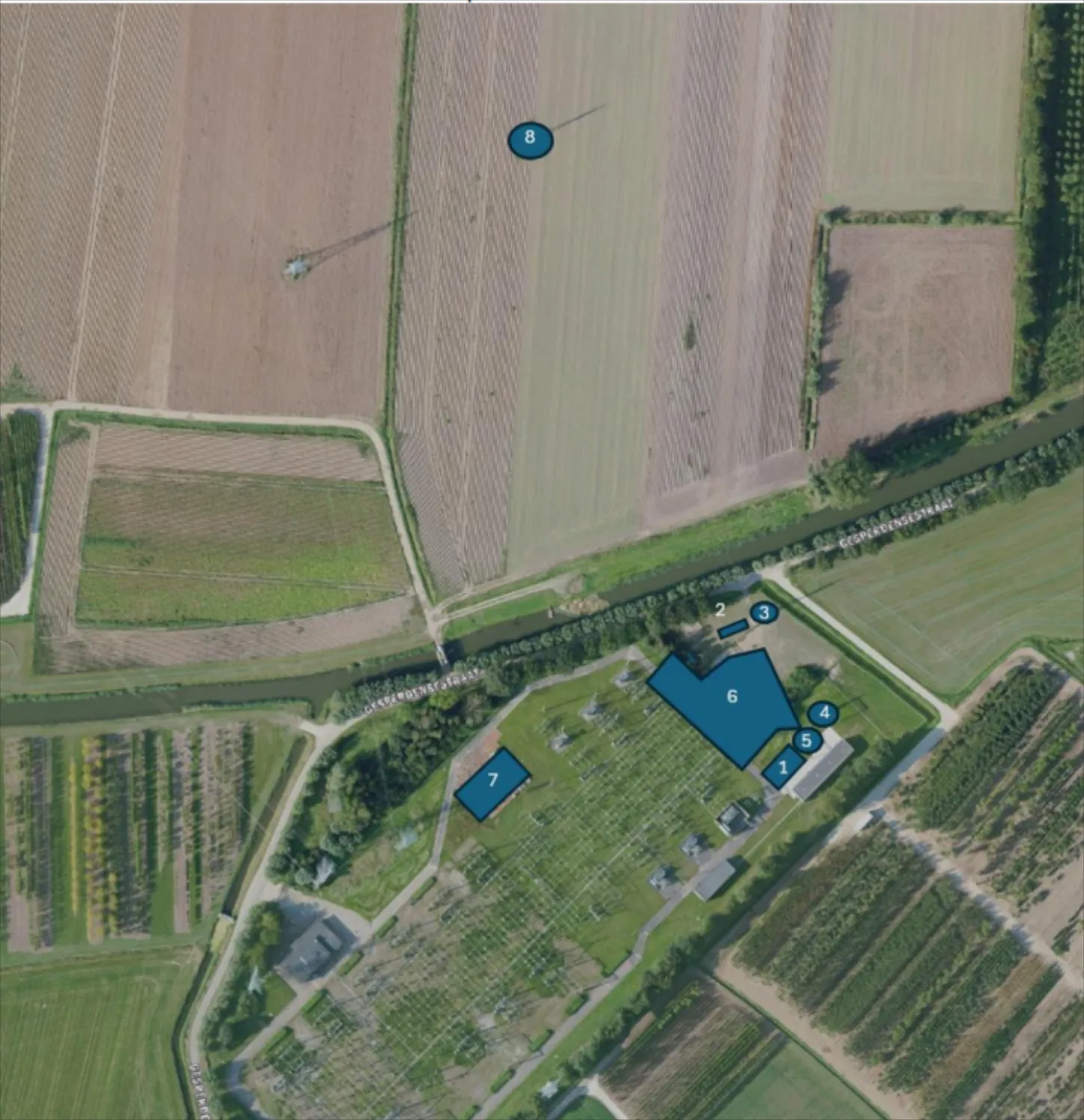

We breiden het station aan de noord- en oostzijde uit. Op de afbeelding hieronder ziet u waar de werkzaamheden uitgevoerd worden.
We bouwen een nieuw dienstgebouw (7) en plaatsen een nieuwe transformator (1) en onderdelen voor de stroomverdeling (6 en 2). Ten noorden van het station komt een nieuwe mast (8). Twee oude masten en een aansluitpunt worden verwijderd (3, 4 en 5).
Wilt u meer weten over de werking van een elektriciteitsstation, kijk op Elektriciteitsstations | Liander
Planning
| Wanneer? | |
|---|---|
| Wat gaan we doen? | |
| Q1 2026 – Q1 2027 | Vergunningenprocedure |
| Q3 2026 | Verwijderen van enkele bomen en voorbereiden van het werkterrein voor de bouw van het nieuwe dienstgebouw (TenneT) |
| Q3 2026 – Q2 2028 | Bouw van nieuwe velden op het station (TenneT). |
| Q3 2026 – Q4 2027 | laatsen van een nieuwe transformator, vervangen van masten en aanleggen ondergrondse kabels. |
| Q3 2026 – Q3 2027 | Bouw centrale dienstgebouw (TenneT) |
Qirion voert de werkzaamheden uit in opdracht vanr TenneT en Liander. De voorbereidende werkzaamheden starten naar verwachting in september 2026.
Als de uitbreiding klaar is, zijn de bouw en het testen van de installaties afgerond. De nieuwe installaties kunnen dan worden aangesloten op het elektriciteitsnet. Dit betekent niet dat er meteen extra klanten worden aangesloten. Het extra vermogen en het aansluiten van nieuwe klanten gebeurt soms later.
Mogelijke hinder
Tijdens de werkzaamheden kunt u mogelijk enige hinder ervaren van bouwverkeer en geluid. We plannen het werk zo dat de overlast zo beperkt mogelijk blijft. Waar nodig nemen we verkeersmaatregelen om het werk veilig en bereikbaar te houden.
