We gaan binnenkort de bovengrondse hoogspanningsmasten en -lijnen in Bemmel verwijderen. Deze bovengrondse verbinding is niet meer nodig omdat we een nieuwe ondergrondse kabelverbinding hebben aangelegd tussen de elektriciteitsstations in Oosterhout en Bemmel.
De bovengrondse verbinding loopt vanaf het elektriciteitsstation aan de Heuvelsestraat 16a in Bemmel. De lijn gaat in zuidwestelijke richting, kruist ondergronds de A15 en gaat over de kern van Bemmel heen. De verbinding eindigt bij de Zandse Plas.

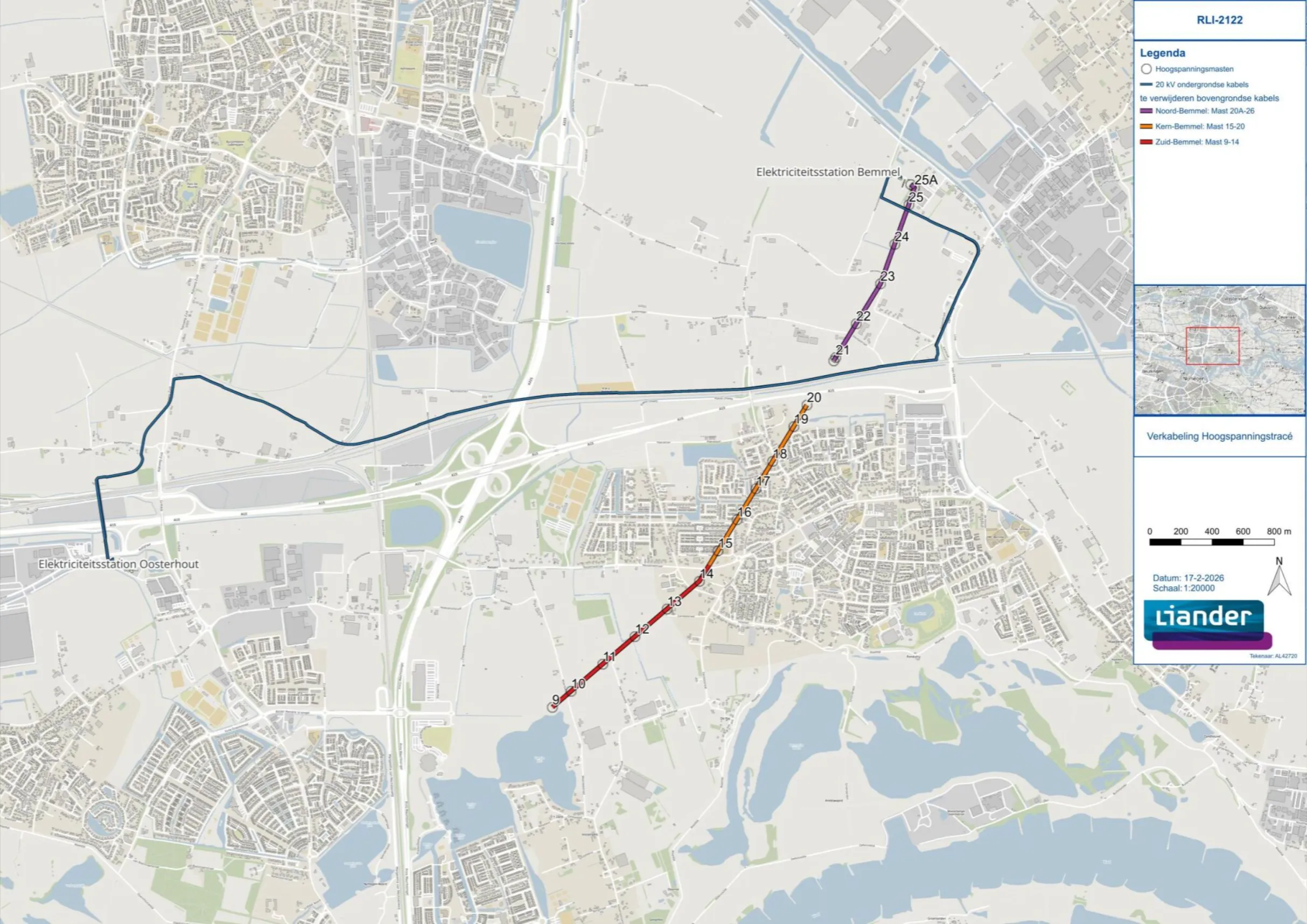

Op onderstaande kaart ziet u het tracé van de huidige bovengrondse verbinding en de nieuwe ondergrondse kabelverbinding.
Het verwijderen van de bovengrondse verbinding gebeurt in drie verschillende stappen:
Voordat we de elektriciteitslijnen verwijderen, richten we eerst een werkterrein in. Dit is nodig om veilig te kunnen werken. We zetten het gebied af en plaatsen het benodigde materieel. Daarna halen we de elektriciteitslijnen uit de masten. Dit gebeurt in meerdere gedeelten, zodat we veilig kunnen werken. We hangen de lijnen in grote wielen en we halen ze met speciaal materiaal gecontroleerd naar beneden. Dat noemen we uitlieren. De lijnen worden direct op haspels gerold en afgevoerd.

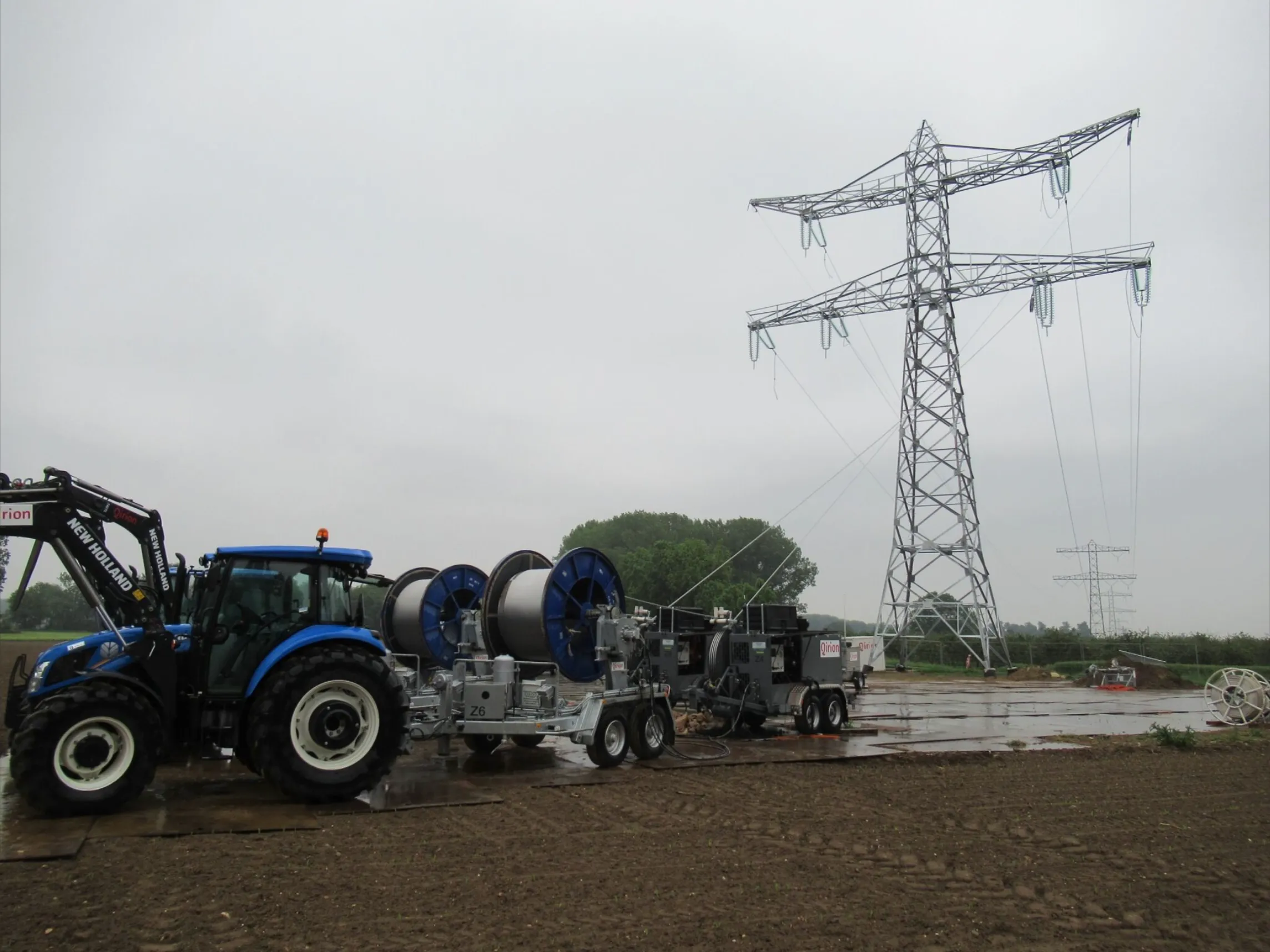

Een voorbeeld van materieel waarmee we de lijnen gecontroleerd uit de masten naar beneden halen.
Ook voor het verwijderen van de masten richten we opnieuw een werkterrein in. We zetten het gebied af en plaatsen kranen en ander materieel op de juiste plek. Zo kunnen we veilig werken. Daarna knippen we de masten los van de fundering. Een grote kraan houdt de mast op zijn plek. Twee mobiele kranen knippen de mast daarna veilig in stukken. Vervolgens worden de stukken afgevoerd.

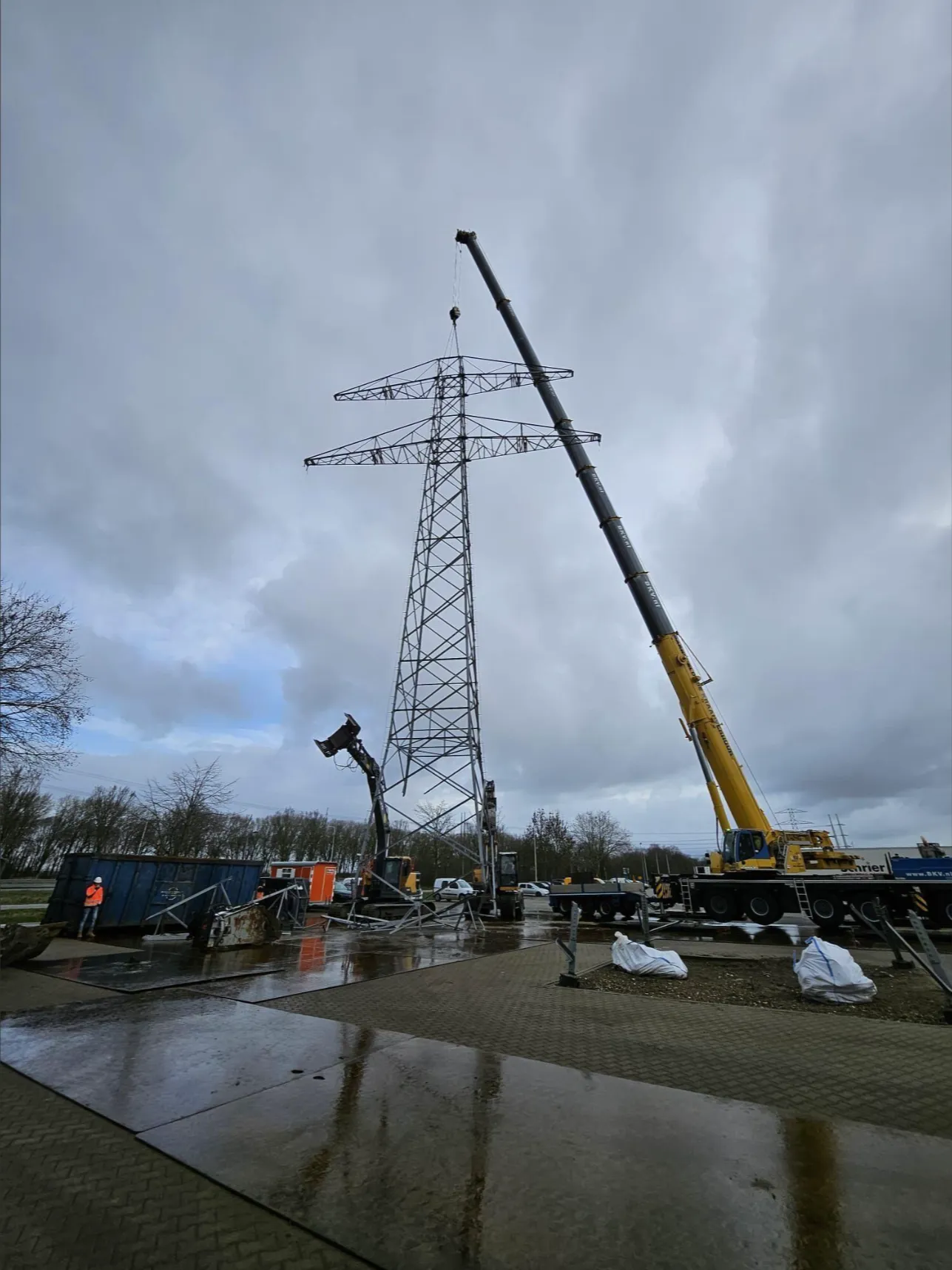

Tijdens het verwijderen van de mast houdt een grote kraan de mast vast, zodat we de mast veilig in delen kunnen knippen.
De funderingen halen we tot ongeveer twee meter onder het maaiveld weg. De funderingspalen worden eerst vrij gegraven en vervolgens in stukken geknipt of vergruisd. Daarna wordt de grond netjes aangevuld.
De voorbereidende werkzaamheden starten in februari 2026. De planning ziet er op dit moment als volgt uit:
| Wanneer? | |
|---|---|
| Wat gaan we doen? | |
| Eind februari 2026 | Snoeiwerkzaamheden rondom masten in de kern van Bemmel |
| maart 2026 | Verwijderen van de lijnen ten zuiden en noorden van Bemmel |
| nog niet bekend* | Verwijderen van de lijnen in de kern van Bemmel |
| na de zomer van 2026* | Streefdatum start verwijderen masten |
* Deze onderdelen van de planning zijn nog niet bekend. Zodra concretere data beschikbaar zijn, informeren wij u hierover. De planning is afhankelijk van factoren zoals weersomstandigheden en werkzaamheden van andere partijen. Eventuele wijzigingen communiceren we zo snel mogelijk.
Tijdens de werkzaamheden kunt u tijdelijk hinder ervaren. Sommige wegen of paden kunnen kort worden afgesloten voor uw veiligheid en die van onze medewerkers. Ook kan er geluid ontstaan tijdens het verwijderen van de lijnen en het knippen van de masten.
We richten de werkgebieden zo in dat u zo min mogelijk overlast heeft. Waar dat nodig is, plaatsen we verkeersmaatregelen en waarschuwingsborden. Indien nodig sluiten we bepaalde straten tijdelijk af en zorgen we voor een omleidingsroute. We proberen de hinder voor de omgeving zoveel mogelijk te beperken.
Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.
Liander en Qirion informeren de directe omgeving bij belangrijke ontwikkelingen over de voortgang van het project. Qirion bereidt de werkzaamheden voor, coördineert ze en voert het project uit in opdracht van Liander. We houden u op de hoogte via brieven, inloopbijeenkomsten en deze website. Ook voeren we gesprekken met direct betrokkenen zoals bewoners en grondeigenaren. Tot nu toe hebben wij de omgeving op de volgende momenten geïnformeerd:
Heeft u vragen? Neem gerust contact op met Casper de Vilder en Jan van ‘t Klooster, omgevingsmanagers bij Qirion, via verwijderen-masten-bemmel@qirion.nl
Ja, we werken op een afgesloten werkterrein, omheind met hekwerk. Daarnaast nemen we verkeersmaatregelen zodat voetgangers, fietsers en automobilisten veilig kunnen passeren.
Bij scholen of speeltuinen nemen we extra veiligheidsmaatregelen, zoals het tijdelijk afsluiten van de speeltuin.
Sommige masten staan op particulier terrein. In dat geval nemen we altijd persoonlijk vooraf contact op. We bespreken de planning, werkwijze en maken duidelijke afspraken.
Tijdens de werkzaamheden kan er tijdelijk geluid, trillingen of stof ontstaan. We werken alleen tussen 07:00 en 17:00 uur en we beperken de hinder zoveel als mogelijk.
Ja, we werken met een grote kraan die de mast vasthoudt en een kraan met een schaar die de mast in stukken knipt. De stukken worden afgevoerd met een vrachtwagen. Alle machines staan binnen het afgesloten werkterrein.
Soms moeten we een weg, fietspad, parkeerplaats of inrit tijdelijk afsluiten om veilig te kunnen werken. Zeker in de kern van Bemmel is de ruimte beperkt en ontkomen we er niet aan dat er soms delen worden afgesloten. Als dat nodig is, informeren we bewoners altijd van tevoren. We zorgen bovendien voor een veilige omleidingsroute, zodat uw straat, woning of bedrijf bereikbaar blijft.
We werken per deel van de verbinding (secties). Bewoners ontvangen vooraf een brief met de planning. Ook houden we u op de hoogte via de BouwApp. Het werk bij één mast duurt meestal ongeveer een week, inclusief het inrichten van het werkterrein. Het knippen en verwijderen van de mast zelf duurt meestal maximaal drie dagen.
Er staat op dit moment nog spanning op de verbinding. De spanning gaat er pas af zodra alle lijnen tussen de masten zijn verwijderd.
Na het verwijderen van de mast herstellen we de locatie netjes. De fundering wordt tot ongeveer twee meter onder de grond weggehaald en de plek wordt aangevuld. Beplanting of groen wordt in wordt in overleg met de gemeente Lingewaard opnieuw aangeplant.
