Kabelverbinding Schelmseweg – A12
Langs een deel van de Schelmseweg en de A12 verleggen en vernieuwen we ondergrondse hoogspanningskabels. Hiermee versterken we het elektriciteitsnet in de regio Arnhem. Zo zorgen we ervoor dat woningen, bedrijven en andere gebruikers ook in de toekomst kunnen rekenen op een betrouwbaar elektriciteitsnet.
Wat gaan we doen?
We verleggen en leggen nieuwe ondergrondse hoogspanningskabels aan langs een deel van de Schelmseweg en de A12. We doen dit met open sleuven en boringen. Ook verwijderen we op een aantal plaatsen oude kabels.
Het werk is onderdeel van de versterking van het elektriciteitsnet in Arnhem en omgeving. We combineren het werk zoveel mogelijk met de wegwerkzaamheden aan de Schelmseweg van de provincie Gelderland. Zo beperken we duur en de hinder voor de omgeving.
Waar gaan we werken

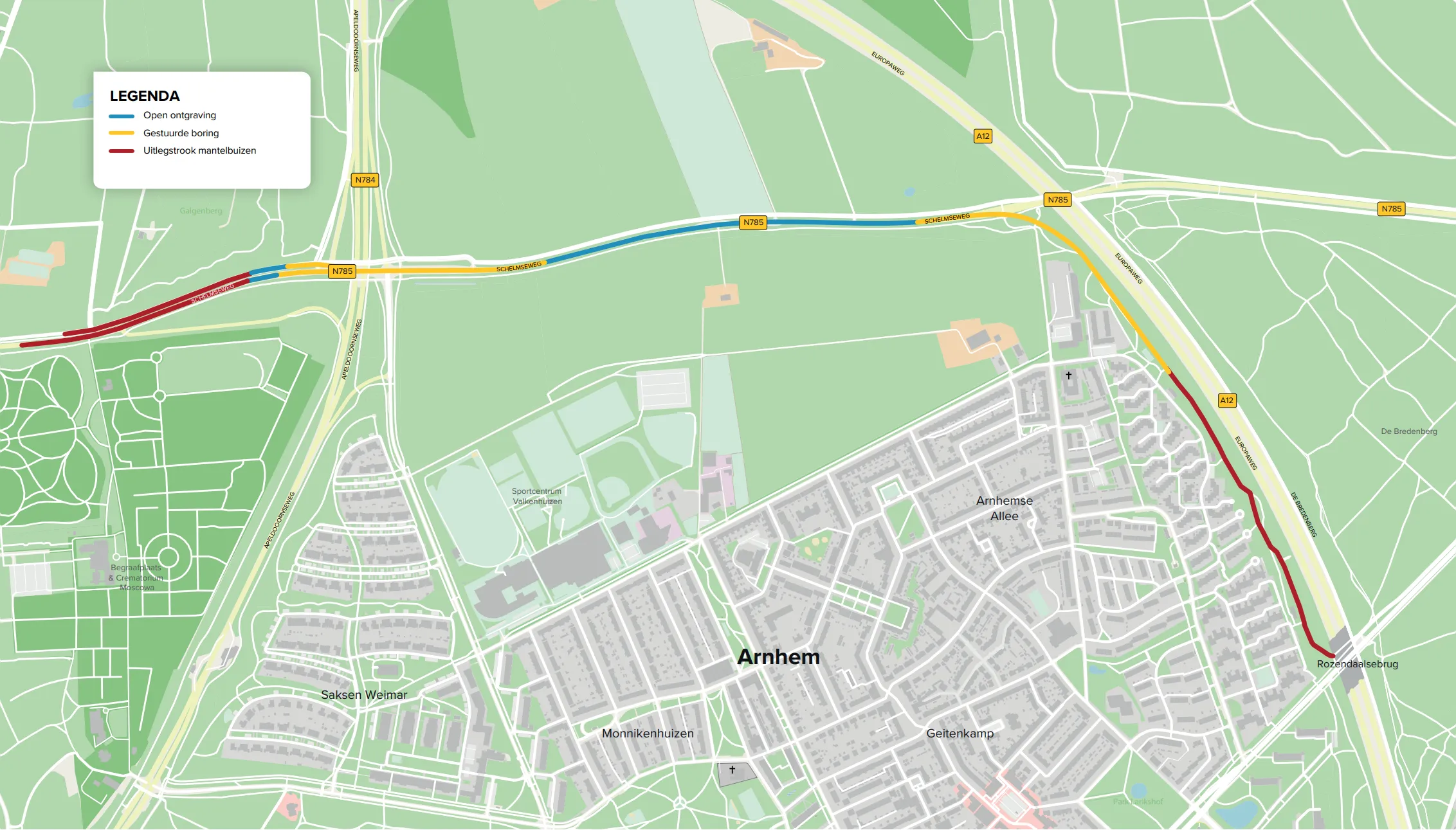

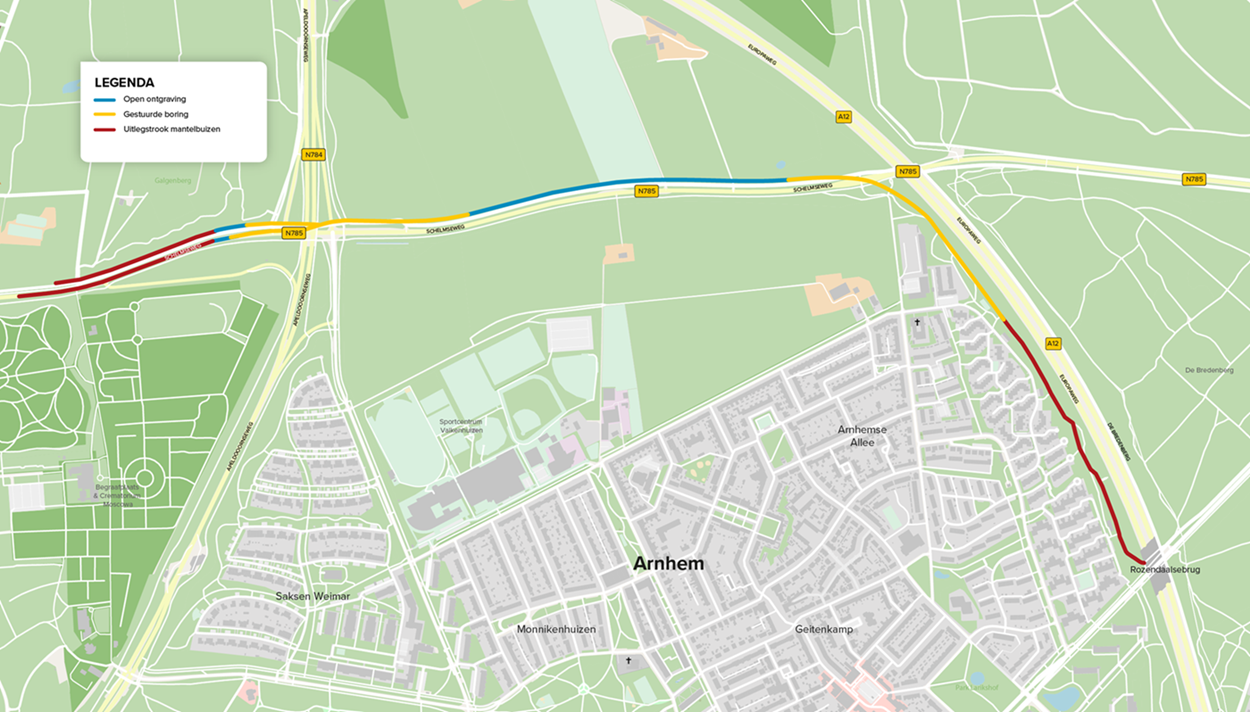

Op onderstaande kaart ziet u waar we de kabels aanleggen.
Wat merk ik van de werkzaamheden?
Tijdens de werkzaamheden is er meer bouwverkeer in de omgeving. Dat is nodig voor het aan- en afvoeren van materialen, het graven van sleuven, het doen van boringen en het inrichten van werkterreinen.
Een deel van de werkzaamheden voeren we uit in de bosstrook tussen de A12 en de wijk Geitenkamp. Daar richten we een werkterrein in en er liggen buizen klaar voor de nieuwe kabelverbinding. Hierdoor is een deel van de bosstrook tijdelijk afgesloten.
Voor de veiligheid van onze werknemers èn weggebruikers, zijn tijdelijke verkeersmaatregelen nodig. Dit zorgt tijdelijk voor verkeershinder. We informeren omwonenden hierover vooraf.
Planning
| Wanneer? | Wat gaan we doen? |
|---|---|
| Oktober 2026 | Informeren omgeving en voorbereiden werkzaamheden |
| November 2026 | Uitvoering werkzaamheden |
| April 2027 | Laatste werkzaamheden verlegging en herstel omgeving |
| Mei 2027 | Verwijderen oude kabel aan de zuidzijde Schelmseweg |
Bovenstaande planning is indicatief. De actuele planning is tijdens de werkzaamheden zichtbaar via de BouwApp.
Communicatie en contact
We vinden het belangrijk om de omgeving goed te informeren. Direct omwonenden en bedrijven ontvangen vooraf informatie over de werkzaamheden, planning en eventuele maatregelen.
Dat doen we onder andere via brieven, de BouwApp, een inloopbijeenkomst en deze website.
Meer weten?
Ja. We voeren de werkzaamheden zo uit dat woningen en bedrijven gewoon elektriciteit houden. Als een stroomonderbreking toch nodig is, ontvangen betrokken klanten hierover vooraf bericht.
In de bosstrook tussen de A12 en de wijk Geitenkamp leggen we mantelbuizen klaar voor de nieuwe kabelverbinding. Dat zijn beschermbuizen waar we de hoogspanningskabels doorheen trekken. Voor dit werk hebben we tijdelijk ruimte nodig om de buizen aan elkaar te lassen en de grond in te trekken. Daarom is een deel van de bosstrook tijdens de werkzaamheden tijdelijk niet toegankelijk.
Ja, in de bosstrook langs de A12 worden enkele bomen gekapt. We beperken dit zoveel mogelijk. Hiervoor is een vergunning verleend. Ter compensatie planten we nieuwe bomen en struiken aan. Na afloop herstellen we het gebied.
Een gestuurde boring is een manier om kabels onder de grond aan te leggen zonder dat we de grond open graven. We gebruiken een speciale boormachine die een boorkop door de bodem stuurt. Zo kunnen we onder bijvoorbeeld een weg, rivier of natuurgebied door werken. Ook zorgt deze techniek voor minder overlast in de omgeving, omdat er minder sleuven en werkterreinen nodig zijn.
Een open ontgraving houdt in dat de nieuwe kabels via sleuven in de grond worden gegraven. Met een graafmachine wordt een sleuf gegraven tot een diepte van ongeveer 1,5 meter. We scheiden de grond die we eruit halen in lagen zodat na de werkzaamheden de bodemopbouw weer kan worden hersteld.
