Versterking stroomnet van Lelystad

Inwoners en bedrijven in en rond Lelystad gebruiken steeds meer elektriciteit. Daarnaast worden er veel nieuwbouwhuizen gebouwd. Om iedereen van voldoende stroom te kunnen voorzien, breiden we het elektriciteitsnet uit. Daarom bouwen we een nieuw regelstation aan het Woonhavenpad / Westerdreef in Lelystad.

Meer stroom voor Lelystad en omgeving

Het huidige regelstation Noordersluis in Lelystad biedt geen ruimte voor uitbreiding. Het nieuwe regelstation zorgt ervoor dat de nieuwbouwwijken aan de zuidkant van Lelystad ook in de toekomst betrouwbaar van stroom worden voorzien.

Waar komt het elektriciteitsstation?

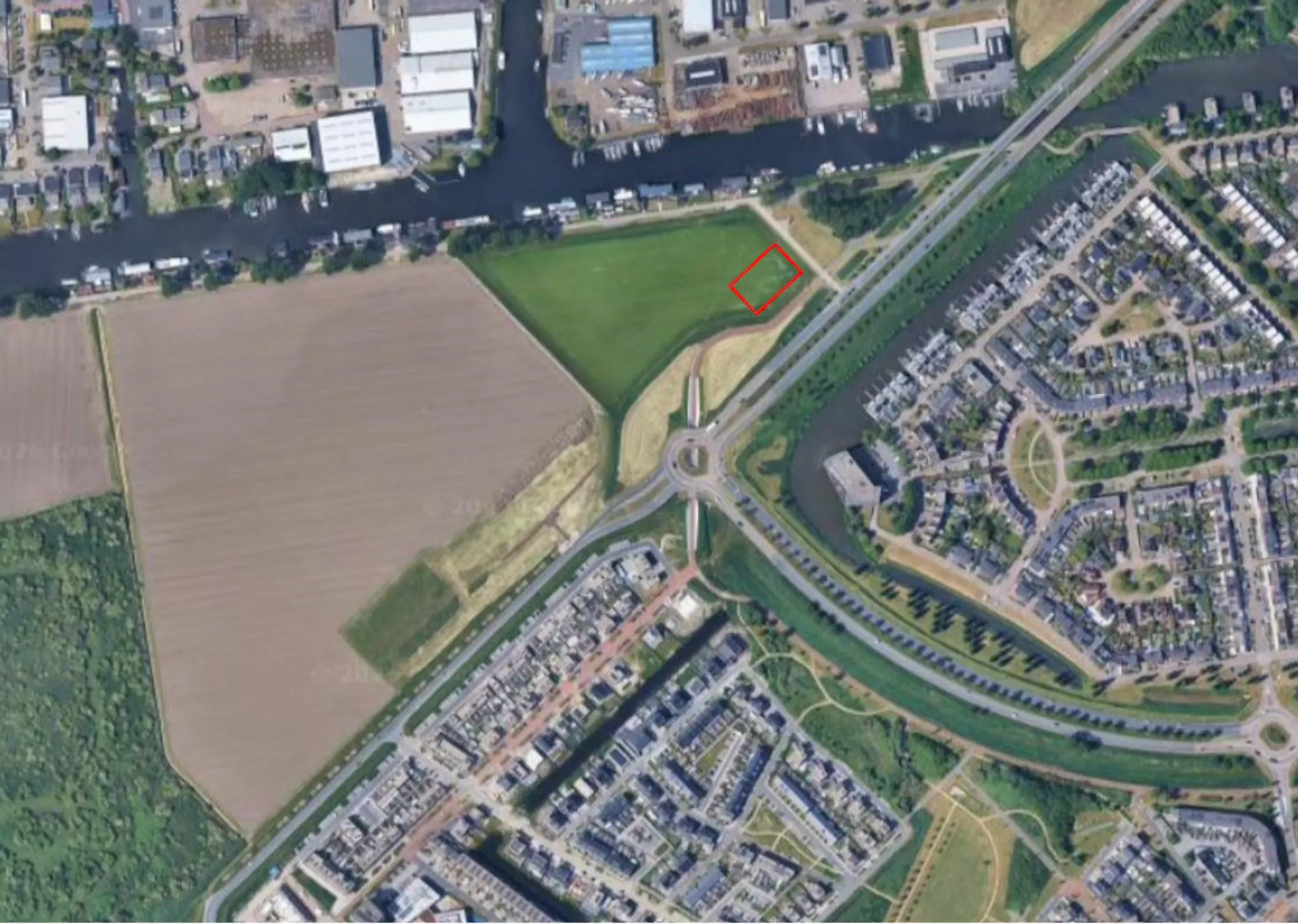

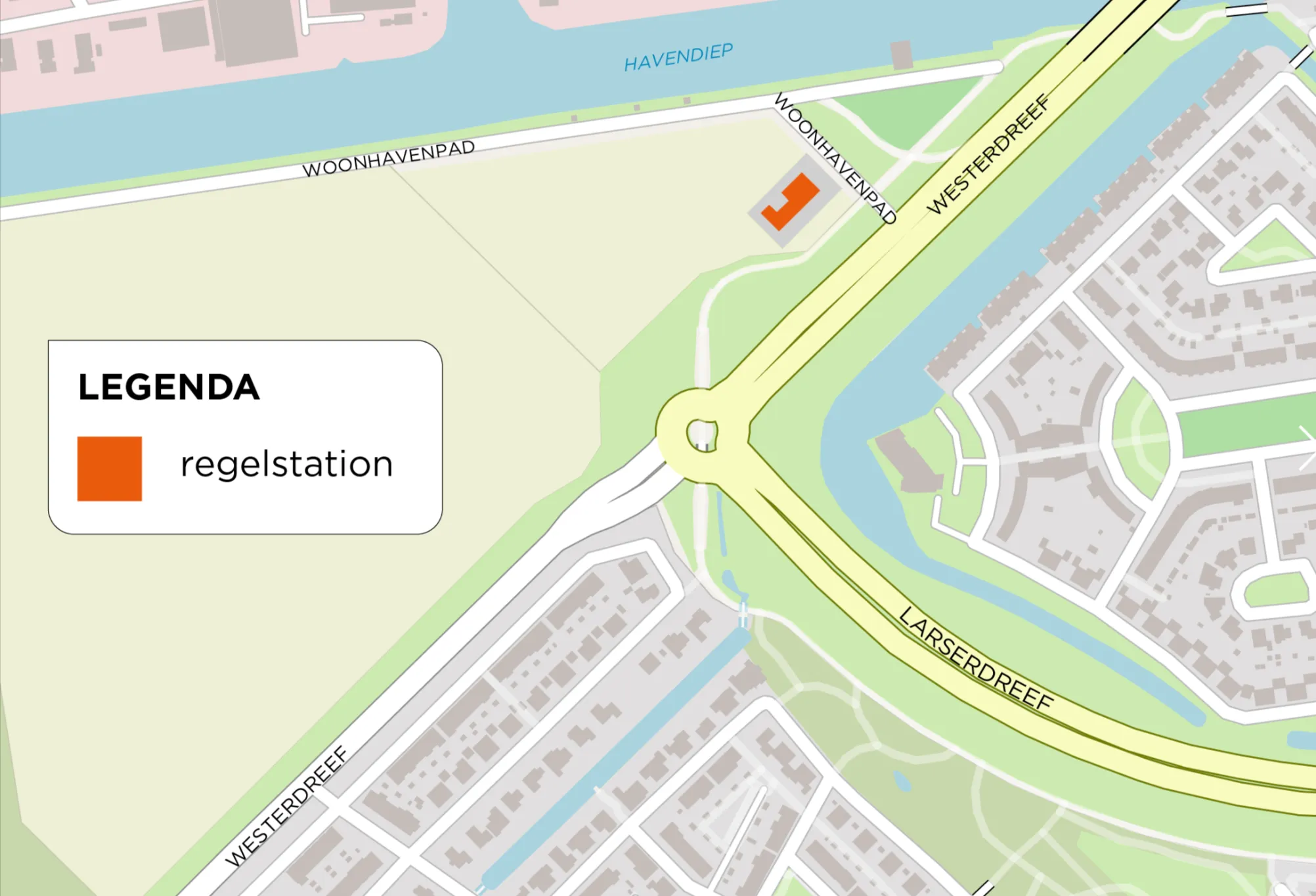

Het nieuwe regelstation komt aan het Woonhavenpad in Lelystad, in de punt van de nieuwe woonwijk Zuiderhage fase 1. Deze locatie is gekozen vanwege de ruimte, bereikbaarheid en technische mogelijkheden. Op de afbeelding hieronder staat de plaats van het nieuwe elektriciteitsstation ingetekend op de plattegrond van het terrein.

Locatie van het nieuwe elektriciteitsstation Woonhavenpad / Westerdreef

Wat komt er?

Het terrein van het nieuwe regelstation is 32,4 meter bij 55 meter ( 1782m2) groot. Op het terrein komt het volgende te staan:

  • Een gebouw van 5,2 meter hoog met daarin de verdeelapparatuur.
  • Drie transformatorruimtes met drie muren (open aan één kant, zonder dak), waar in elke ruimte een transformator komt te staan.
  • Bliksembeveiliging (staven tot circa 8 meter hoog).
  • Een hek rondom het terrein voor de veiligheid.

Dit is een impressie van het gebouw. Rond het nieuwe terrein van regelstation Zuiderhage komt voorlopig geen beplanting, omdat hier nog boringen en kabelwerkzaamheden plaatsvinden.

Planning

In opdracht van Liander bouwt Qirion het regelstation. De voorbereidende werkzaamheden starten naar verwachting in oktober 2026.

Wanneer gaan we werken
Wat gaan we doen/Waar gaan we werken
Oktober 2026
 Bouwplaats inrichten, plaatsen bouwkeet en benodigde voorzieningen
December 2026
 Start bouwkundige werkzaamheden
December 2027
 Oplevering gebouw
Tot begin 2028
 Overige werkzaamheden, waaronder plaatsen van installaties en aanleg van kabels
2028
 Testfase (werkzaamheden binnen)
 Najaar 2028
 Verwachte inbedrijfname*

*Als het station klaar is, zijn de bouw en het testen van de installaties afgerond. Het station kan dan worden aangesloten op het elektriciteitsnet. Dit betekent niet dat er meteen extra klanten worden aangesloten. Het extra vermogen en het aansluiten van nieuwe klanten gebeurt soms later.

Mogelijke hinder

We doen er alles aan om de overlast zo klein mogelijk te houden. Toch kunt u hinder ervaren door:

  • Bouwgeluid (er wordt niet geheid)
  • Bouwverkeer op de wegen rondom deze locatie
  • Waarschuwingsborden en verkeersmaatregelen
  • Grote hijskranen bij het plaatsen van transformatoren

Contact en communicatie

Liander informeert de directe omgeving bij belangrijke ontwikkelingen over de voortgang van het project. Dat doen we onder andere via brieven, inloopbijeenkomsten en deze website. Communicatie tot nu toe:

Heeft u vragen? Neem dan gerust contact met Mark Sorber, omgevingsmanager door te mailen met ons klantcontactcentrum. Wanneer u daarbij ook uw telefoonnummer vermeldt, kijken wij of we uw vragen het beste via mail of telefonisch kunnen beantwoorden.
