Uitbreiding stroomnet van Almere Poort
Om vandaag en in de toekomst betrouwbaar energie te kunnen blijven gebruiken in Almere Poort, breiden we de komende tijd het stroomnet van deze buurt uit. Daarvoor plaatsen we extra elektriciteitshuisjes en leggen we nieuwe kabels.
Wat gaan we doen?
We leggen in totaal 10 km nieuwe stroomkabels en plaatsen 5 nieuwe elektriciteitshuisjes. Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar.
Aannemer Van Gelder voert het werk voor ons uit.
We starten 12 oktober 2026 met de eerste werkzaamheden.
Waar gaan we werken

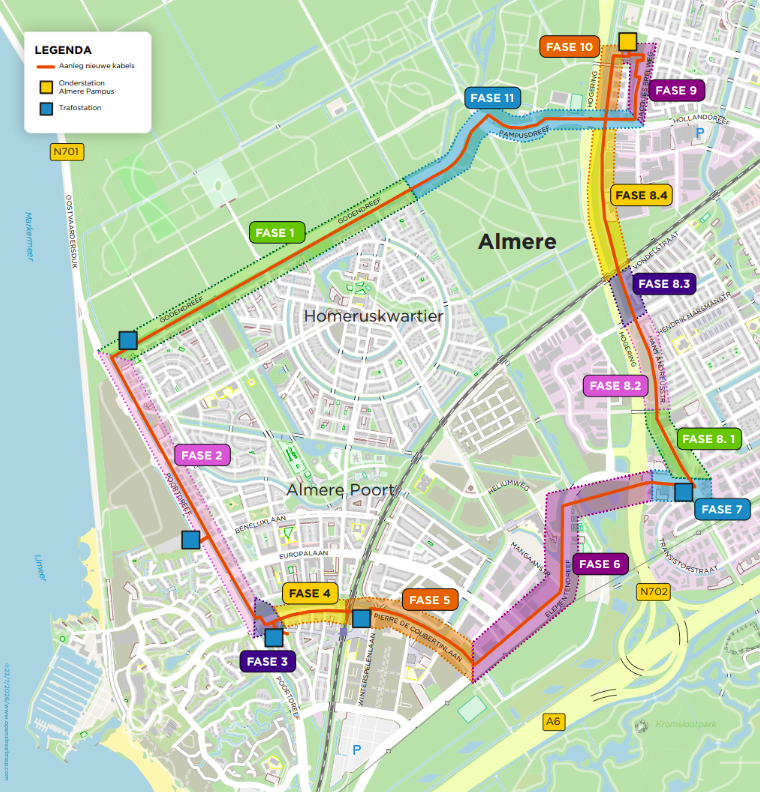

Het kabeltracé wordt in de vorm van een ring aangelegd rondom Almere Poort en loopt van en naar het onderstation “Almere Pampus” aan de Jacques Brelweg 53.
Wat merkt u ervan?
Voor het aanleggen van nieuwe kabels moeten we graven in de bermen, de stoep of de straat. Deze is daardoor tijdelijk minder bereikbaar. We voeren de werkzaamheden uit in verschillende delen. De verwachting is dat er tussen de 2 en 4 weken overlast in de straat zal zijn.
Omdat wij in één keer kabels over een lengte van 1 kilometer aanleggen kan de gegraven sleuf ongeveer 2 weken openliggen zonder dat u werkzaamheden ziet. Om de hinder zoveel mogelijk te beperken leggen we loopplanken neer over de opgebroken weggedeelten, zodat woningen en/of bedrijfspanden bereikbaar blijven. We zetten het werkgebied af en plaatsen waarschuwingsborden.
Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken.
Planning
We starten 12 oktober 2026 met de werkzaamheden. We beginnen met het maken van de gestuurde boringen. We verwachten dat de werkzaamheden ongeveer 10 maanden zullen duren. Het werkgebied wordt opgedeeld in verschillende delen, die we vervolgens één voor één aanpakken.
| Wat gaan we doen | Wanneer gaan we werken | Waar gaan we werken |
|---|---|---|
| Ondergrondse boringen | 12-10-2026 t/m 16-10-2026 | Berm Godendreef t.h.v. Saturnuspad Berm Godendreef t.h.v. Homeruslaan Berm Godendreef t.h.v. Willem Barentszroute Berm Poortdreef t.h.v. John Rossweg Berm Poortdreef t.h.v. Amerigo Vespucciweg |
| Ondergrondse boringen | 19-10-2026 t/m 22-10-2026 | Poortdreef t.h.v. Ijslandstraat Europalaan t.h.v. Poortdreef |
| Ondergrondse boringen | n.t.b. |
Berm Pierre de Coubertinlaan t.h.v. Léon Flamengpad |
| Fase 1: graafwerkzaamheden | 26-10-2026 t/m 20-11-2026 | Zie bovenstaand kaartje |
| Fase 2: graafwerkzaamheden | 19-11-2026 t/m 18-12-2026 | Zie bovenstaand kaartje |
| Fase 3: graafwerkzaamheden | 4-1-2027 t/m 8-1-2027 | Zie bovenstaand kaartje |
| Fase 4: graafwerkzaamheden | 11-1-2027 t/m 27-1-2027 | Zie bovenstaand kaartje |
| Overige fases | n.t.b. | n.t.b. |
Meer weten?
Omdat wij grotere afstanden moeten afleggen voordat een kabel getrokken kan worden kan het zijn dat u enige tijd geen activiteit ziet op locatie. Daarnaast houden wij ook een kleine periode aan tussen het leggen van de kabel en de montage hiervan in de elektriciteitshuisjes. Dit om te voorkomen dat we bij vertraging in het leggen van de kabel direct in de problemen komen.
Een elektriciteitshuisje is een belangrijke bouwsteen van ons energienetwerk. Het elektriciteitshuisje maakt stroom geschikt voor het gebruik in uw woning.
Wij begrijpen dat u vragen heeft over de nieuwe elektriciteitshuisjes in uw buurt.
Dit kan helaas niet. We onderzoeken of we in de toekomst aanvragen voor een verzwaring van een huisaansluiting samen met andere werkzaamheden kunnen uitvoeren. Als dit kan, brengen we onze klanten hiervan op de hoogte.
Wanneer het graven van een sleuf niet mogelijk is, bijvoorbeeld bij een sloot, rivier, dijk of weg wordt er geboord (zogeheten gestuurde boring). Via een ‘gestuurde boring’ kan er toch een kabel getrokken worden. Er wordt dan een kleine tunnel geboord waardoor een mantelbuis wordt getrokken. De kabel wordt vervolgens door de mantelbuis getrokken.
