Uitbreiding stroomnet van Amsterdam in Willemsparkbuurt-Noord

We breiden het stroomnet in een keer uit. Zodat dit kan blijven werken zoals u van ons gewend bent. Er komen elektriciteitshuisjes bij. Hierdoor worden de kabels korter en wordt het stroomnet krachtiger. We noemen dit de buurtaanpak.

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Wat gaan we doen?

Er komen 3 nieuwe elektriciteitshuisjes. Ook vervangen we 1 huisje wat er al staat. Samen met de gemeente zoeken we zorgvuldig naar geschikte plekken. Als we het werk gaan uitvoeren leggen we ook meer kabels en vervangen we bestaande kabels.

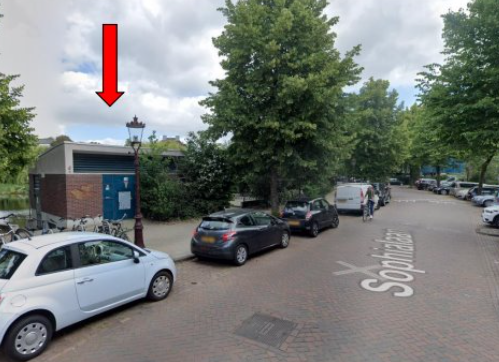

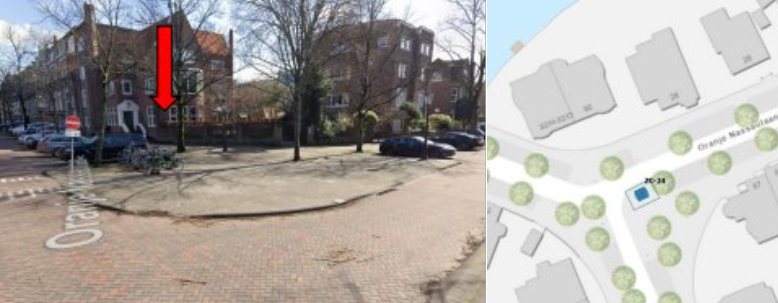

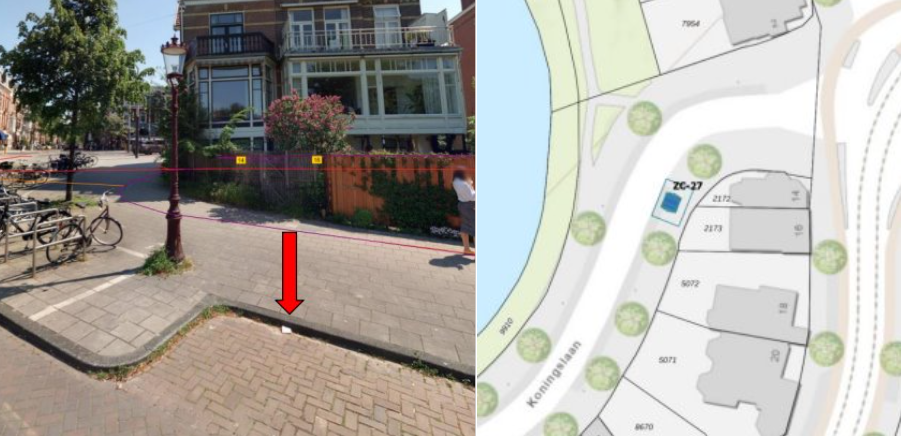

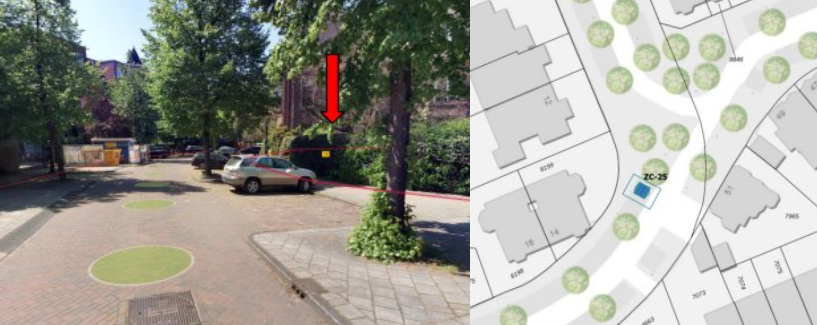

Kies het nummer van het elektriciteitshuisje om te zien waar deze precies komt te staan

Planning

In januari 2026 zijn we begonnen met de werkzaamheden in de buurt. We verwachten dat de werkzaamheden tot eind 2027 duren. Hieronder ziet u de voorlopige planning. Let op deze planning is indicatief, de planning kan wijzigen. Vind meer informatie over de werkzaamheden en planning in de BouwApp.

Wanneer gaan we werken
Wat gaan we doen

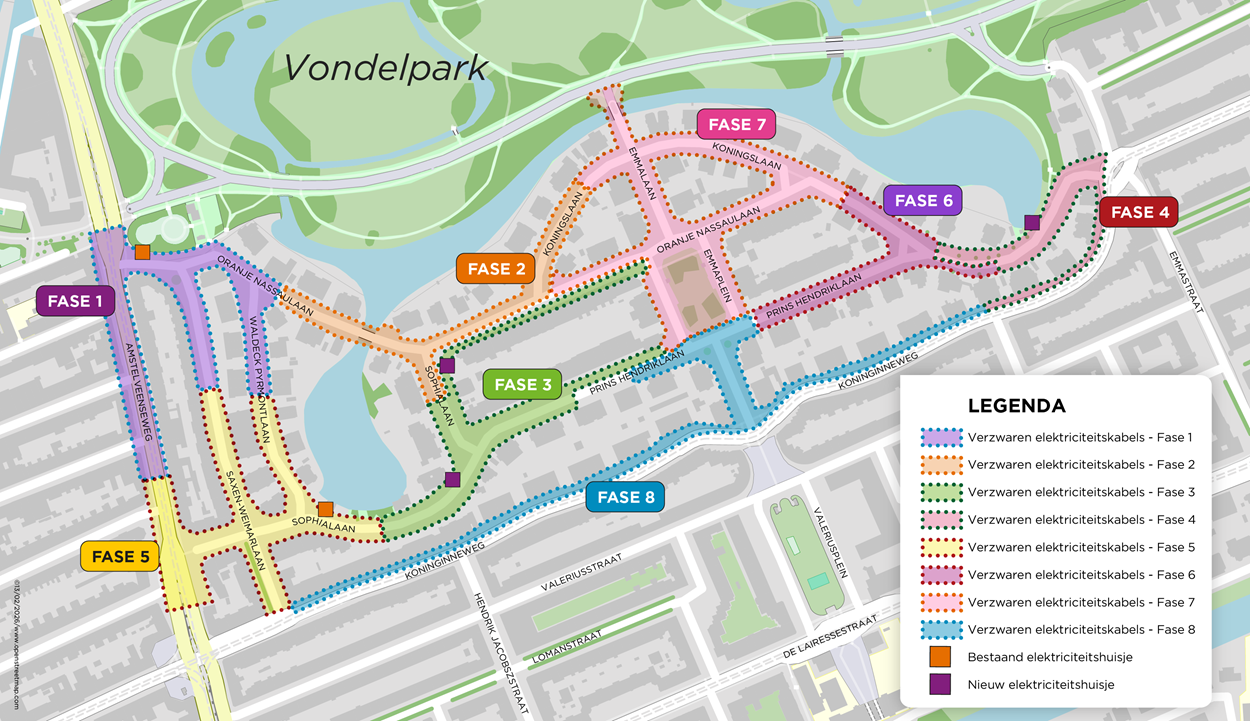

Fase 1: januari tot juli Verzwaren van de elektriciteitskabels aan de Amstelveenseweg
Medio juni/juliPlaatsen van het elektriciteitshuisje op de Oranje Nassaulaan. Duurt ongeveer 1 week
Fase 2: start augustus/septemberVerzwaren van de elektriciteitskabels aan de Oranje Nassaulaan en de Koningslaan. Duurt ongeveer 5 weken
Fase 3: start medio augustus/septemberVerzwaren van de elektriciteitskabels aan de Sophialaan en de Prins Hendriklaan. Duurt ongeveer 10 weken
Medio septemberPlaatsen van het elektriciteitshuisje op de Koningslaan. Duurt ongeveer 1 week
Fase 4: start medio oktober/novemberVerzwaren van de elektriciteitskabels aan de Koningslaan. Duurt ongeveer 5 weken
Medio januari 2027Plaatsen van het elektriciteitshuisje op de Sophialaan
Fase 5: januari 2027Verzwaren van de elektriciteitskabels aan de Saxen Weimarlaan en de Sophialaan. Duurt ongeveer 11 weken

De planning voor fase 6 tot en met 8 volgt op een later moment.


Hoe ziet een elektriciteitshuisje eruit?

Het elektriciteitshuisje is een belangrijke bouwsteen van ons energienetwerk. Liander werkt met standaard elektriciteitshuisjes. De kleur kan verschillen. Hieronder ziet u een elektriciteitshuisje in de kleur antracietgrijs.

Meer weten?

Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? Neem contact op met omgevingsmanager Bart de Groot via bart.de.groot@alliander.com. Voor overige vragen neemt u contact op met onze Klantenservice op 088 - 542 64 44. Vermeld hierbij het casenummer 0293935. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur.
