We breiden het stroomnet uit. Zodat dit kan werken zoals u van ons gewend bent. Er komen elektriciteitshuisjes bij. Hierdoor worden de kabels korter en wordt het stroomnet krachtiger. In Amsterdam gaan we aan de slag in de Schinkelbuurt.

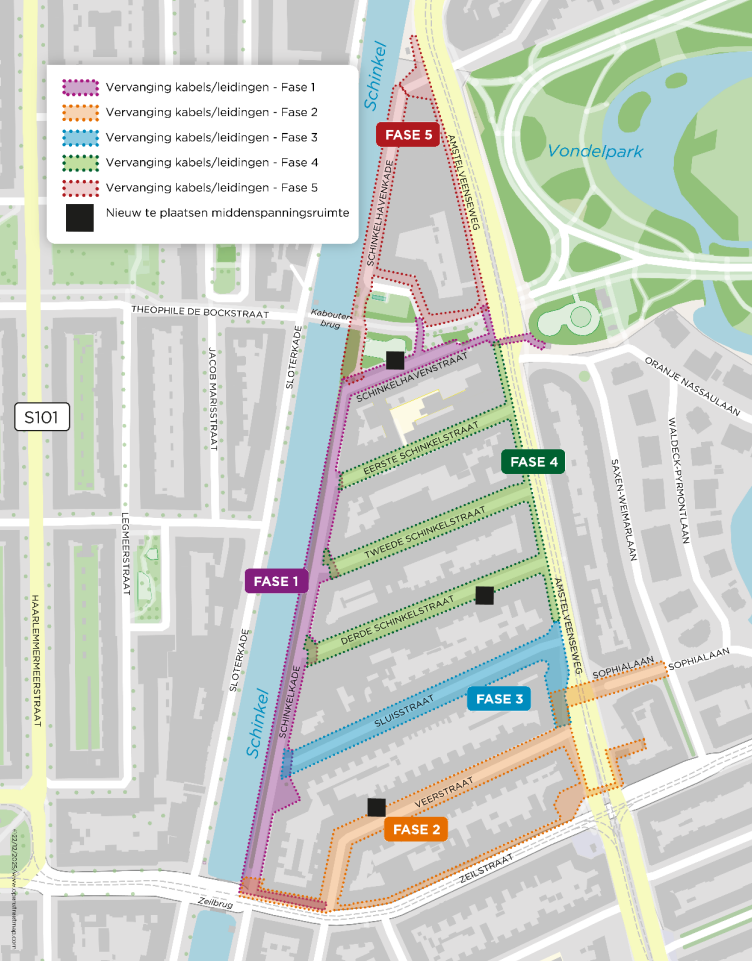

We plaatsen 3 nieuwe elektriciteitshuisjes. Daarnaast leggen we meer kabels en vervangen we de bestaande kabels. We verdelen het werkgebied in delen die we achter elkaar aanpakken. Zo blijft de buurt altijd bereikbaar. De 5 fases ziet u in de afbeelding hieronder.
Een onderaannemer van Liander voert deze werkzaamheden uit.

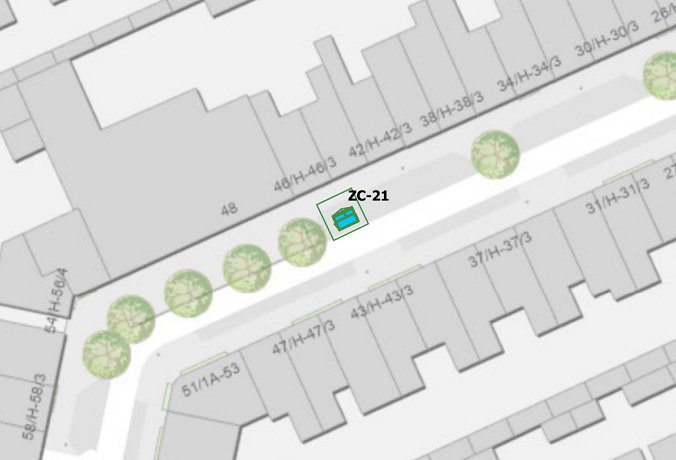

Plek: bij Veerstraat 48. 1 parkeerplaats vervalt.

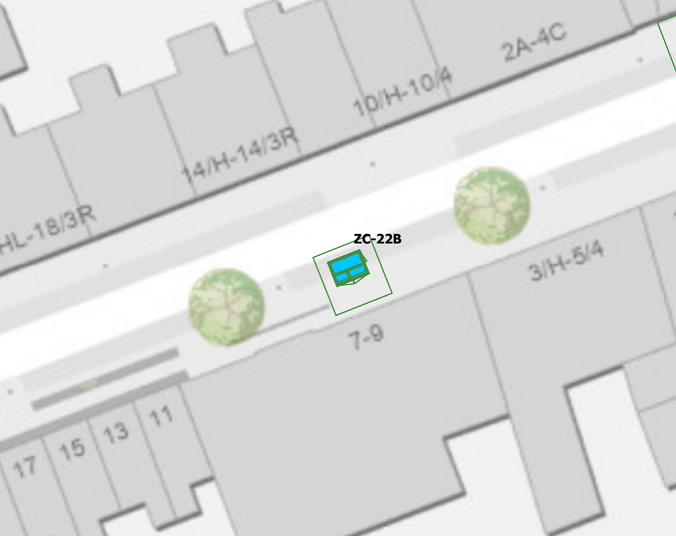

Plek: voor huisnummer 7-9, een voormalig schoolgebouw nu in gebruik door de Regenboog Groep.

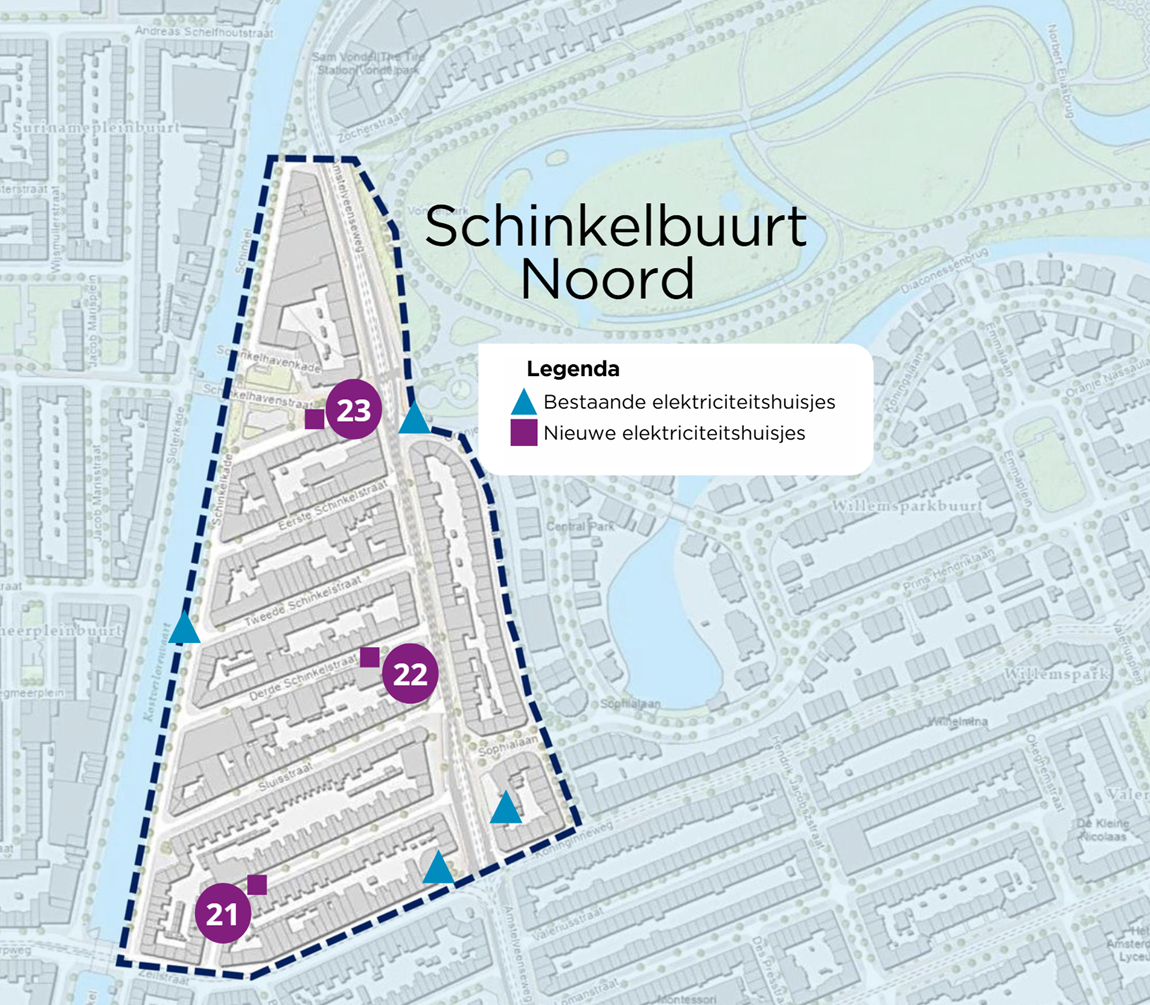

Kaartje opnieuw geplaatst op 18 november 2024. Tekst en plaatje laten nu dezelfde plek zien.

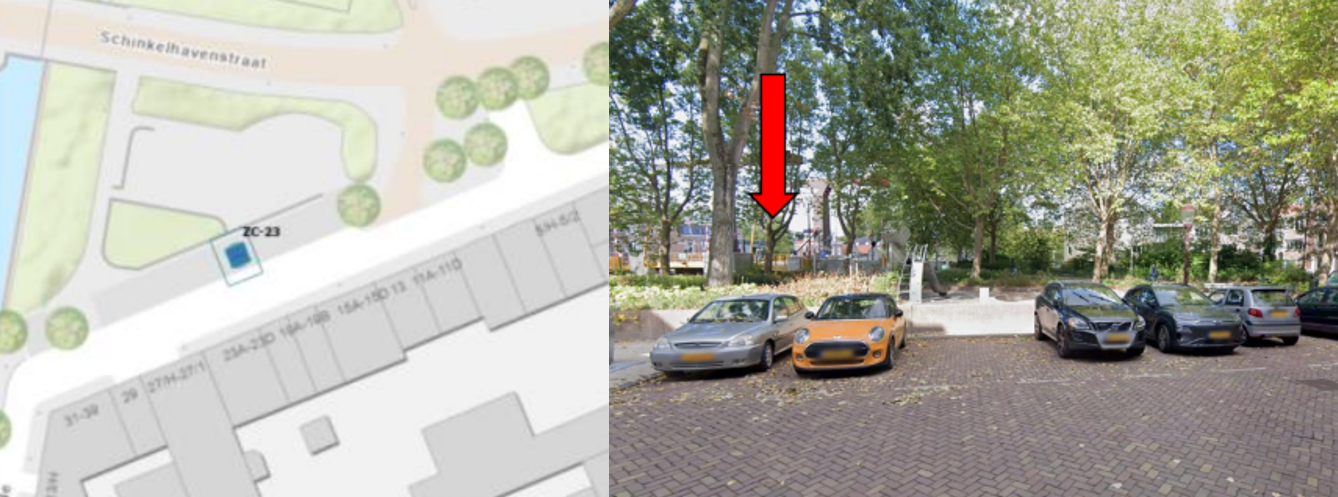

Plek: op de parkeerplekken aan het plantsoen. Bomen blijven staan.
We verwachten dat de werkzaamheden tot eind 2027 duren. Hieronder de globale planning van de fases. We starten in maart 2026 met de eerste fase. Zodra een nieuwe fase start, ontvangen omwonenden hierover 3 weken van tevoren een brief
| Fase | ||
|---|---|---|
| Wanneer gaan we werken | ||
| Wat gaan we doen | ||
| 1 | Midden maart. Duurt ongeveer 6 maanden | Vervangen van gasleidingen en aanleggen van stroomkabels |

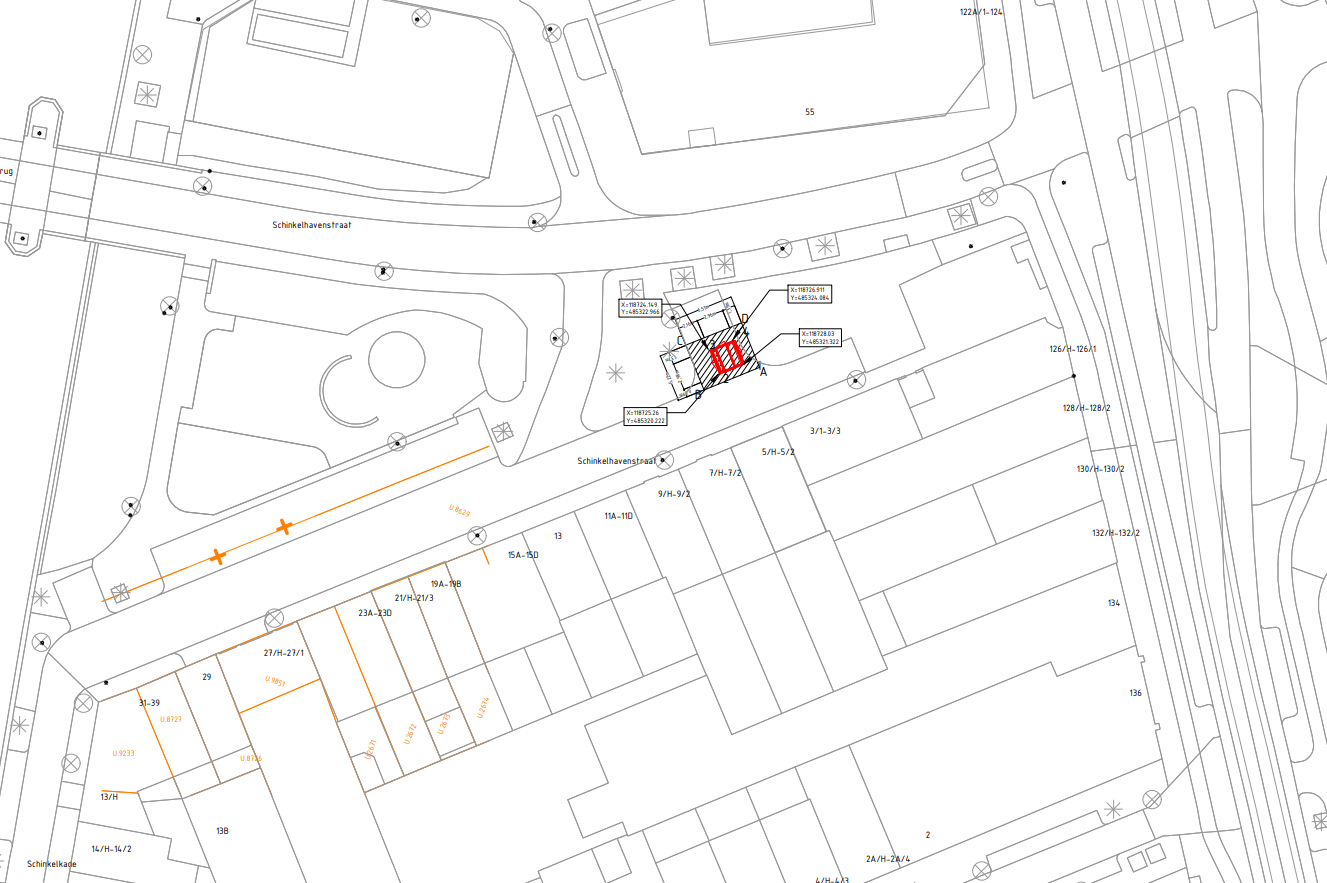

| In de week van 18 mei | Plaatsen elektriciteitshuisje aan de Schinkelhavenstraat | |
| 2 | Juni. Duurt ongeveer 6 maanden | Vervangen van gasleidingen en aanleggen van stroomkabels |
| Eind 2026 | Plaatsen elektriciteitshuisje aan de Veerstraat | |
| 3 | Oktober. Duurt ongeveer 10 maanden | Vervangen van gasleidingen en aanleggen van stroomkabels |
| 4 | Begin 2027. Duurt ongeveer 4 maanden | Vervangen van gasleidingen en aanleggen van stroomkabels |
| Begin 2027 | Plaatsen elektriciteitshuisje aan de Derde Schinkelstraat | |
| 5 | Tweede kwartaal 2027. Duurt ongeveer 4 maanden | Vervangen van gasleidingen en aanleggen van stroomkabels |
Let op: Vind meer informatie over deze werkzaamheden in de BouwApp.
Als we de kabels vervangen of uw huisaansluiting op het vernieuwde net overzetten, is het nodig dat we de spanning tijdelijk van de kabels afhalen zodat onze monteurs veilig hun werk kunnen doen. Geldt dit voor u? Dan krijgt u ongeveer 3 werkdagen van tevoren hierover een bericht met de datum en het tijdstip van de onderbreking.
Hier vindt u tips hoe u uzelf kunt voorbereiden op een stroomonderbreking.
We moeten de werkzaamheden verrichten op de locatie waar de kabels liggen. Dit is vaak in de stoep en/of de weg. Het kan zijn dat tijdens de werkzaamheden (een deel) van de stoep en/of weg hierdoor niet beschikbaar is. Om de hinder zoveel mogelijk te beperken leggen we loopplanken neer over de opgebroken weggedeelten, zodat woningen en/of bedrijfspanden bereikbaar blijven. We zetten het werkgebied af en plaatsen waarschuwingsborden.
Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken.
Omdat wij grotere afstanden moeten afleggen voordat een kabel getrokken kan worden kan het zijn dat u enige tijd geen activiteit ziet op locatie. Daarnaast houden wij ook een kleine periode aan tussen het leggen van de kabel en de montage hiervan in de elektriciteitshuisjes. Dit om te voorkomen dat we bij vertraging in het leggen van de kabel direct in de problemen komen.
Een elektriciteitshuisje is een belangrijke bouwsteen van ons energienetwerk. Het elektriciteitshuisje maakt stroom geschikt voor het gebruik in uw woning.
Wij begrijpen dat u vragen heeft over de nieuwe elektriciteitshuisjes in uw buurt.
Dit kan helaas niet. We onderzoeken of we in de toekomst aanvragen voor een verzwaring van een huisaansluiting samen met andere werkzaamheden kunnen uitvoeren. Als dit kan, brengen we onze klanten hiervan op de hoogte.
