Netverzwaring Rhijnspoor en de Pijp

Het grote elektriciteitsstation Rhijnspoor aan de Eerste Boerhaavestraat wordt de komende jaren vernieuwd. In 2026 leggen wij hiervoor extra elektriciteitskabels aan in de grond, vanaf het grote elektriciteitsstation Rhijnspoor richting De Pijp en de Rivierenbuurt.

Actuele informatie via onze BouwApp

Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.

Voordelen van de BouwApp

  • Ontvang direct een melding wanneer wij een bericht plaatsen over het project
  • Bekijk de laatste versie van de planning
  • Neem gemakkelijk contact met ons op

Cookies

Wat gaan we doen?

Tijdens de werkzaamheden verdelen we het werkgebied in verschillende delen die we achter elkaar aanpakken. Zo blijft de buurt zo goed mogelijk bereikbaar. Aannemer Van Gelder voert het werk voor ons uit.

In de eerste fase van het werk voeren wij drie boringen uit. De boringen gaan onder de Amstel door.

  • Boring 1: Eerste Oosterparkstraat – Van Ostadestraat;
  • Boring 2: Grensstraat – Tolstraat;
  • Boring 3: Gijsbrecht van Aemstelstraat - Lutmastraat.

De boringen worden niet tegelijkertijd uitgevoerd. Na boring 1, wordt de boormachine verplaatst naar de locatie van boring 2. Wanneer boring 2 wordt uitgevoerd, worden er in de straten waar boring 1 is uitgevoerd kabels in de grond aangebracht. Na het uitvoeren van de boringen, leggen wij kabels aan vanaf de Eerste Boerhaavestraat in zuidelijke richting in het voetpad aan de even zijde van de Wibautstraat.

Het aanbrengen van de kabels in de grond doen wij door middel van het principe ‘open ontgraving’. Over een langere lengte maken wij de stoep open en graven een sleuf. In de sleuf brengen wij de elektriciteitskabels aan. Vervolgens maken wij de grond weer netjes dicht.

Waar gaan we werken

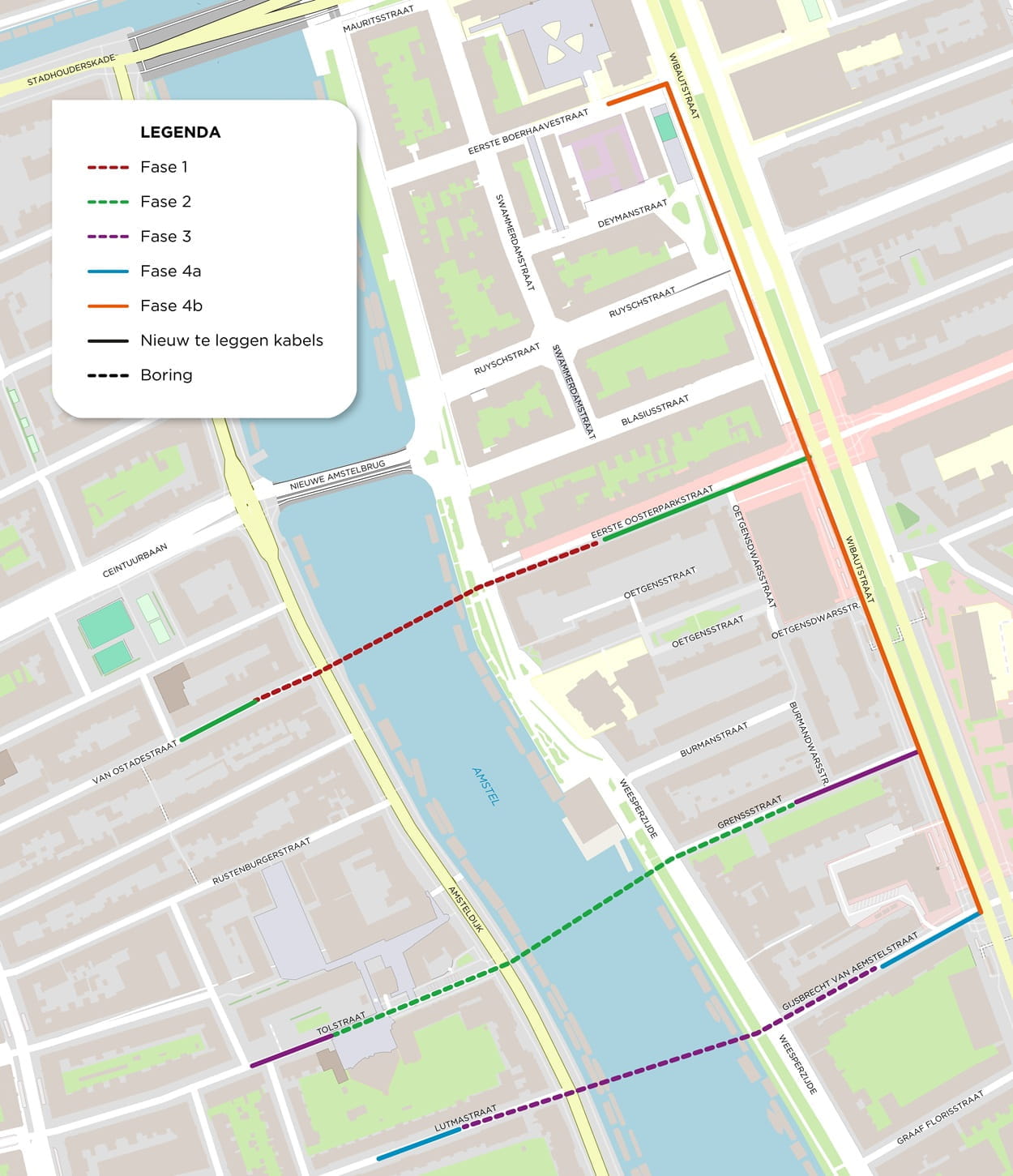

We doen 3 boringen onder de Amstel en leggen nieuwe kabels aan. In de planning onder het kaartje staat meer over de verdeling in fases. Op de afbeelding hieronder ziet u het gebied en de fases staan.

Wat merkt u ervan?

Ons werk heeft impact. Voor de boringen richten wij werkterreinen in die een groot deel van de straat in beslag nemen. Parkeerplekken komen te vervallen en u kunt uw auto niet altijd meer parkeren daar waar u gewend bent dit te doen. De straat is gestremd en het verkeer wordt omgeleid. U kunt uw woning altijd te voet bereiken. De boringen zorgen ook voor een toename aan geluid tijdens werkuren. Daarnaast is er meer werkverkeer in de omgeving.

Wanneer wij de kabels in de grond aanbrengen door middel van een open ontgraving, is de impact minder. De sleuf graven wij in de stoep of parkeervakken. Er blijven meer parkeervakken beschikbaar. Verkeer is weer mogelijk en wordt langs ons werk geleid. Er kan een toename aan geluid zijn en er is meer werkverkeer in de omgeving.

Planning

Wanneer gaan we werken
Wat gaan we doen
Fase 1, week 33 (augustus)Boring 1. Van de Eerste Oosterparkstraat naar de Van Ostadestraat
Fase 2, week 34 (augustus)

Boring 2. Van de Grensstraat naar de Tolstraat.

Kabelwerkzaamheden Eerste Oosterparkstraat en Van Ostadestraat

Fase 3, week 35 (augustus)

Boring 3. Van de Gijsbrecht van Aemstelstraat naar de Lutmastraat.

Kabelwerkzaamheden Grensstraat en Tolstraat

Fase 4a, week 36 (september)Kabelwerkzaamheden Gijsbrecht van Aemstelstraat en Lutmastraat
Fase 4b, week 36 tot en met 41 (vanaf september)Kabelwerkzaamheden Wibautstraat

Meer weten?











Contact

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? Neem contact op met omgevingsmanager Stefan of Yol. Voor overige vragen neemt u contact op met onze Klantenservice op 088 - 542 64 44. Vermeld hierbij het casenummer 0300423. Op werkdagen zijn we bereikbaar van 8.00 tot 17.00 uur.
