Uitbreiding stroomnet van de Cruquiusbuurt

Om vandaag en in de toekomst betrouwbaar energie te kunnen blijven gebruiken in de Cruquiusbuurt, breiden we de komende tijd het stroomnet uit. Daarvoor leggen we nieuwe kabels.

Wat gaan we doen?

Op dit moment is de bouw van een groot nieuw elektriciteitsstation op Zeeburgereiland aan de gang. Dit nieuwe station gaat in de toekomst het Oostelijk Havengebied van elektriciteit voorzien.

In 2025 hebben wij een boring tussen Cruquiuseiland en Zeeburgereiland uitgevoerd als eerste stap in het proces om het nieuwe station in de toekomst zijn werk te kunnen laten doen. Vanaf mei 2026 is het tijd voor het vervolgproject. We leggen extra elektriciteitskabels in de grond die de elektriciteit vanaf Zeeburgereiland over de Cruquiusbuurt verdeelt.

Aannemer Van Gelder voert het werk samen met ons uit.

Waar gaan we werken

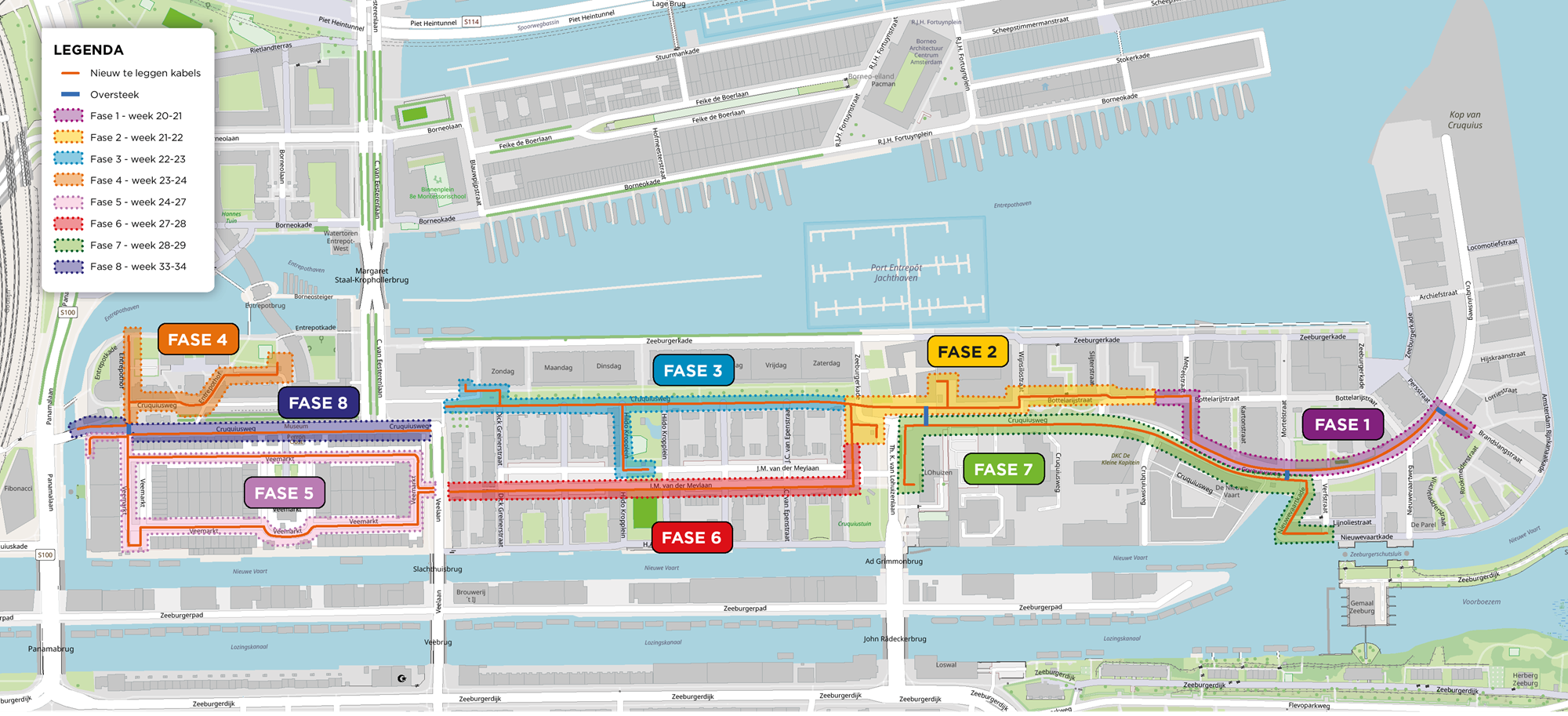

We verdelen het werkgebied in delen die we na elkaar aanpakken. De 8 fases staan hieronder op een afbeelding. Meer over de planning leest u verderop.

Wat merkt u ervan?

Wij brengen de elektriciteitskabels aan in de grond via een zogenaamde open ontgraving. Hierbij maken wij de grond open, graven een sleuf, brengen de elektriciteitskabel aan in de grond en sluiten de grond weer netjes.

Ons werk gaat helaas niet helemaal zonder overlast. Het kan zijn dat tijdens de werkzaamheden (een deel) van de stoep en/of weg niet beschikbaar is. Om de hinder zoveel mogelijk te beperken leggen we loopplanken neer over de opgebroken weggedeelten, zodat woningen en/of bedrijfspanden bereikbaar blijven.

Voorafgaand en gedurende de werkzaamheden slaan wij bij u in de buurt materiaal op. Ook hierbij proberen wij eventuele hinder tot een minimum te beperken. We zetten het werkgebied af en plaatsen waarschuwingsborden. Tijdens het project wordt de buurt ook via brieven en via de BouwApp op de hoogte gehouden van de werkzaamheden en wegomleidingen.

Planning

We werken in fases vanaf de week van 11 mei 2026. Zie hieronder de fases verder uitgelegd. 2 weken voordat er een nieuwe fase start, ontvangen de omwonenden een brief. Ook plaatst de omgevingsmanager updates in de BouwApp.

Wanneer gaan we werken
Waar gaan we werken
Week 20Cruquiusweg Oost (deel 1)
Week 21Cruquiusweg Oost (deel 2)
Week 22Fietspad Cruquiusweg
Week 23Cruquiusweg West
Week 24 t/m 26Veemarkt
Week 27Architectenbuurt
Week 28Cruquiusweg Oost aanleg (deel 3)
Week 29Cruquiusweg Oost herstel (deel 3)
Week 33Cruquiusweg West aanleg
Week 34Cruquiusweg West herstel
