Uitbreiding stroomnet van Cremerbuurt West
We breiden het stroomnet uit. Zodat dit kan werken zoals u van ons gewend bent. Er komen elektriciteitshuisjes bij. Hierdoor worden de kabels korter en wordt het stroomnet krachtiger. In Amsterdam gaan we aan de slag in Cremerbuurt West.
Wat gaan we doen?

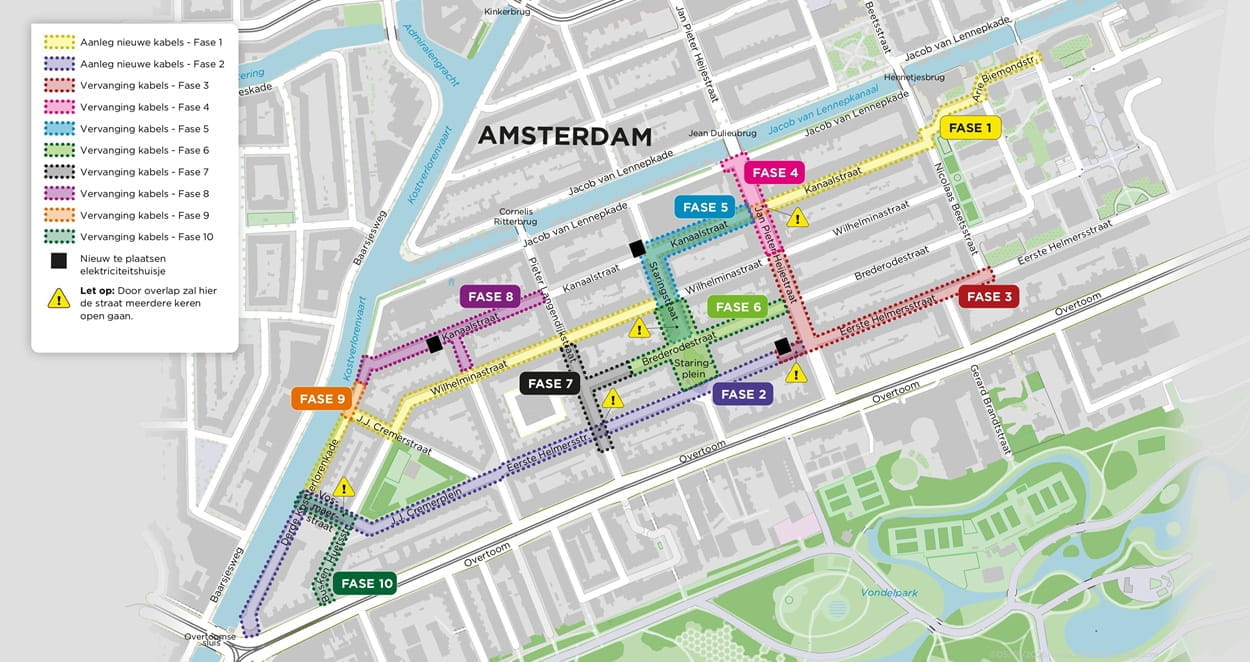

We plaatsen 3 nieuwe elektriciteitshuisjes. Daarnaast leggen we meer kabels en vervangen we de bestaande kabels. We verdelen het werkgebied in delen die we achter elkaar aanpakken. Zo blijft de buurt altijd bereikbaar. De 10 fases ziet u in de afbeelding hieronder.
Een onderaannemer van Liander voert deze werkzaamheden uit.

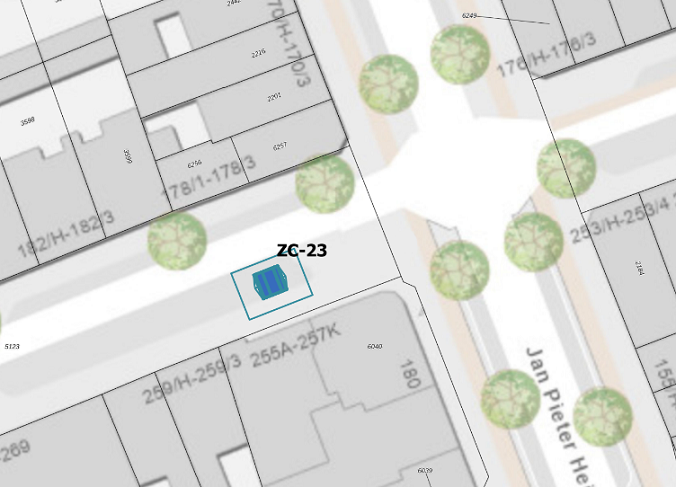

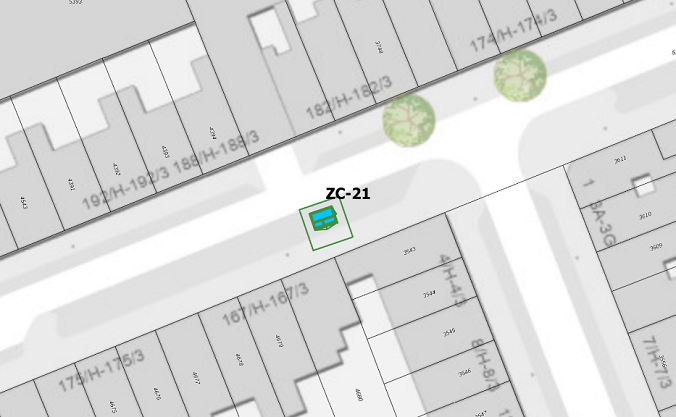

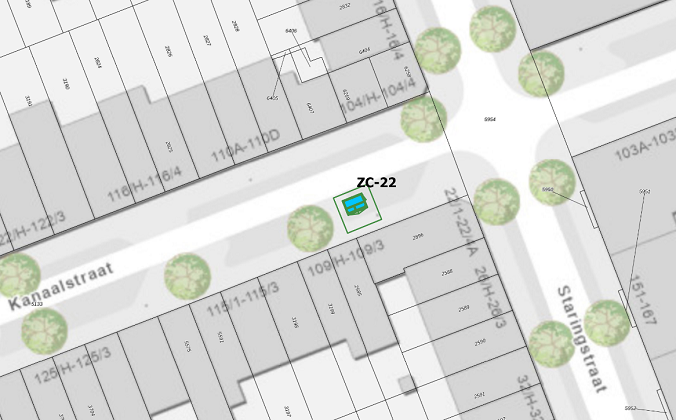

Kies het nummer van het elektriciteitshuisje om te zien waar deze precies komt te staan
Planning
We verwachten dat de werkzaamheden tot eind 2027 duren. We starten in maart 2026 met de eerste fase. Hieronder de globale planning van de eerste twee fases. Zodra een nieuwe fase
start, ontvangen omwonenden 3 weken van tevoren een brief.
| Voorlopige planning | |
|---|---|
| Wat gaat Liander doen? | |
| Vanaf 2 maart | Aanleggen van de nieuwe kabels |
| Eind maart | Plaatsing elektriciteitshuisje Eerste Helmerstraat |
| Overige fases | Afhankelijk hoe snel het werk in de eerdere fases gaat |
Let op: Vind meer informatie over deze werkzaamheden in de BouwApp.
