Uitbreiding elektriciteitsnet op Ameland

Inwoners en bedrijven op Ameland gebruiken steeds meer elektriciteit. Ook heeft het eiland de ambitie om in 2035 volledig aardgasvrij te zijn. Om iedereen dan van voldoende stroom te kunnen voorzien, moet het elektriciteitsnet worden uitgebreid. Daarom wil Liander een nieuw elektriciteitsstation bouwen, nieuwe kabels aanleggen en meer elektriciteitsruimtes plaatsen op Ameland.

Stabiel elektriciteitsnet Ameland

Er is steeds meer stroom beschikbaar van bijvoorbeeld zonnepanelen, terwijl de vraag naar elektriciteit groeit. Dit veroorzaakt spanningsschommelingen in het huidige netwerk, wat problemen zoals knipperende verlichting kan veroorzaken. Daarom wordt op Ameland een nieuw elektriciteitsstation gebouwd om deze problemen te voorkomen. Het nieuwe elektriciteitsstation komt op een andere locatie vanwege ruimtegebrek op het bestaande station.

Om dit mogelijk te maken gaat Liander op de volgende plekken aan de slag met de uitbreiding:

  • Bouw van een nieuw elektriciteitsstation in Nes aan de Achterdijken, uitgevoerd door Qirion, experts in hoogspanning;
  • Kabelwerkzaamheden om het nieuwe elektriciteitsstation aan te sluiten op het netwerk en te verbinden met de elektriciteitshuisjes in dorpen en straten;
  • Plaatsing van meerdere elektriciteitsstations in verschillende formaten verspreid over Ameland.

Waar komt het elektriciteitsstation?

Het nieuwe elektriciteitsstation komt op het industrieterrein aan de Achterdijken, nabij Nes. Op de afbeelding hieronder staat de locatie van het nieuwe elektriciteitsstation aangegeven op de plattegrond van het terrein.

Hoe ziet het elektriciteitsstation eruit?

In het nieuwe elektriciteitsstation staat een transformator die de spanning zowel omhoog als omlaag kan bijstellen. Vervolgens wordt de stroom via ondergrondse kabels naar de bedrijven en dorpen gebracht. Het elektriciteitsstation bestaat uit een middenspanningsgebouw , 1 transformator, de aanleg van 17 kabelroutes bestaande uit 4 voedende kabelverbindingen en 13 afgaande kabelverbindingen naar de dorpen en bedrijven.

Het elektriciteitsstation en terrein bestaat uit:

  • Een gebouw van 4,2 m. hoog
  • Een transformatorruimte
  • Bliksemspitsen
  • Parkeerplaatsen voor personeel
  • Een omheining

Hieronder ziet u een voorbeeld van een elektriciteitsstation inclusief terrein, waarop bovenstaande punten zijn aangegeven.

Waar worden de kabels gelegd en de elektriciteitsstations geplaatst?

We gaan een nieuwe kabel aanleggen om de elektriciteit beter te verdelen over heel Ameland, zowel in oost als in west. Ook passen we het bestaande elektriciteitsnet aan. Daarnaast bouwen we langs de route een aantal nieuwe elektriciteitsstations in verschillende formaten waar de stroom wordt omgezet van hoog (20kV) naar laag (10kV). Liander wil nieuwe routes voor de stroom aanleggen, zodat Ameland klaar is voor de toekomst. Deze routes beginnen bij het nieuwe elektriciteitsstation.

Voorlopig ontwerp van de kabelroute Ameland oost en west (vanuit Nes bekeken):

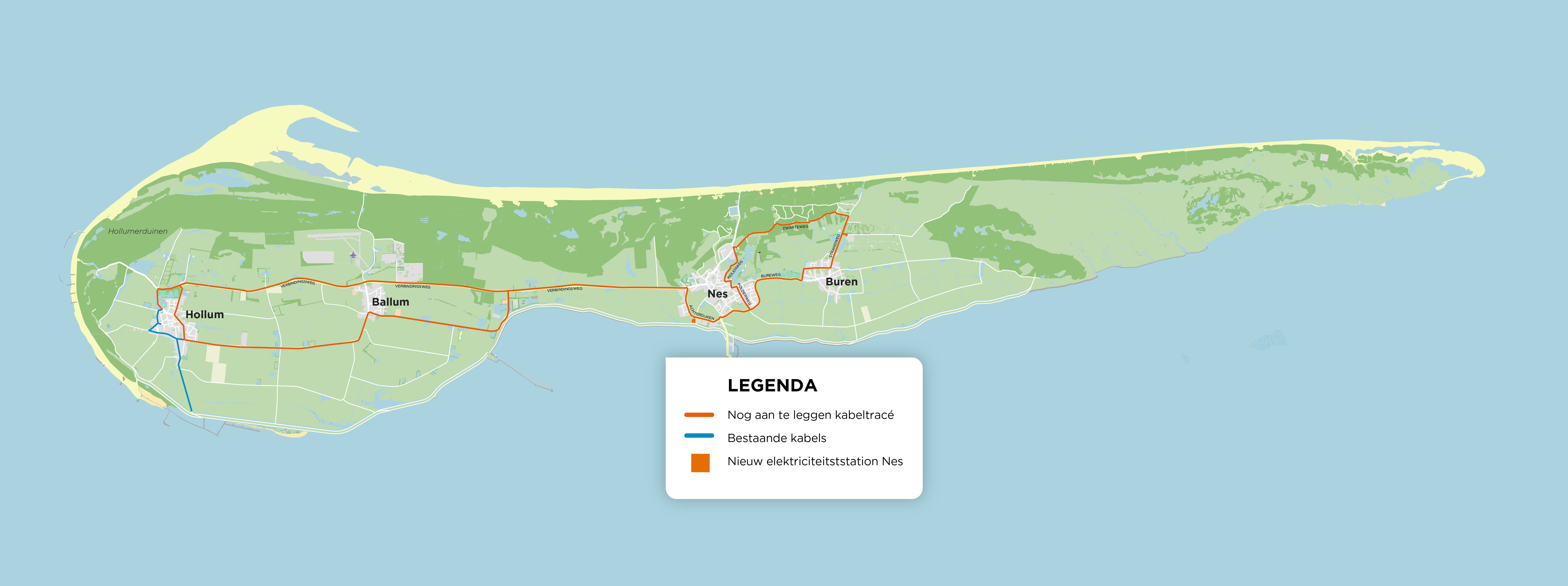

Kabelverbindingen Ameland oost en west

klik op de kaart voor een vergroting

Hoe zien de elektriciteitsruimtes eruit?

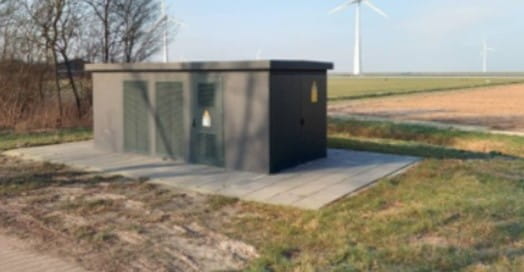

Deze ruimte van 2.5 x 6 meter is ongeveer zo groot als een zeecontainer.

Deze elektriciteitsruimte (Pacto 30) is ongeveer 2 x 4 meter.

Planning

Planning bouw elektriciteitsstation Nes

Wanneer gaan we werken
Wat gaan we doen
27 mei  2025 Inloopbijeenkomsten aankondiging plannen in Nes en Hollum
September 2025

 Omgevingsvergunningen voor bouw en aanleg inrit indienen

Medio 2026 Start bouw elektriciteitsstation
Eind 2027 Oplevering elektriciteitsstation (naar verwachting)

Planning aanleg kabels en elektriciteitsruimtes

Wanneer gaan we werken
Wat gaan we doen
Voorjaar 2025Gesprekken grondeigenaren
27 mei 2025

Inloopbijeenkomsten aankondiging plannen in Nes en Hollum

Half maart tot eind april 2026Elektriciteitsruimtes plaatsen
Juni 2026Start aanleg kabelroutes (de volgorde van oostelijke en  westelijke route wordt later bekendgemaakt)
Eind 2029 Alle werkzaamheden gereed (naar verwachting)

Wat merkt de omgeving van de uitbreiding?

Kabelwerkzaamheden

Om het elektriciteitsstation aan te sluiten op het netwerk en de stroom verder te vervoeren naar de dorpen, huizen en bedrijven is het nodig om kabels aan te leggen. Hiervoor worden er op bepaalde plekken op Ameland tijdelijke verkeersmaatregelen getroffen, bijvoorbeeld het verlagen van de snelheid en het blokkeren van in- en uitritten. Dit kan tijdelijk hinder veroorzaken.

Tijdelijk bouwverkeer

Tijdens de bouw van het elektriciteitsstation rijdt werk- en vrachtverkeer van en naar de bouwlocatie. Wij informeren de omgeving altijd vooraf over gepland bouwverkeer.

Verkeer voor beheer en onderhoud

Als het elektriciteitsstation eenmaal is gebouwd moet het bereikbaar zijn voor beheer en onderhoudswerkzaamheden. Dit verkeer zal beperkt zijn, want het station wordt op afstand bestuurd.

Procedure omgevingsvergunning bouw elektriciteitsstation

In het najaar van 2025 wordt de vergunningsprocedure voor de bouw van het elektriciteitsstation opgestart. De procedure kent de volgende stappen:
1. Liander dient een vergunningsaanvraag in bij gemeente Ameland.
2. Gemeente Ameland neemt de aanvraag in ontvangst en maakt dit bekend via Overheid.nl > Officiële bekendmakingen
3. Gemeente Ameland beoordeelt de vergunning, neemt een besluit en maakt dit bekend via Overheid.nl > Officiële bekendmakingen
4. Het besluit ligt ter inzage en belanghebbenden kunnen hierop reageren via de gemeente.
5. Na de inzagetermijn volgt een definitief besluit.

De aanleg van de kabels en plaatsing van elektriciteitsruimtes kan vergunningsvrij in overleg met grondeigenaren uitgevoerd worden.

Meer weten?









Communicatie en contact

Liander informeert de omgeving bij belangrijke ontwikkelingen over de voortgang van het project. Dat doen we onder andere via huis-aan-huis-flyers, inloopbijeenkomsten, deze website en de Bouwapp. Hieronder vindt u de communicatie die tot nu toe met de omgeving is gedeeld:

Heeft u nog een andere vraag over de voorbereiding, planning of uitvoering van het werk? Neem dan contact op met een van de omgevingsmanagers via ameland@liander.nl

Marleen - Omgevingsmanager elektriciteitsstation Nes
Ankje - Omgevingsmanager kabelverbindingen Oost en West
