Investeringsplan Liander voor Noord-Holland: flexibiliteit en versnelling noodzakelijk

De energietransitie draait op volle toeren en de komende tien jaar zijn bepalend voor de toekomst van ons energiesysteem. Als samenleving streven we naar vooruitgang op het gebied van wonen, werken, welzijn en welvaart. Een betrouwbaar, betaalbaar en toekomstbestendig energienet dat met de ontwikkelingen meebeweegt, is daarvoor onmisbaar. In Noord-Holland, waaronder Amsterdam, investeert netbeheerder Liander tussen 2026 en 2028 bijna 2,6 miljard euro in het beheer en de uitbreiding van de energienetten. Dit bedrag betekent een toename van 27% ten opzichte van de investeringen in het vorige investeringsplan. In het totale werkgebied van Liander bedragen de voorgenomen investeringen in deze periode 6,7 miljard euro.

31 oktober 2025
Noord-Holland

In het investeringsplan staat beschreven hoe de infrastructuur zich de komende tien jaar zal ontwikkelen en hoeveel Liander de komende drie jaar daarvoor investeert. Van 2026 tot en met 2028 wordt er in Noord-Holland, inclusief Amsterdam, volop gewerkt aan zowel het elektriciteits- als het gasnet. De komende tien jaar vertaalt zich dat in de provincie in het:

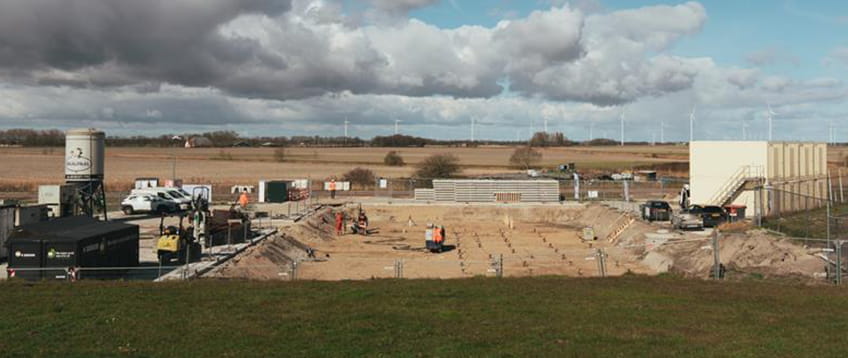

  • Bouwen van 42 nieuwe elektriciteitsstations (14 in Amsterdam);
  • Uitbreiden van 49 bestaande elektriciteitsstations (15 in Amsterdam);
  • Plaatsen van 7.339 elektriciteitshuisjes;
  • Aanleggen van 8.481 kilometer middenspanningskabel;
  • Uitbreiden van 4.373 kilometer kabel in het laagspanningsnet;

In Amsterdam is in 2024 in samenwerking met de gemeente Amsterdam het Ontwikkelperspectief Distributienet opgesteld. Hierin is de benodigde uitbreiding van het middenspanningsnet beschreven tot 2050. Uitkomst daarvan is dat er rond de 2.600 extra elektriciteitshuisjes nodig zijn en dat er ongeveer 1.600 kilometer kabel gelegd moet worden om deze met elkaar te verbinden.

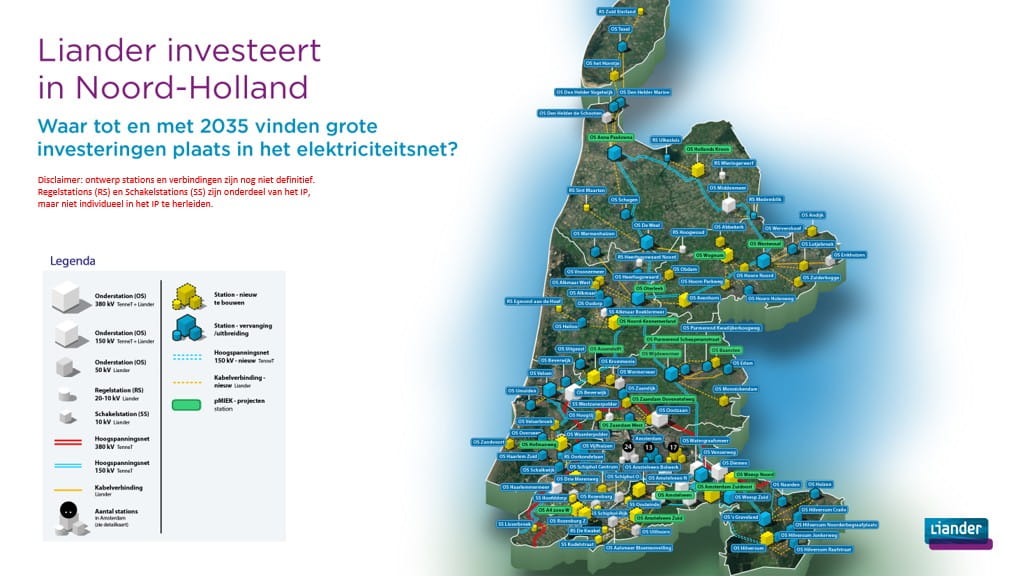

Download visuele weergave van de investeringen in Noord-Holland hier.

Planningen steeds realistischer

Het aantal projecten voor Liander in de provincie groeit snel. Tegelijkertijd merkt de netbeheerder dat niet elk project volgens de oorspronkelijke planning afgerond kan worden. Daar zijn meerdere oorzaken voor. Zo is er op veel plekken een gebrek aan ruimte voor nieuwe infrastructuur. Daarnaast is er een tekort aan technici en materialen, en zorgt de landelijke stikstofproblematiek voor vertragingen. Ook is er afhankelijkheid van de landelijke netbeheerder TenneT: vertragingen op het hoogspanningsnet kunnen effect hebben op de projecten van Liander en zo gevolgen hebben voor klanten.

Daarom werkt Liander eraan om de planningen steeds realistischer te maken. In de toekomst zal Liander vaker communiceren binnen welke periode een project gereed zal zijn, in plaats van een vaste datum te noemen. Een vaste datum blijkt in de complexe praktijk namelijk niet haalbaar. Gedurende de voortgang van het betreffende project wordt de verwachte opleverperiode en het moment van aansluiting voor klanten steeds concreter gemaakt.

Regiomanager Noord-Holland Ruben van Loon: “Het werk van Liander in de provincie neemt toe, terwijl de ruimte gelijk blijft. Het aantal klanten op de wachtlijst blijft hoog, waardoor nieuwe bedrijven zich niet kunnen vestigen of bestaande bedrijven niet kunnen uitbreiden. Intensieve samenwerking met TenneT, gemeenten en de provincie blijft noodzakelijk voor uitbreiding van het elektriciteitsnet. Lokale en regionale keuzes beïnvloeden de mogelijkheden om het net uit te breiden, en hebben dus direct impact op klanten van de wachtlijst te kunnen helpen.Flexibiliteit is essentieel om dit voor elkaar te krijgen. In het energiegebruik van onze klanten en bij omwonenden die te maken krijgen met onze werkzaamheden.”

Bouwen en flexibiliteit

Alleen bouwen aan het uitbreiden van het netwerk is dus niet voldoende. Flexibel gebruik van het elektriciteitsnet is hierin essentieel: door minder energie af te nemen op piekmomenten en energiegebruik te spreiden wordt de capaciteit van het net optimaal benut. Voorbeelden hiervan zijn ‘netbewust laden’, waarbij laadpalen tijdens piekdrukte op het net langzamer of soms niet laden. Dit gebeurt inmiddels bij meer dan 1.000 laadpalen in Amsterdam. Ook bedrijven als PepsiCo bakken straks door flexibel energiegebruik duurzamer Lays-chips in hun fabriek in Broek op Langedijk. Bouwen en flexibiliteit gaan hand in hand op weg naar een duurzaam en toekomstbestendig energiesysteem in Noord-Holland.

Samen versnellen

Sneller bouwen en flexibel gebruik van het net zijn alleen mogelijk door samen te werken. Ook de politiek is daarbij aan zet: maak energie een integraal onderdeel van de ruimtelijke ordening en stimuleer flexibel gebruik. Dit is van belang op alle overheidsniveaus, van lokaal tot nationaal. De oproep aan het nieuwe kabinet is om beleid te voeren dat de netbeheerders de komende tien jaar stabiliteit en duidelijkheid biedt. Dit zorgt ervoor dat alle betrokken partijen samen met vertrouwen en energie kunnen werken aan een duurzame toekomst voor alle klanten. Alleen zo worden de ambities van Noord-Holland en Nederland gerealiseerd.

Over het investeringsplan

Om te bepalen waar en wanneer de energie-infrastructuur wordt aangelegd, uitgebreid en onderhouden, publiceren de netbeheerders elke twee jaar hun investeringsplannen voor de komende 10 jaar daaropvolgend. Hierin staat welke projecten de komende tien jaar worden gerealiseerd en welke investeringen daarbij horen. Deze investeringen zijn gebaseerd op de scenario’s die Netbeheer Nederland dit voorjaar heeft gepubliceerd.

De plannen liggen nu ter consultatie tot en met vrijdag 28 november 2025 en worden op 1 januari ingediend bij de Autoriteit Consument en Markt (ACM).
