Elektriciteitsnet Texel wordt grootschalig aangepakt

Netbeheerder Liander is samen met aannemer van Gelder gestart met grootschalige werkzaamheden aan het elektriciteitsnet van Texel. Ook op Texel zijn de mogelijkheden voor bedrijven om zich te vestigen of uit te breiden zeer beperkt. Met deze werkzaamheden wil Liander samen met Van Gelder en lokale aannemer Duinker Infra starten met het wegnemen van de knelpunten op het elektriciteitsnet. Dit is belangrijk omdat bedrijven zich dan weer kunnen vestigen, uit kunnen breiden en verduurzamen. Ook het net in de wijken staat steeds meer onder druk omdat huishoudens vaker elektrisch koken en rijden. Daarom gaan Liander en de aannemers ook aan de slag in Oosterend om het elektriciteitsnet in het dorp toekomstbestendig te maken.

27 september 2024
Noord-Holland
Werkzaamheden Texel

Op dit moment wordt Texel van stroom voorzien door het elektriciteitsstation in Den Burg. Via ondergrondse kabels wordt de elektriciteit vanaf dit station over het eiland verspreid. De transportcapaciteit van deze kabels is niet groot genoeg om aan de groeiende vraag te voldoen en er ontbreekt een extra elektriciteitsstation. Daardoor is er geen ruimte meer op het elektriciteitsnet ten noorden van Den Burg en kunnen nieuwe bedrijven niet worden aangesloten. Er staan daarom nu 30 aanvragen van bedrijven op Texel op de wachtlijst voor de levering van elektriciteit.

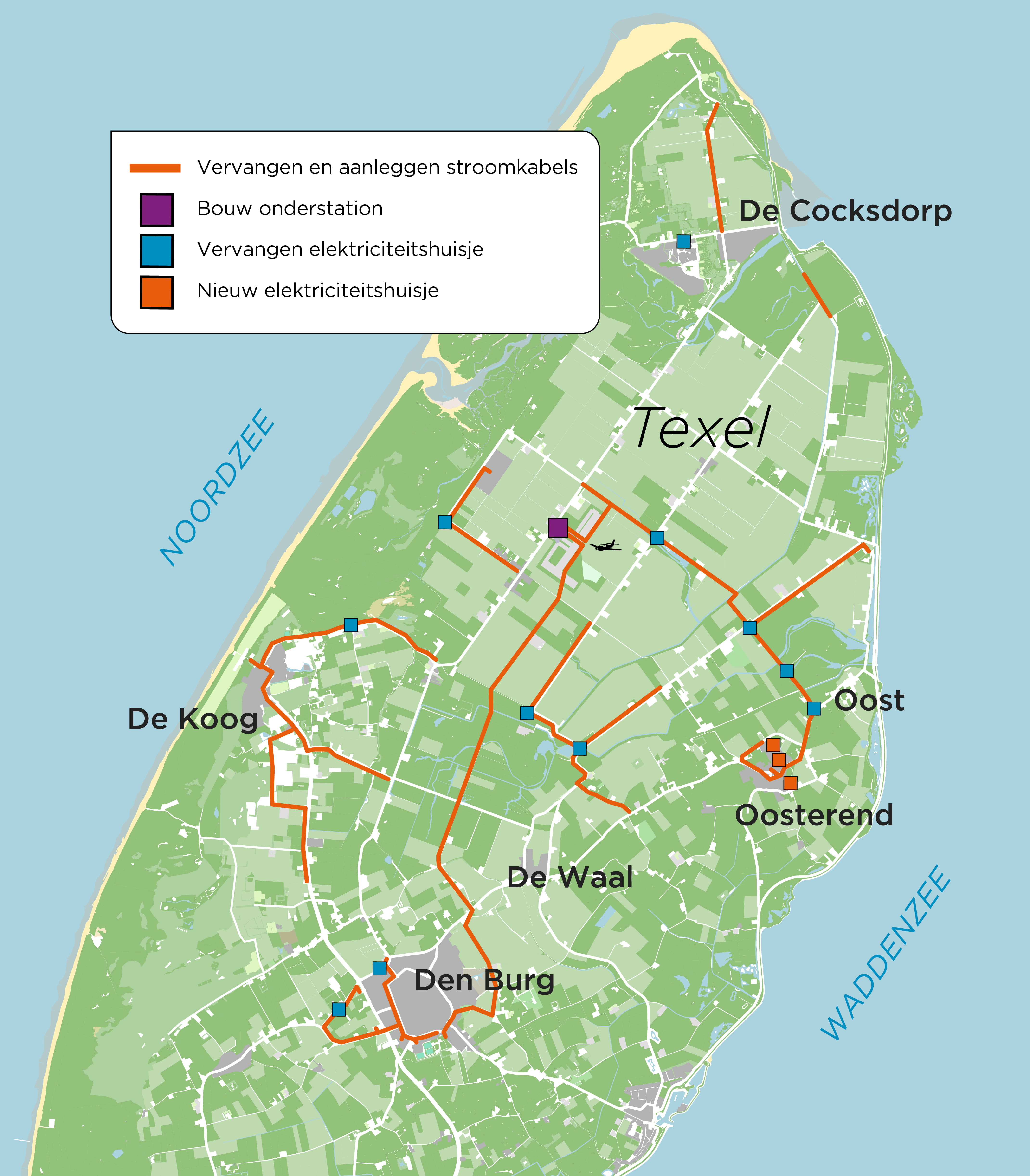

Werkzaamheden

Met diverse projecten op het eiland gaat netbeheerder Liander het elektriciteitsnet op Texel aanpakken. Er wordt in Zuid-Eierland een nieuw elektriciteitsstation gebouwd en hier moet een kabelverbinding voor worden aangelegd vanaf het elektriciteitsstation in Den Burg. Daarnaast moet in het omliggende gebied een groot aantal kabels vervangen worden. Aannemer van Gelder is inmiddels gestart met deze kabelwerkzaamheden. Ook vervangen zij in het omliggende gebied een aantal elektriciteitshuisjes.

Buurtaanpak

In Oosterend wordt het elektriciteitsnet verzwaard met de buurtaanpak, waarbij straat voor straat en wijk voor wijk wordt gewerkt. Op deze manier wil Liander het elektriciteitsnet in één keer toekomstbestendig maken. Dit betekent dat de bewoners overlast gaan ervaren. Maar door het elektriciteitsnet van de buurt in een keer aan te pakken wil de netbeheerder voorkomen dat de straten meerdere keren open moeten. Oosterend is waarschijnlijk in 2026 aan de beurt en de werkzaamheden lopen door tot 2027. Naar verwachting zijn alle werkzaamheden binnen dit project op het eiland gereed in 2027.

Cijfers

  • 136 kilometer middenspanningskabel langs 74 kilometer kabeltracé
  • 10 kilometer laagspanningskabel in Oosterend
  • 3 nieuwe elektriciteitshuisjes in Oosterend
  • 11 elektriciteitshuisjes op het eiland worden vernieuwd
  • 1 Elektriciteitsstation wordt gebouwd Zuid-Eierland
