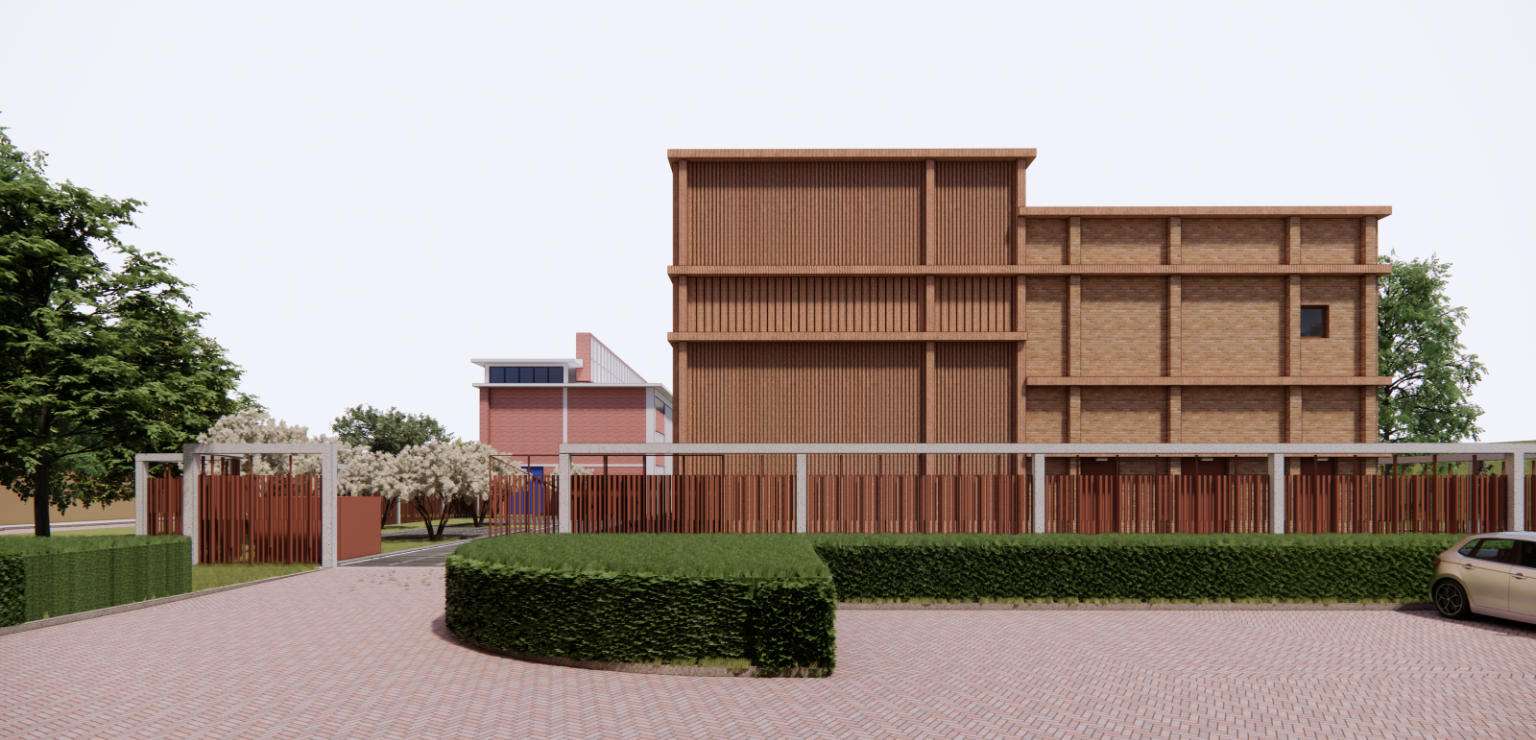

De vernieuwing van elektriciteitsstation Slotermeer staat niet op zichzelf. Amsterdam is volop in beweging: de stad groeit, digitaliseert en verduurzaamt in een hoog tempo. Voor alle ontwikkelingen is een toekomstbestendig elektriciteitsnetwerk onmisbaar. Meer weten over het uitbreiden en slimmer inrichten van het Amsterdamse stroomnet? Ga naar amsterdam.nl/stroom.
| Voorlopige planning | |
|---|---|
| Wat gaan we doen? | |
| 7 juli 2025 | Informatiebijeenkomst over het ontwerp |
| Nog te bepalen | Liander vraagt vergunningen aan |
| 2027 | Start voorbereidende werkzaamheden |
| 2028 | Start bouw elektriciteitsstation |
| 2030 | Nieuw elektriciteitsstation gereed |
| 2031 | Sloop oude elektriciteitsstation |
Liander en gemeente Amsterdam informeren de omgeving regelmatig over de voortgang van het project. Dat doen we onder andere via brieven, inloopbijeenkomsten, deze website en de BouwApp. Hieronder vindt u de communicatie die tot nu toe is gedeeld met de directe omgeving van het elektriciteitsstation:
Wilt u posters inzien van een bepaalde bijeenkomst? Deze kunt u aanvragen onder vermelding van de datum van de bijeenkomst via onderstaand e-mailadres.
Contact
Heeft u een vraag of opmerking? U kunt ons bereiken via slotermeer@liander.nl.
Wilt u op de hoogte worden gehouden van dit project? Download dan de Liander BouwApp op uw mobiele telefoon of tablet.
Tijdens twee informatiebijeenkomsten zijn suggesties gedaan en vragen gesteld over de vernieuwing van het elektriciteitsstation Slotermeer. Antwoorden op deze vragen vindt u op deze pagina.
Onderstaand vindt u een selectie van de veelgestelde vragen.
Het elektriciteitsnet in Amsterdam moet groter, sterker en slimmer. We zijn eraan gewend dat stroom beschikbaar is, net zoals water uit de kraan komt. Maar zo vanzelfsprekend is dat niet meer. Sinds de jaren ‘70 is ons stroomverbruik verdriedubbeld en het elektriciteitsnet waar de stroom doorheen gaat groeide al die tijd mee. Maar de laatste jaren stijgt de vraag naar stroom zó hard, dat het binnenkort niet meer op ons elektriciteitsnet past. De verwachting is zelfs dat Amsterdam in 2050 drie tot vier keer zoveel stroom gebruikt als nu.
Om die groei op te vangen, is een twee keer zo groot elektriciteitsnet nodig. Het moet ook slimmer worden, want steeds meer mensen en bedrijven wekken zelf stroom op. De uitbreiding van ons elektriciteitsnet is een enorme puzzel. Zowel boven als onder de grond is Amsterdam flink volgebouwd. Het is een hele klus om uit te zoeken waar nog kabels passen. En waar elektriciteitsstations en de elektriciteitshuisjes gebouwd mogen of kunnen worden. Die moeten ook nog eens goed aansluiten op het bestaande elektriciteitsnet.
Gemeente Amsterdam zorgt ervoor dat alles volgens de wetten en regels gaat en dat de werkzaamheden op elkaar worden afgestemd. De uitbreiding zelf is in handen van netbeheerders TenneT en Liander. Tot zeker 2035 zijn wij overal in de stad aan het werk en worden er 13 elektriciteitsstations vernieuwd of uitgebreid en 30 nieuwe stations gebouwd. Er zijn ook 2.600 nieuwe elektriciteitshuisjes nodig en natuurlijk honderden kilometers kabel om alles met elkaar te verbinden.
Meer weten over het uitbreiden en slimmer inrichten van het Amsterdamse stroomnet? Ga naar amsterdam.nl/stroom.
Als voorbereiding op het locatiebesluit heeft de gemeente door ingenieursbureau Royal HaskoningDHV laten onderzoeken of er betere locaties zijn voor het elektriciteitsstation. Deze blijken er niet te zijn. Het rapport van de locatiestudie kunt u opvragen via slotermeer@liander.nl.
Het gebied waar een elektriciteitsstation stroom aan levert, noemen we het voedingsgebied. Elektriciteitsstation Slotermeer levert stroom aan een deel van Amsterdam West en Nieuw-West.
De stroom gaat naar:
Op onderstaande afbeeldingen is te zien dat het bestaande elektriciteitsstation wordt gevoed door elektriciteitsstation Hemweg. Het nieuwe elektriciteitsstation wordt gevoed door het nieuw te bouwen elektriciteitsstation Sloterdijk.
Huidig voedingsgebied van OS Slotermeer.
Toekomstig voedingsgebied van OS Slotermeer.
Ja, er moet bomen gekapt worden om het nieuwe station te bouwen en aan te sluiten met kabels. Liander heeft onderzocht hoe zo veel mogelijk bomen gespaard kunnen worden. Tijdens de informatiebijeenkomst op 7 juli 2025 laten we zien hoe de toekomstige situatie eruitziet.
Bomen die vanwege het nieuwe station gekapt moeten worden, worden verplant of gecompenseerd. Verplanting betreft bestaande bomen. Compensatie bestaat uit de aanplant van nieuwe bomen of een bijdrage aan het bomenfonds van de gemeente Amsterdam.
Elektromagnetische velden (EMV) ontstaan overal waar elektriciteit stroomt. Dat geldt voor huishoudelijke apparaten, zoals een stofzuiger en waterkoker en ook voor elektriciteitsstations. Liander neemt voorzorgsmaatregelen om EMV te beperken. Ook houdt Liander zich aan het voorzorgbeleid van gemeente Amsterdam.
De sterkte van het magneetveld wordt uitgedrukt in microtesla. De GGD adviseert om zoveel als redelijkerwijs mogelijk te voorkomen dat mensen langdurig verblijven (circa 14 tot 18 uur per dag gedurende een jaar) in een magneetveld waarvan de sterkte over een heel jaar gemiddeld hoger is dan 0,4 microtesla. Dit advies heeft gemeente Amsterdam overgenomen in haar beleid. De grens van 0,4 microtesla is geen wettelijke grens.
Op verzoek van de gemeente heeft Liander een berekening laten maken van de 0,4 microtesla EMV-contour van het nieuwe elektriciteitsstation. De berekening laat zien dat de EMV-contour geen bestaande woningen raakt (zie afbeelding). De GGD verwacht daarom geen risico’s voor de gezondheid van omwonenden. Bekijk hier het volledige GGD-advies.
De transformatoren produceren een laag brommend geluid. De gemeente heeft in het omgevingsplan regels opgenomen over het geluidsniveau en Liander houdt zich daaraan. Binnenkort wordt een geluidsonderzoek uitgevoerd voor het nieuwe elektriciteitsstation.
Om het elektriciteitsstation op deze plek te kunnen realiseren moet Liander diverse vergunningen aanvragen. Aan deze vergunningprocedures zijn officiële inspraakmomenten gekoppeld, waaronder een mogelijkheid tot het indienen van bezwaar en beroep.
